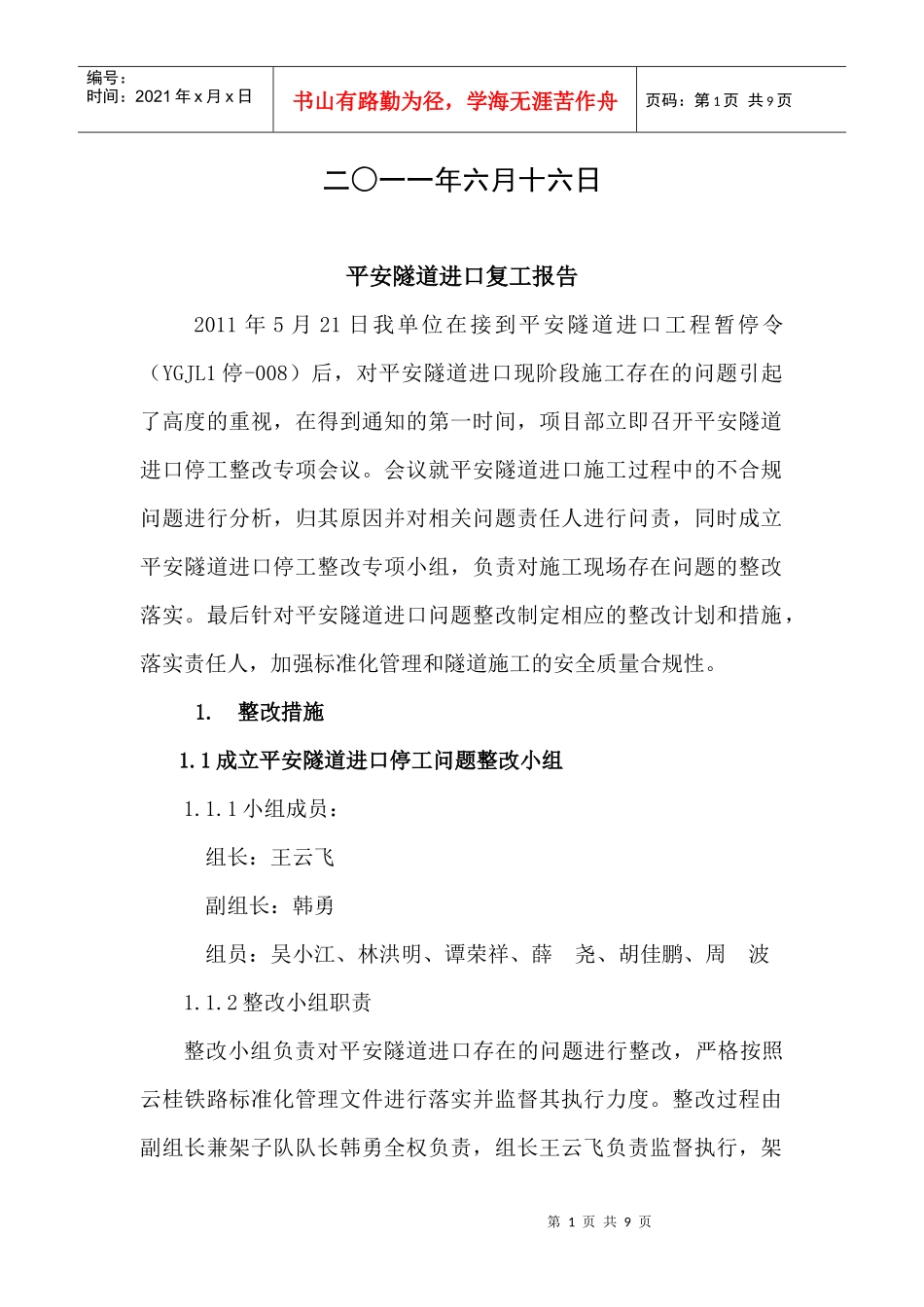

第0页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共9页新建铁路云桂线(云南段)站前工程一标段平安隧道进口复工报告中国中铁中铁隧道集团有限公司云桂铁路云南段项目经理部第1页共9页第0页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页二○一一年六月十六日平安隧道进口复工报告2011年5月21日我单位在接到平安隧道进口工程暂停令(YGJL1停-008)后,对平安隧道进口现阶段施工存在的问题引起了高度的重视,在得到通知的第一时间,项目部立即召开平安隧道进口停工整改专项会议
会议就平安隧道进口施工过程中的不合规问题进行分析,归其原因并对相关问题责任人进行问责,同时成立平安隧道进口停工整改专项小组,负责对施工现场存在问题的整改落实
最后针对平安隧道进口问题整改制定相应的整改计划和措施,落实责任人,加强标准化管理和隧道施工的安全质量合规性
1成立平安隧道进口停工问题整改小组1
1小组成员:组长:王云飞副组长:韩勇组员:吴小江、林洪明、谭荣祥、薛尧、胡佳鹏、周波1
2整改小组职责整改小组负责对平安隧道进口存在的问题进行整改,严格按照云桂铁路标准化管理文件进行落实并监督其执行力度

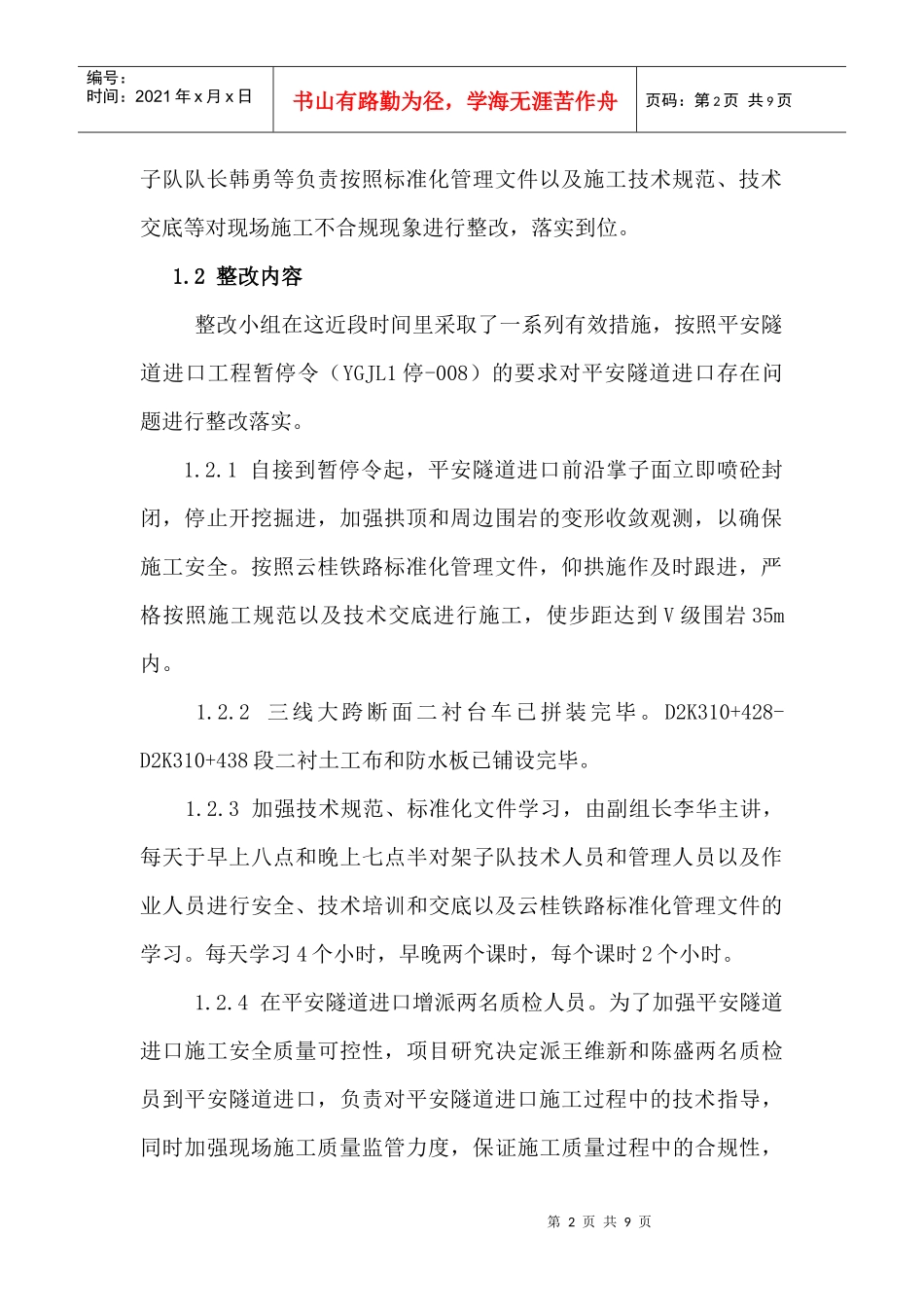

整改过程由副组长兼架子队队长韩勇全权负责,组长王云飞负责监督执行,架第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页子队队长韩勇等负责按照标准化管理文件以及施工技术规范、技术交底等对现场施工不合规现象进行整改,落实到位
2整改内容整改小组在这近段时间里采取了一系列有效措施,按照平安隧道进口工程暂停令(YGJL1停-008)的要求对平安隧道进口存在问题进行整改落实
1自接到暂停令起,平安隧道进口前沿掌子面立即喷砼封闭,停止开挖掘进,加强拱顶和周边围岩的变形收
