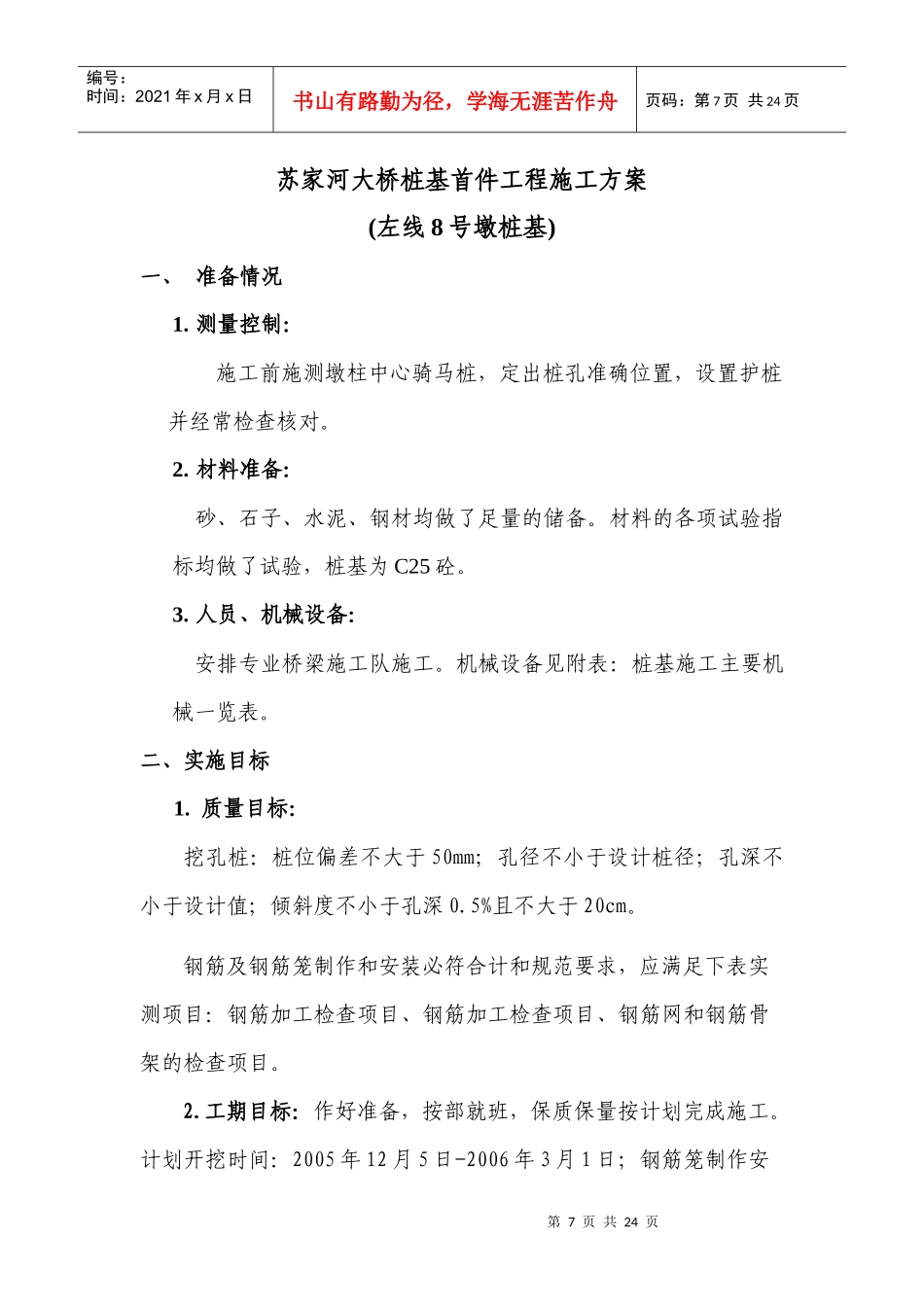

第6页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共24页苏家河大桥桩基首件工程施工方案(左线8号桩基)中铁十六局集团第五工程有限公司武水路B2-1合同段项目经理部2005年12月1日第7页共24页第6页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共24页苏家河大桥桩基首件工程施工方案(左线8号墩桩基)一、准备情况1
测量控制:施工前施测墩柱中心骑马桩,定出桩孔准确位置,设置护桩并经常检查核对
材料准备:砂、石子、水泥、钢材均做了足量的储备
材料的各项试验指标均做了试验,桩基为C25砼
人员、机械设备:安排专业桥梁施工队施工
机械设备见附表:桩基施工主要机械一览表
二、实施目标1
质量目标:挖孔桩:桩位偏差不大于50mm;孔径不小于设计桩径;孔深不小于设计值;倾斜度不小于孔深0
5%且不大于20cm
钢筋及钢筋笼制作和安装必符合计和规范要求,应满足下表实测项目:钢筋加工检查项目、钢筋加工检查项目、钢筋网和钢筋骨架的检查项目
工期目标:作好准备,按部就班,保质保量按计划完成施工

计划开挖时间:2005年12月5日-2006年3月1日;钢筋笼制作安第8页共24页第7页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第8页共24页装时间:2006年2月20日-2006年3月10日;砼灌注时间:2006年3月10日-2006年3月31日
钢筋加工检查项目项次检查项目规定值或允许偏差检查方法和频率1受力钢筋顺长度方向加工后的全长(mm)±10按受力钢筋总数30%抽查2弯起钢筋各部分尺寸(mm)±20抽查30%3箍筋、螺旋筋各部分尺寸(mm)±5每构件检查5~10个间距钢筋加工检查项目钢筋网和钢筋骨架的检查项项次检查项目规定值或允许偏差检查方法及频率1网的长、宽(mm)±10尺
