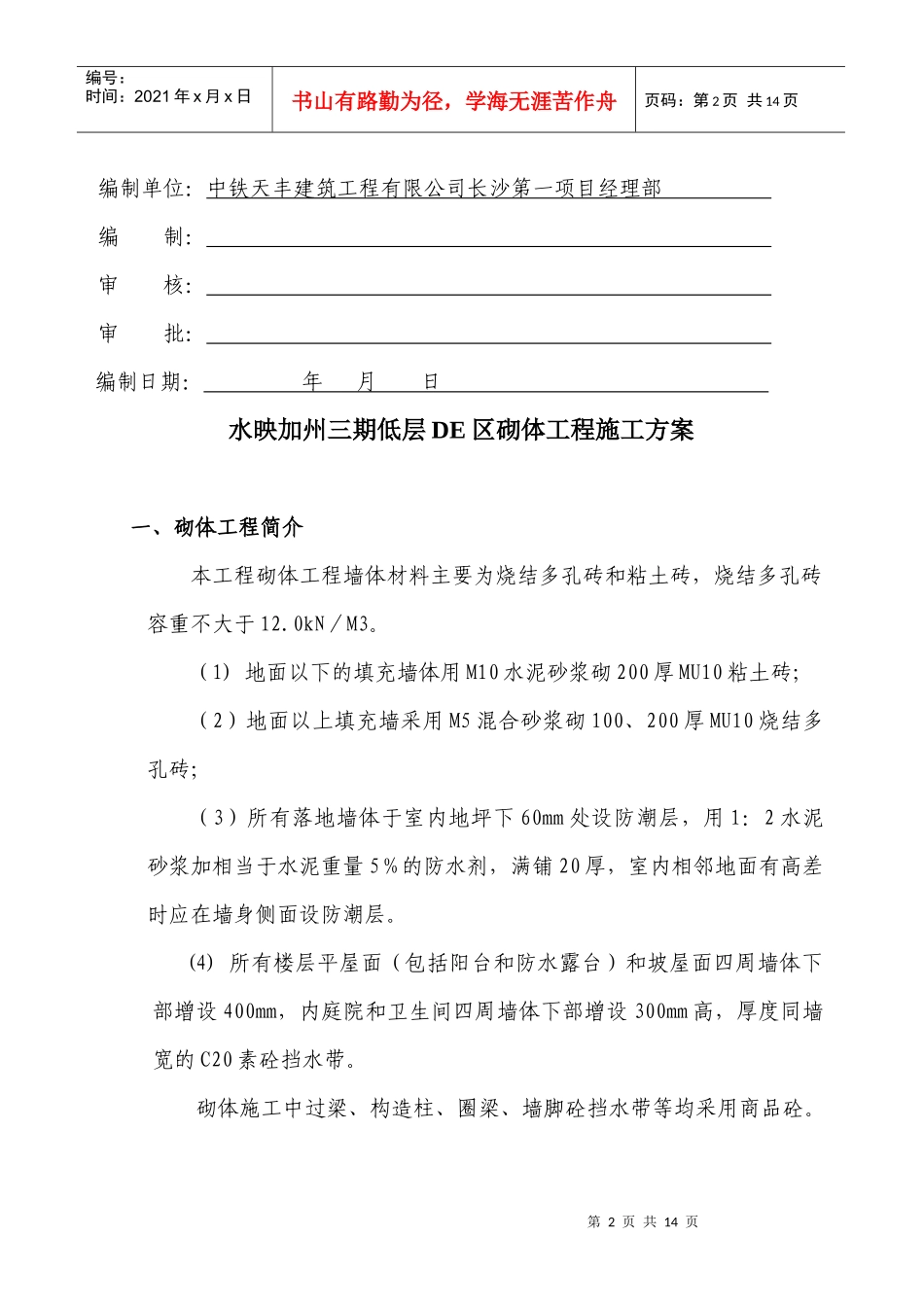

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页中铁置业水映加州(青竹湖畔住宅小区南区)三期低层DE区砌体工程施工方案第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页编制单位:中铁天丰建筑工程有限公司长沙第一项目经理部编制:审核:审批:编制日期:年月日水映加州三期低层DE区砌体工程施工方案一、砌体工程简介本工程砌体工程墙体材料主要为烧结多孔砖和粘土砖,烧结多孔砖容重不大于12
0kN/M3
(1)地面以下的填充墙体用M10水泥砂浆砌200厚MU10粘土砖;(2)地面以上填充墙采用M5混合砂浆砌100、200厚MU10烧结多孔砖;(3)所有落地墙体于室内地坪下60mm处设防潮层,用1:2水泥砂浆加相当于水泥重量5%的防水剂,满铺20厚,室内相邻地面有高差时应在墙身侧面设防潮层
(4)所有楼层平屋面(包括阳台和防水露台)和坡屋面四周墙体下部增设400mm,内庭院和卫生间四周墙体下部增设300mm高,厚度同墙宽的C20素砼挡水带
砌体施工中过梁、构造柱、圈梁、墙脚砼挡水带等均采用商品砼

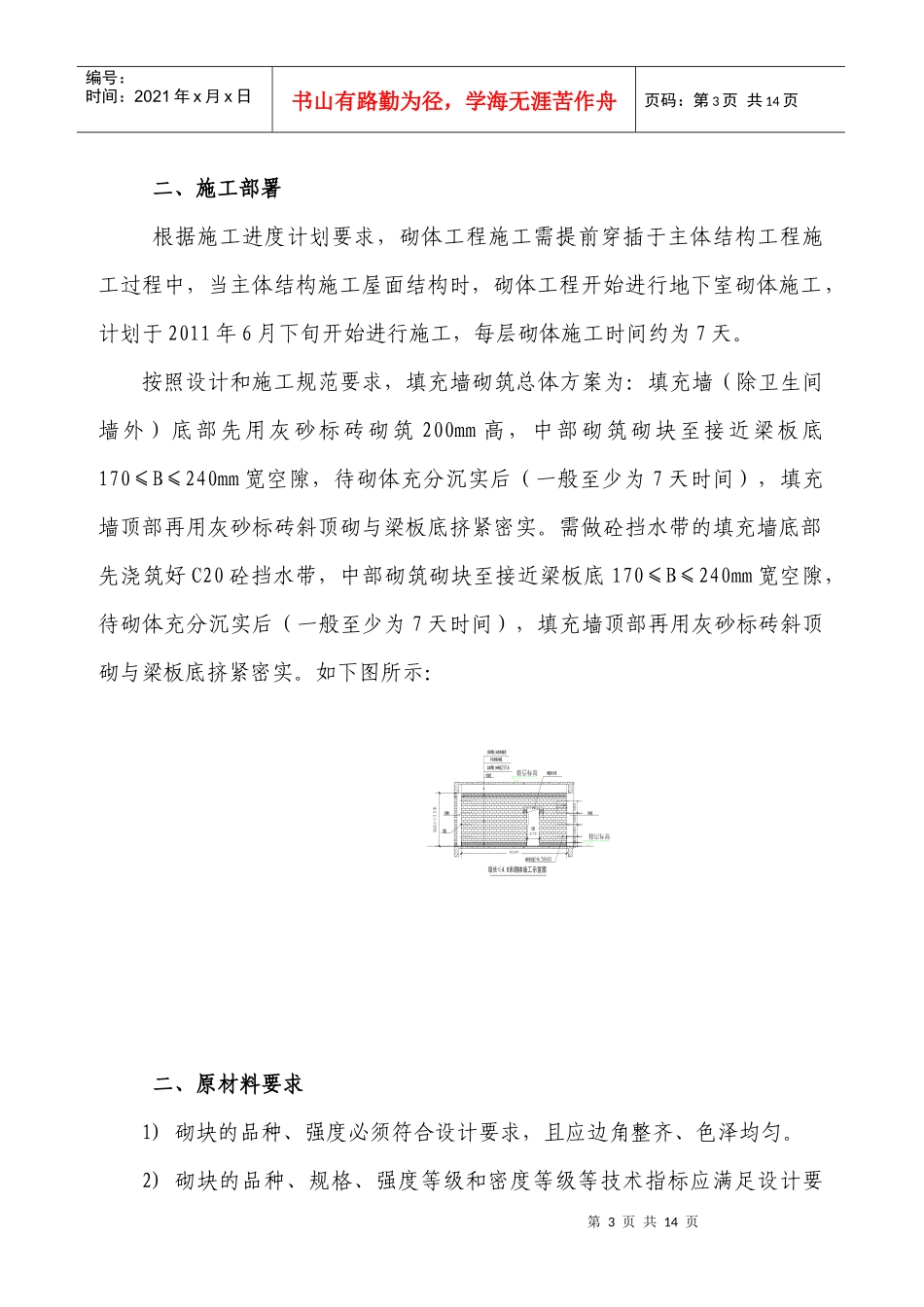

第3页共14页第2页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共14页二、施工部署根据施工进度计划要求,砌体工程施工需提前穿插于主体结构工程施工过程中,当主体结构施工屋面结构时,砌体工程开始进行地下室砌体施工,计划于2011年6月下旬开始进行施工,每层砌体施工时间约为7天
按照设计和施工规范要求,填充墙砌筑总体方案为:填充墙(除卫生间墙外)底部先用灰砂标砖砌筑200mm高,中部砌筑砌块至接近梁板底170≤B≤240mm宽空隙,待砌体充分沉实后(一般至少为7天时间),填充墙顶部再用灰砂标砖斜顶砌与梁板底挤紧密实
需做砼挡水带的填充墙底部先浇筑好C20砼挡水带
