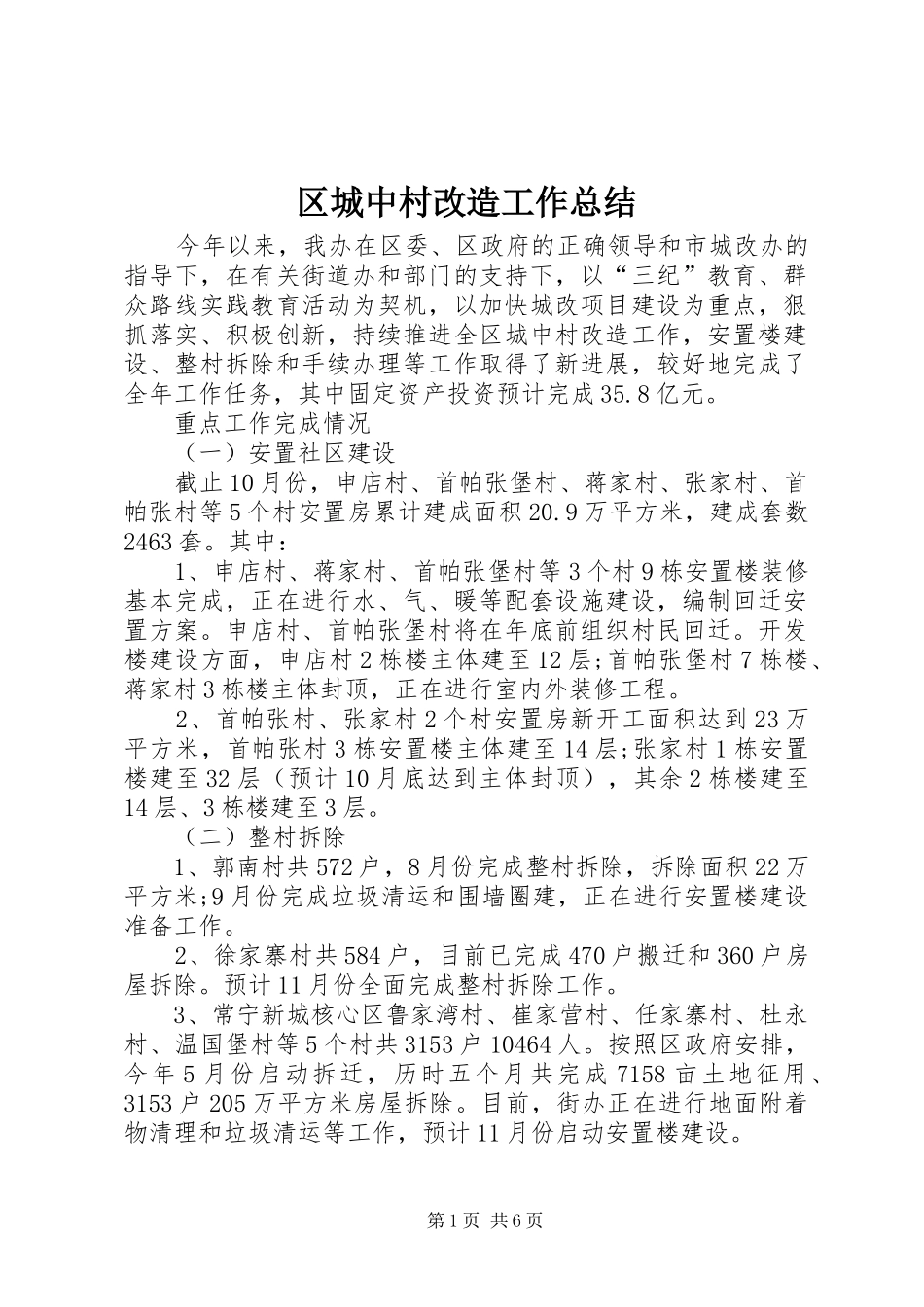

区城中村改造工作总结今年以来,我办在区委、区政府的正确领导和市城改办的指导下,在有关街道办和部门的支持下,以“三纪”教育、群众路线实践教育活动为契机,以加快城改项目建设为重点,狠抓落实、积极创新,持续推进全区城中村改造工作,安置楼建设、整村拆除和手续办理等工作取得了新进展,较好地完成了全年工作任务,其中固定资产投资预计完成35
重点工作完成情况(一)安置社区建设截止10月份,申店村、首帕张堡村、蒋家村、张家村、首帕张村等5个村安置房累计建成面积20
9万平方米,建成套数2463套
其中:1、申店村、蒋家村、首帕张堡村等3个村9栋安置楼装修基本完成,正在进行水、气、暖等配套设施建设,编制回迁安置方案
申店村、首帕张堡村将在年底前组织村民回迁
开发楼建设方面,申店村2栋楼主体建至12层;首帕张堡村7栋楼、蒋家村3栋楼主体封顶,正在进行室内外装修工程
2、首帕张村、张家村2个村安置房新开工面积达到23万平方米,首帕张村3栋安置楼主体建至14层;张家村1栋安置楼建至32层(预计10月底达到主体封顶),其余2栋楼建至14层、3栋楼建至3层
(二)整村拆除1、郭南村共572户,8月份完成整村拆除,拆除面积22万平方米;9月份完成垃圾清运和围墙圈建,正在进行安置楼建设准备工作
2、徐家寨村共584户,目前已完成470户搬迁和360户房屋拆除
预计11月份全面完成整村拆除工作
3、常宁新城核心区鲁家湾村、崔家营村、任家寨村、杜永村、温国堡村等5个村共3153户10464人
按照区政府安排,今年5月份启动拆迁,历时五个月共完成7158亩土地征用、3153户205万平方米房屋拆除
目前,街办正在进行地面附着物清理和垃圾清运等工作,预计11月份启动安置楼建设
第1页共6页(三)手续办理1、计划报批
完成大居安村、候家湾村2个村城改计划报批工作;完成韦曲街道西韦村、何家营村、东崔家庄村、郭
