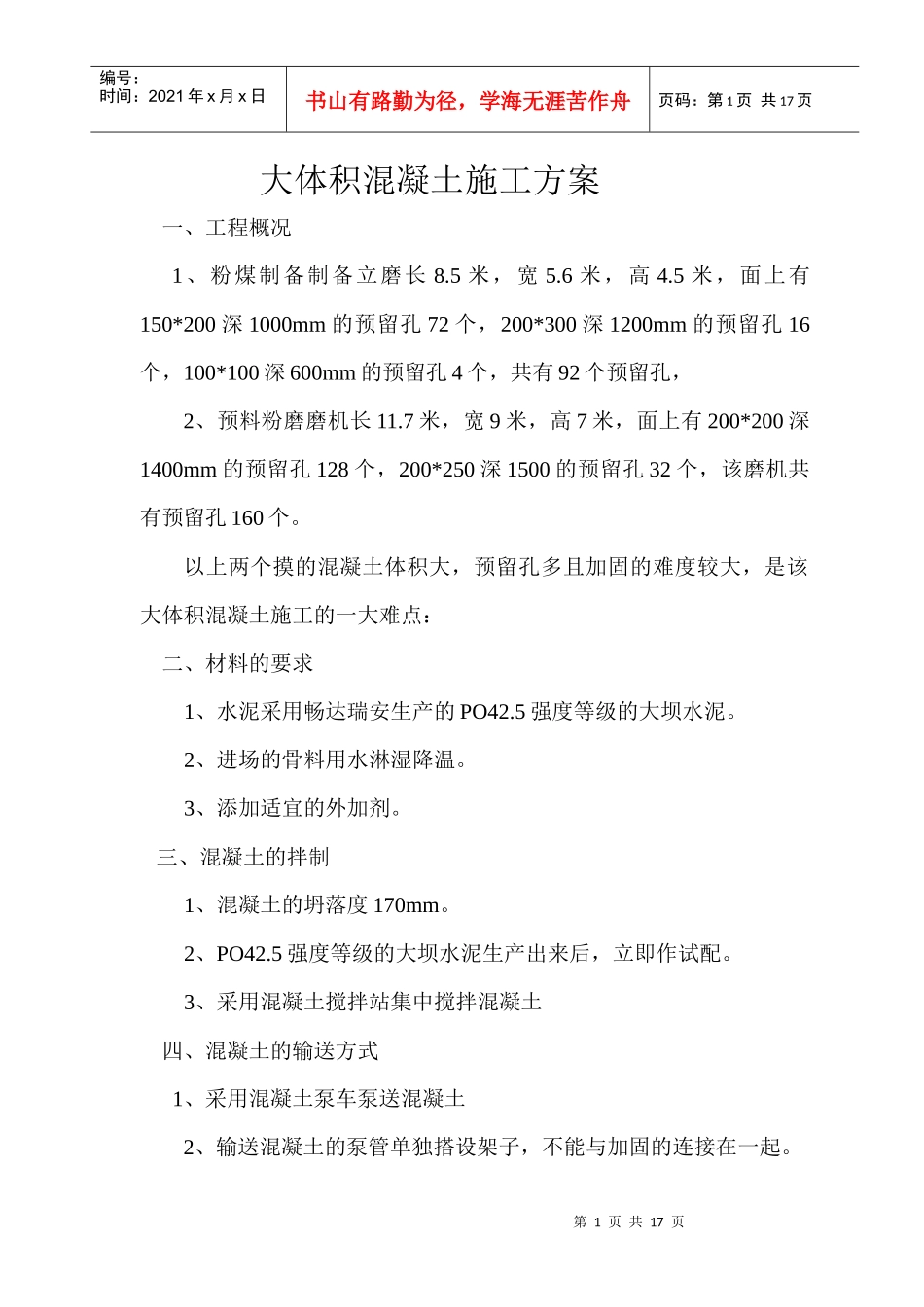

第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共17页大体积混凝土施工方案一、工程概况1、粉煤制备制备立磨长8
5米,面上有150*200深1000mm的预留孔72个,200*300深1200mm的预留孔16个,100*100深600mm的预留孔4个,共有92个预留孔,2、预料粉磨磨机长11
7米,宽9米,高7米,面上有200*200深1400mm的预留孔128个,200*250深1500的预留孔32个,该磨机共有预留孔160个
以上两个摸的混凝土体积大,预留孔多且加固的难度较大,是该大体积混凝土施工的一大难点:二、材料的要求1、水泥采用畅达瑞安生产的PO42
5强度等级的大坝水泥
2、进场的骨料用水淋湿降温
3、添加适宜的外加剂
三、混凝土的拌制1、混凝土的坍落度170mm
2、PO42
5强度等级的大坝水泥生产出来后,立即作试配
3、采用混凝土搅拌站集中搅拌混凝土四、混凝土的输送方式1、采用混凝土泵车泵送混凝土2、输送混凝土的泵管单独搭设架子,不能与加固的连接在一起

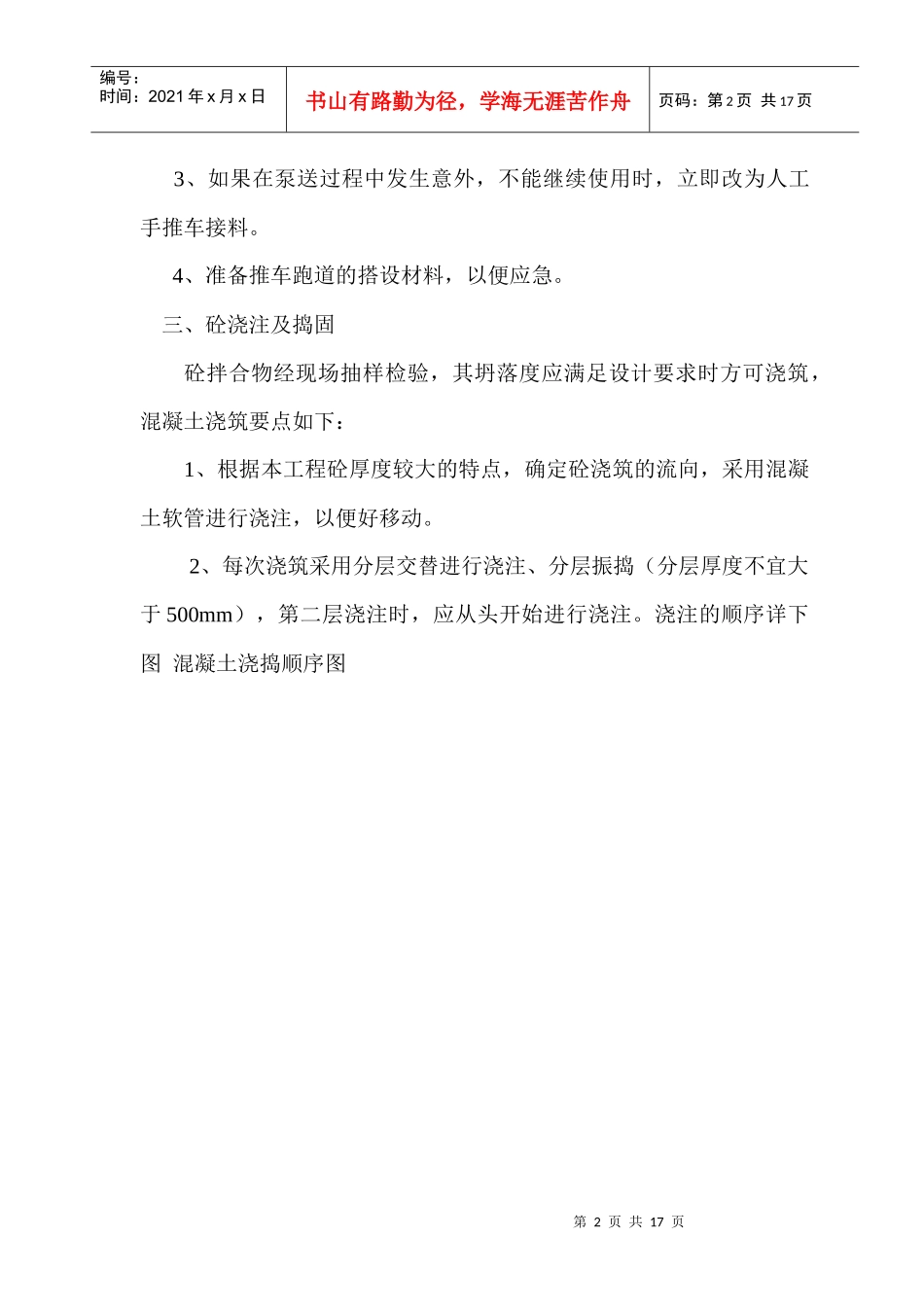

第2页共17页第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共17页3、如果在泵送过程中发生意外,不能继续使用时,立即改为人工手推车接料
4、准备推车跑道的搭设材料,以便应急
三、砼浇注及捣固砼拌合物经现场抽样检验,其坍落度应满足设计要求时方可浇筑,混凝土浇筑要点如下:1、根据本工程砼厚度较大的特点,确定砼浇筑的流向,采用混凝土软管进行浇注,以便好移动
2、每次浇筑采用分层交替进行浇注、分层振捣(分层厚度不宜大于500mm),第二层浇注时,应从头开始进行浇注
浇注的顺序详下图混凝土浇捣顺序图第3页共17页第2页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共17页第4页共
