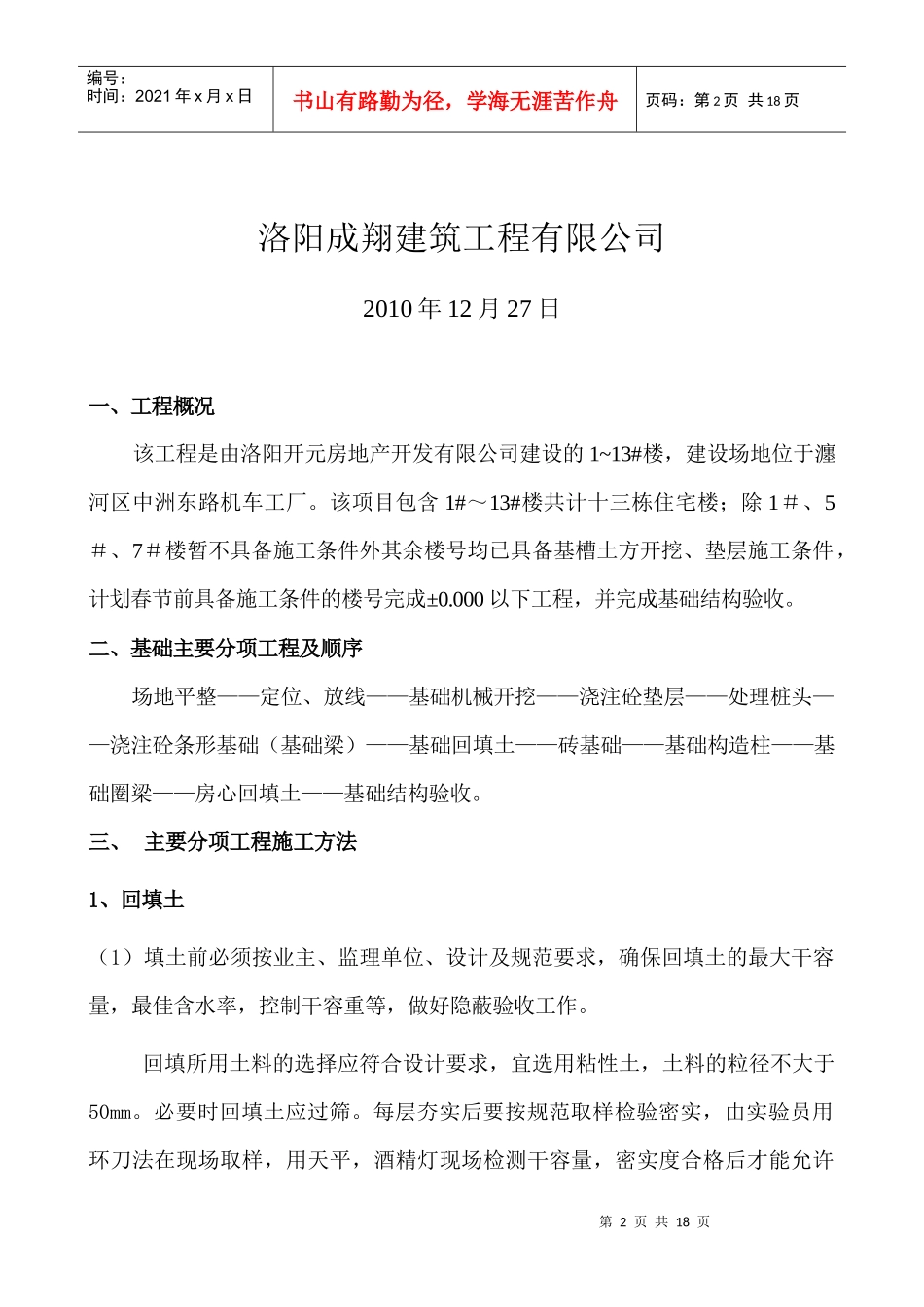

第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页开元小区1~13#楼基础分部各分项工程的施工方案编制:审核:审批:第2页共18页第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页洛阳成翔建筑工程有限公司2010年12月27日一、工程概况该工程是由洛阳开元房地产开发有限公司建设的1~13#楼,建设场地位于瀍河区中洲东路机车工厂
该项目包含1#~13#楼共计十三栋住宅楼;除1#、5#、7#楼暂不具备施工条件外其余楼号均已具备基槽土方开挖、垫层施工条件,计划春节前具备施工条件的楼号完成±0
000以下工程,并完成基础结构验收
二、基础主要分项工程及顺序场地平整——定位、放线——基础机械开挖——浇注砼垫层——处理桩头——浇注砼条形基础(基础梁)——基础回填土——砖基础——基础构造柱——基础圈梁——房心回填土——基础结构验收
三、主要分项工程施工方法1、回填土(1)填土前必须按业主、监理单位、设计及规范要求,确保回填土的最大干容量,最佳含水率,控制干容重等,做好隐蔽验收工作
回填所用土料的选择应符合设计要求,宜选用粘性土,土料的粒径不大于50mm
必要时回填土应过筛
每层夯实后要按规范取样检验密实,由实验员用环刀法在现场取样,用天平,酒精灯现场检测干容量,密实度合格后才能允许第3页共18页第2页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共18页回填

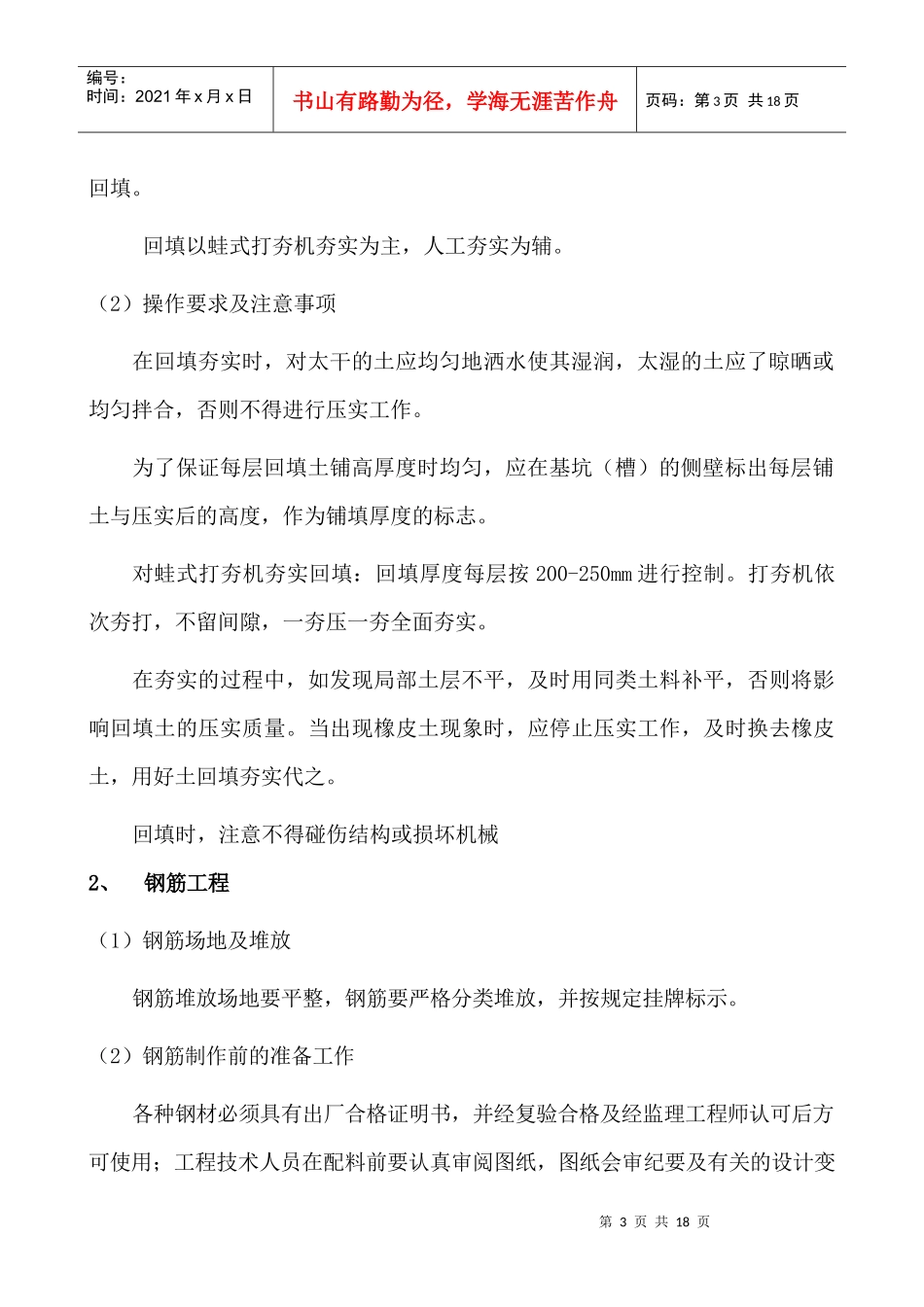

回填以蛙式打夯机夯实为主,人工夯实为辅
(2)操作要求及注意事项在回填夯实时,对太干的土应均匀地洒水使其湿润,太湿的土应了晾晒或均匀拌合,否则不得进行压实工作
为了保证每层回填土铺高厚度时均匀,应在基坑(槽)的侧壁标出每层铺土与压实后的高度,作为铺填厚度的标志
对蛙式打夯机夯实回填:回填厚度每层按200-250m
