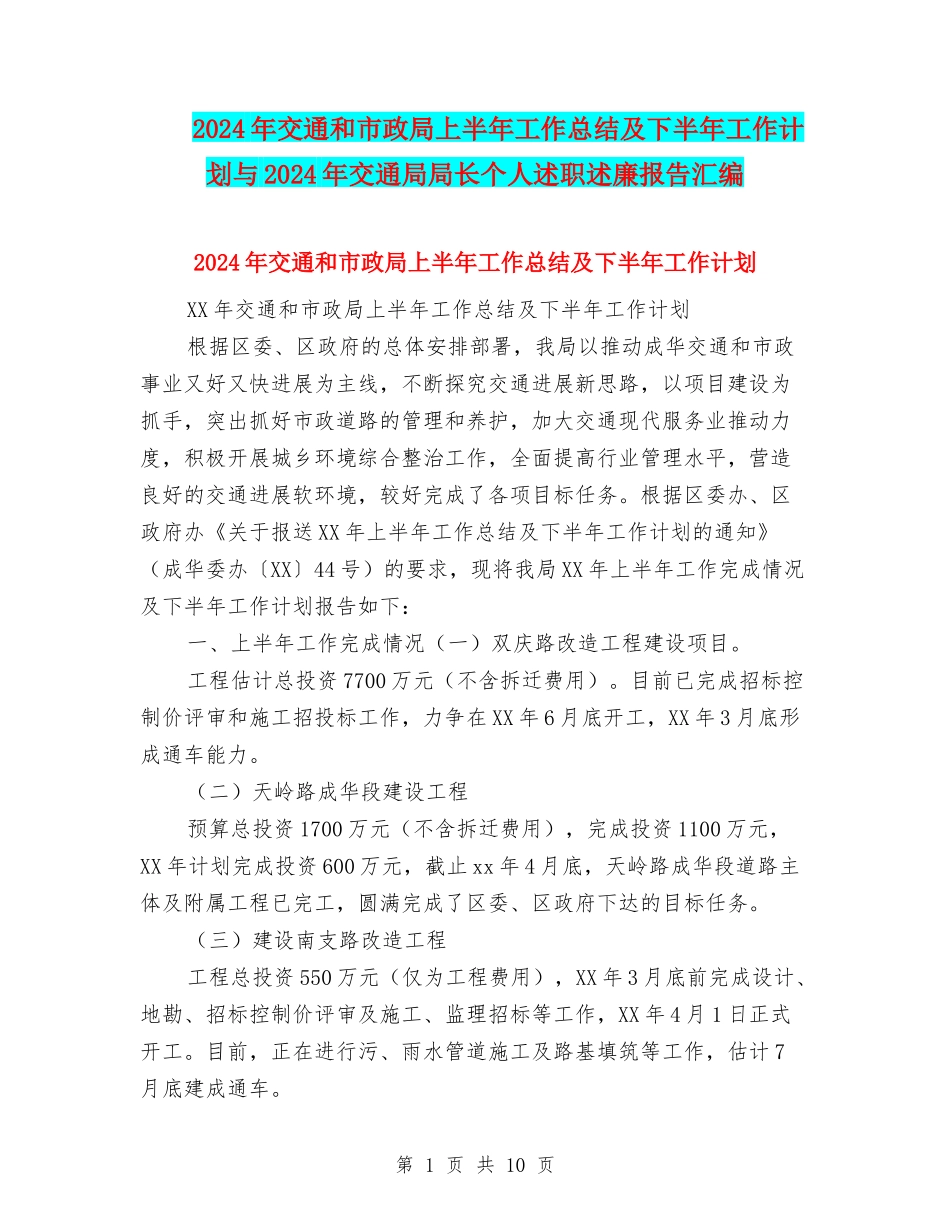

2024年交通和市政局上半年工作总结及下半年工作计划与2024年交通局局长个人述职述廉报告汇编2024年交通和市政局上半年工作总结及下半年工作计划XX年交通和市政局上半年工作总结及下半年工作计划根据区委、区政府的总体安排部署,我局以推动成华交通和市政事业又好又快进展为主线,不断探究交通进展新思路,以项目建设为抓手,突出抓好市政道路的管理和养护,加大交通现代服务业推动力度,积极开展城乡环境综合整治工作,全面提高行业管理水平,营造良好的交通进展软环境,较好完成了各项目标任务
根据区委办、区政府办《关于报送XX年上半年工作总结及下半年工作计划的通知》(成华委办〔XX〕44号)的要求,现将我局XX年上半年工作完成情况及下半年工作计划报告如下:一、上半年工作完成情况(一)双庆路改造工程建设项目
工程估计总投资7700万元(不含拆迁费用)
目前已完成招标控制价评审和施工招投标工作,力争在XX年6月底开工,XX年3月底形成通车能力
(二)天岭路成华段建设工程预算总投资1700万元(不含拆迁费用),完成投资1100万元,XX年计划完成投资600万元,截止xx年4月底,天岭路成华段道路主体及附属工程已完工,圆满完成了区委、区政府下达的目标任务
(三)建设南支路改造工程工程总投资550万元(仅为工程费用),XX年3月底前完成设计、地勘、招标控制价评审及施工、监理招标等工作,XX年4月1日正式开工
目前,正在进行污、雨水管道施工及路基填筑等工作,估计7月底建成通车

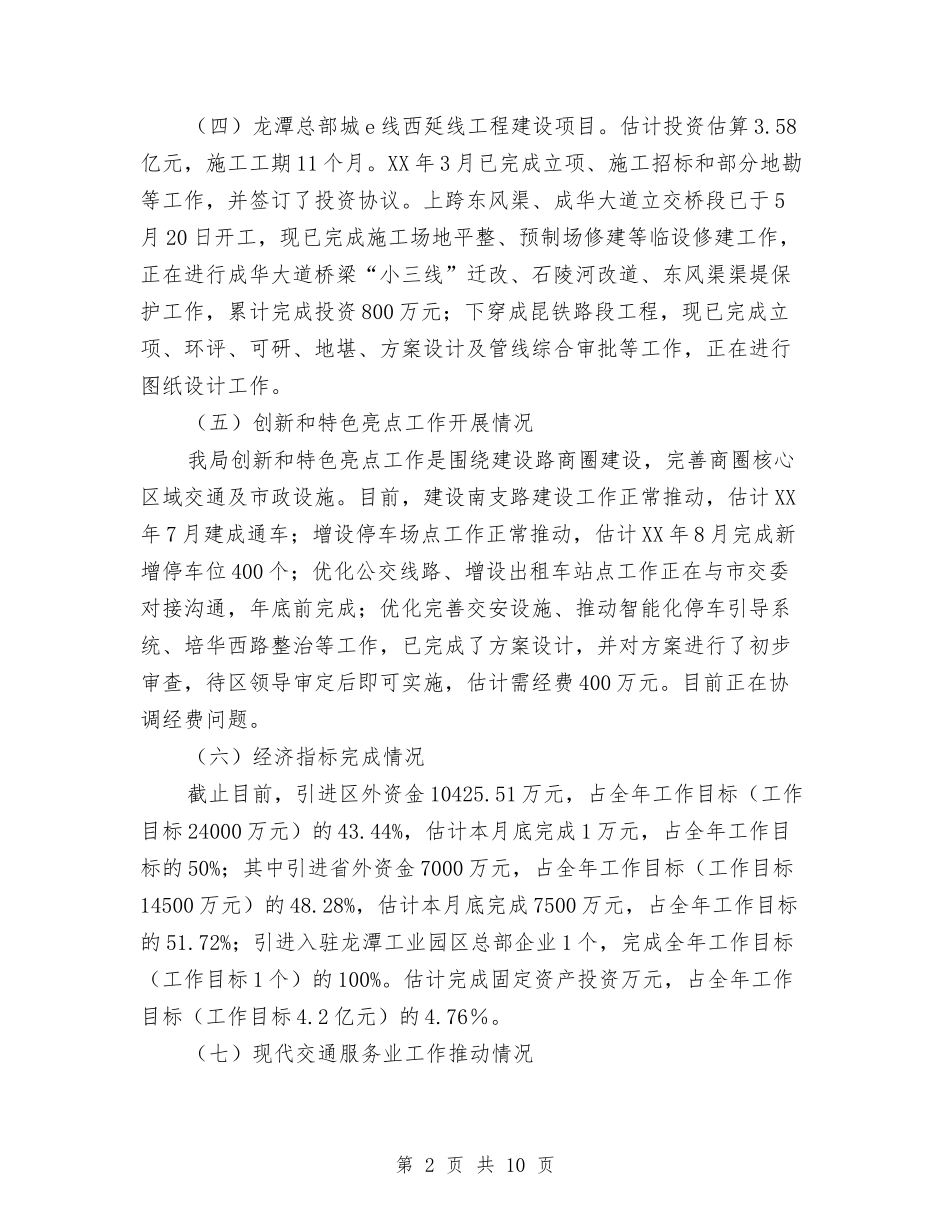

第1页共10页(四)龙潭总部城e线西延线工程建设项目
估计投资估算3
58亿元,施工工期11个月
XX年3月已完成立项、施工招标和部分地勘等工作,并签订了投资协议
上跨东风渠、成华大道立交桥段已于5月20日开工,现已完成施工场地平整、预制场修建等临设修建工作,正在进行成华大道桥梁“小三线”迁改、石陵河改道、东风渠渠堤保护工作,累计完成
