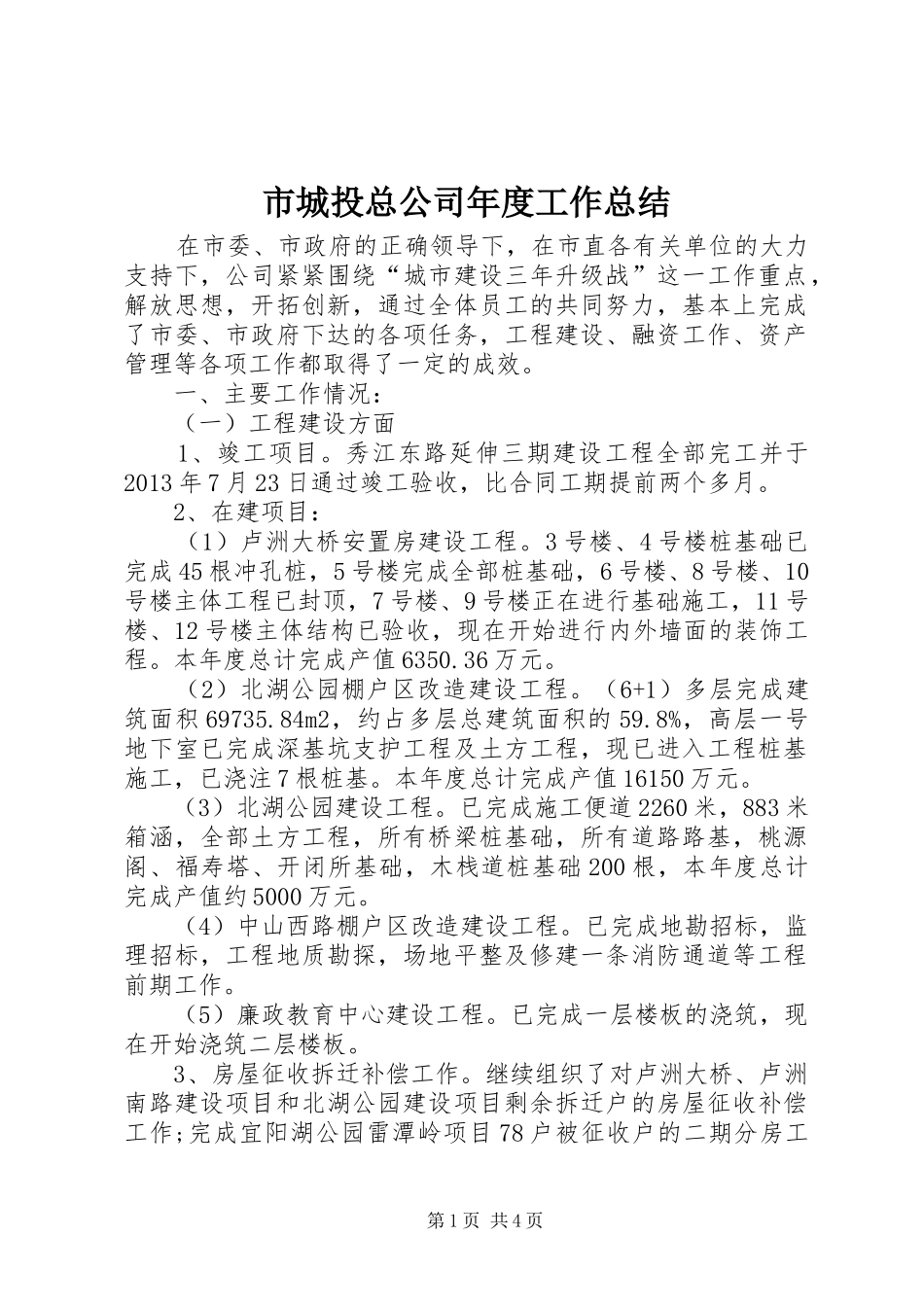

市城投总公司年度工作总结在市委、市政府的正确领导下,在市直各有关单位的大力支持下,公司紧紧围绕“城市建设三年升级战”这一工作重点,解放思想,开拓创新,通过全体员工的共同努力,基本上完成了市委、市政府下达的各项任务,工程建设、融资工作、资产管理等各项工作都取得了一定的成效
一、主要工作情况:(一)工程建设方面1、竣工项目
秀江东路延伸三期建设工程全部完工并于2013年7月23日通过竣工验收,比合同工期提前两个多月
2、在建项目:(1)卢洲大桥安置房建设工程
3号楼、4号楼桩基础已完成45根冲孔桩,5号楼完成全部桩基础,6号楼、8号楼、10号楼主体工程已封顶,7号楼、9号楼正在进行基础施工,11号楼、12号楼主体结构已验收,现在开始进行内外墙面的装饰工程
本年度总计完成产值6350
(2)北湖公园棚户区改造建设工程
(6+1)多层完成建筑面积69735
84m2,约占多层总建筑面积的59
8%,高层一号地下室已完成深基坑支护工程及土方工程,现已进入工程桩基施工,已浇注7根桩基
本年度总计完成产值16150万元
(3)北湖公园建设工程
已完成施工便道2260米,883米箱涵,全部土方工程,所有桥梁桩基础,所有道路路基,桃源阁、福寿塔、开闭所基础,木栈道桩基础200根,本年度总计完成产值约5000万元
(4)中山西路棚户区改造建设工程
已完成地勘招标,监理招标,工程地质勘探,场地平整及修建一条消防通道等工程前期工作
(5)廉政教育中心建设工程
已完成一层楼板的浇筑,现在开始浇筑二层楼板
3、房屋征收拆迁补偿工作
继续组织了对卢洲大桥、卢洲南路建设项目和北湖公园建设项目剩余拆迁户的房屋征收补偿工作;完成宜阳湖公园雷潭岭项目78户被征收户的二期分房工第1页共4页作,分配安置房91套
4、安全管理工作
通过加强安全施工管理,严格执行施工安全操作规程,加强安全工作督查,安全工作取
