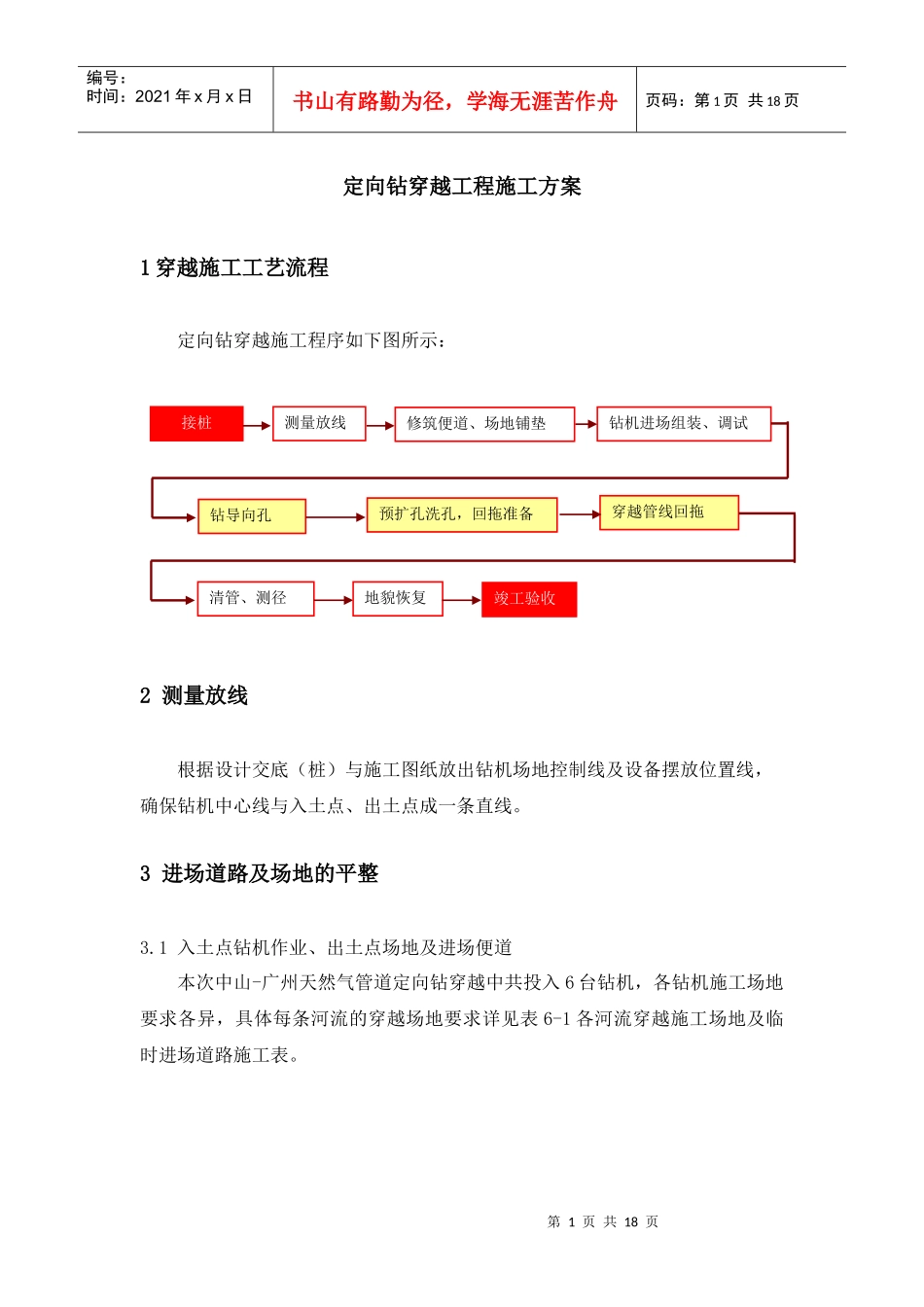

第1页共18页清管、测径竣工验收钻导向孔穿越管线回拖预扩孔洗孔,回拖准备接桩测量放线修筑便道、场地铺垫钻机进场组装、调试地貌恢复编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页定向钻穿越工程施工方案1穿越施工工艺流程定向钻穿越施工程序如下图所示:2测量放线根据设计交底(桩)与施工图纸放出钻机场地控制线及设备摆放位置线,确保钻机中心线与入土点、出土点成一条直线
3进场道路及场地的平整3
1入土点钻机作业、出土点场地及进场便道本次中山-广州天然气管道定向钻穿越中共投入6台钻机,各钻机施工场地要求各异,具体每条河流的穿越场地要求详见表6-1各河流穿越施工场地及临时进场道路施工表

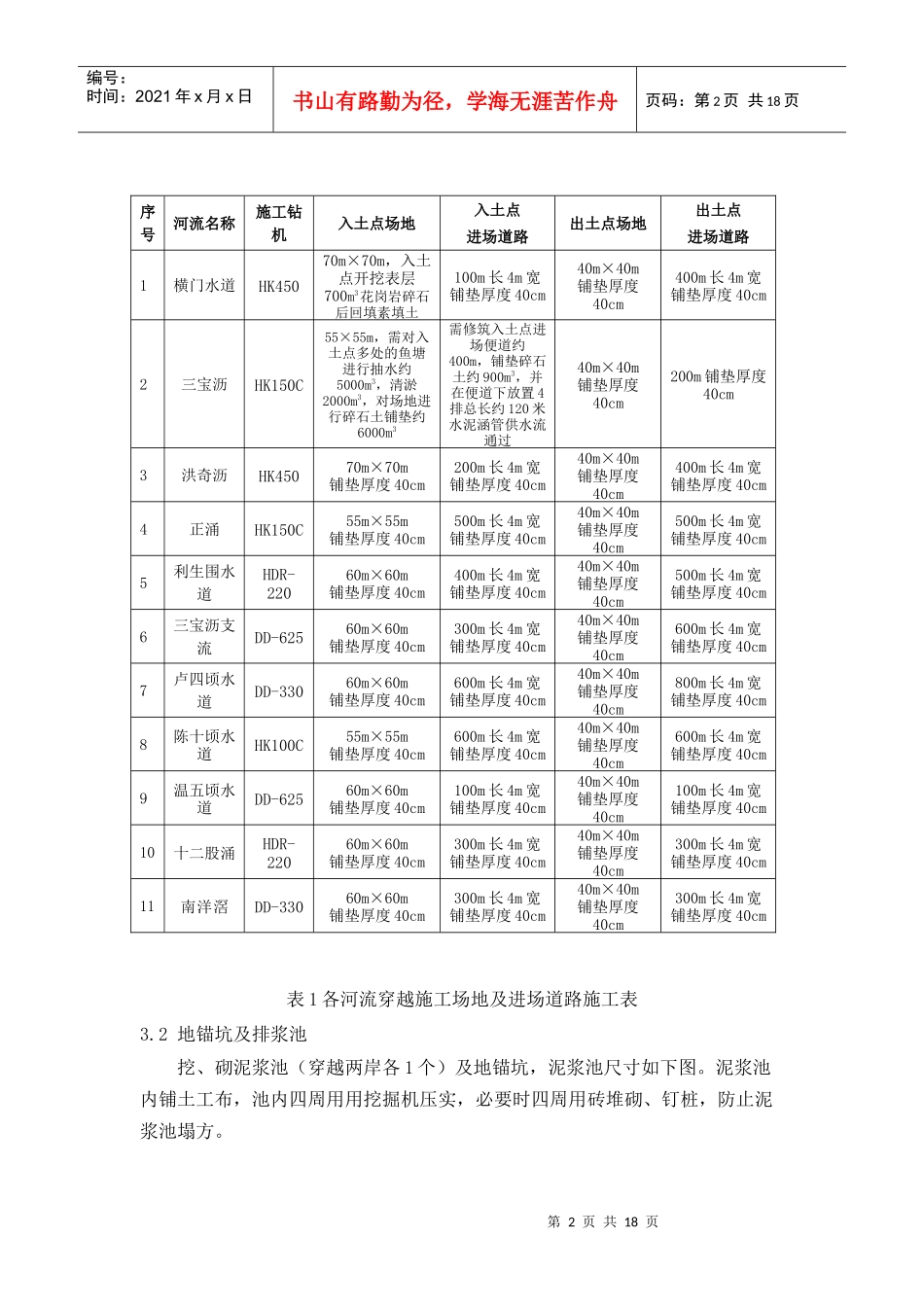

第2页共18页第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页表1各河流穿越施工场地及进场道路施工表3

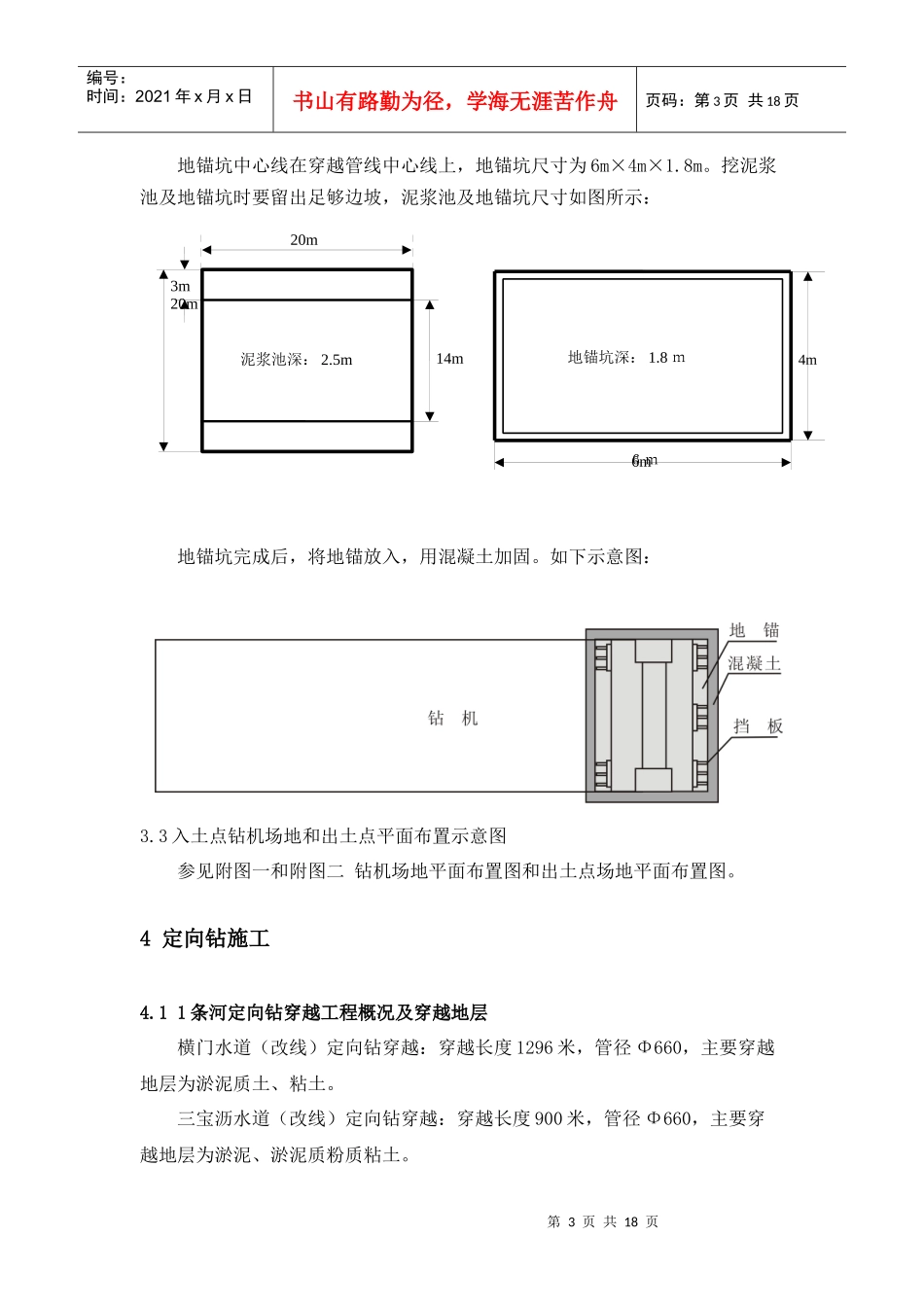

2地锚坑及排浆池挖、砌泥浆池(穿越两岸各1个)及地锚坑,泥浆池尺寸如下图
泥浆池内铺土工布,池内四周用用挖掘机压实,必要时四周用砖堆砌、钉桩,防止泥浆池塌方
序号河流名称施工钻机入土点场地入土点进场道路出土点场地出土点进场道路1横门水道HK45070m×70m,入土点开挖表层700m3花岗岩碎石后回填素填土100m长4m宽铺垫厚度40cm40m×40m铺垫厚度40cm400m长4m宽铺垫厚度40cm2三宝沥HK150C55×55m,需对入土点多处的鱼塘进行抽水约5000m3,清淤2000m3,对场地进行碎石土铺垫约6000m3需修筑入土点进场便道约400m,铺垫碎石土约900m3,并在便道下放置4排总长约120米水泥涵管供水流通过40m×40m铺垫厚度40cm200m铺垫厚度40cm3洪奇沥HK45070m×70m铺垫厚度40cm200m长4m宽铺垫厚度40cm40m×40m铺垫厚度40cm400m长4m宽铺垫厚度40cm4正
