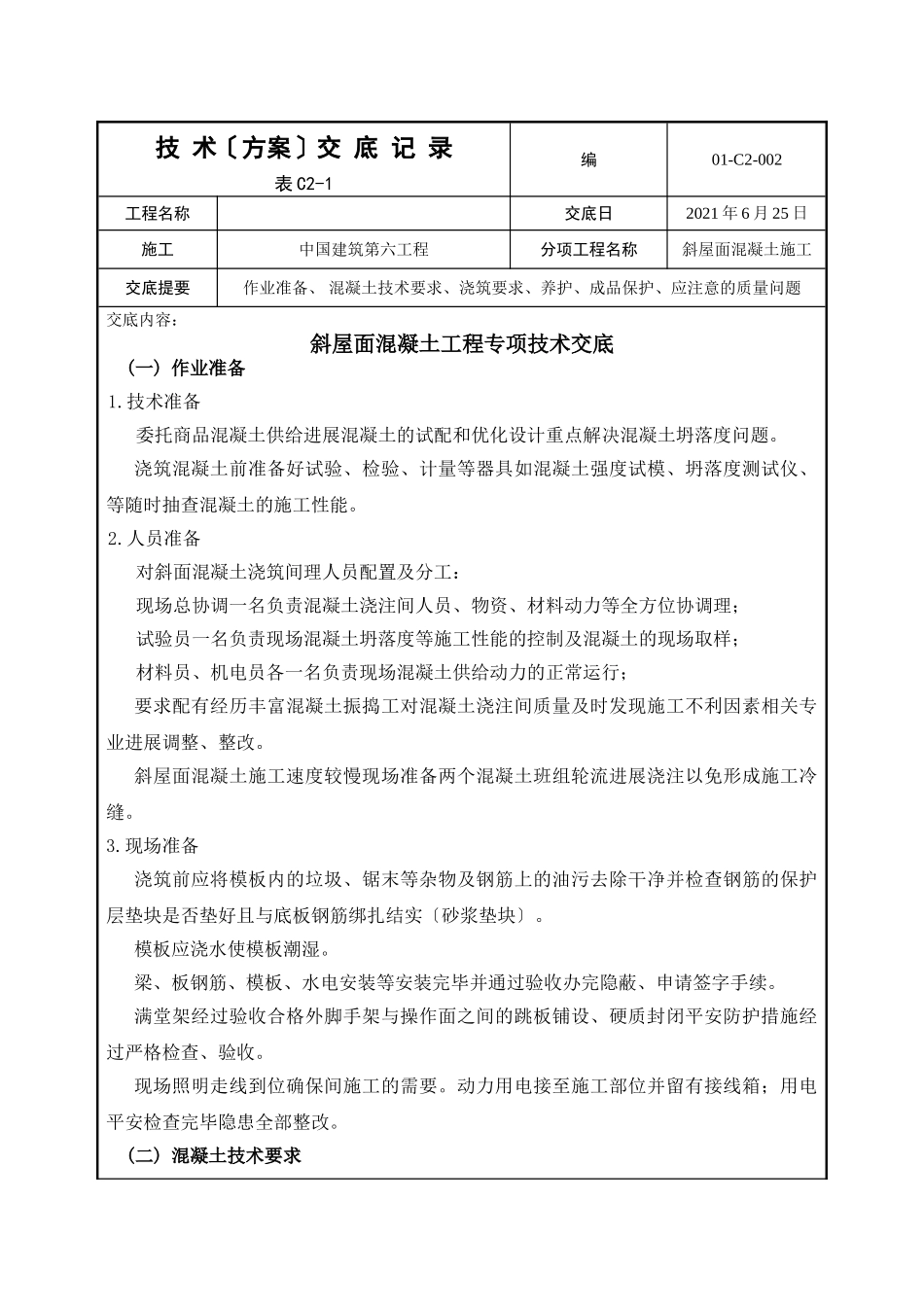

技术〔方案〕交底记录表C2-1编01-C2-002工程名称交底日2021年6月25日施工中国建筑第六工程分项工程名称斜屋面混凝土施工交底提要作业准备、混凝土技术要求、浇筑要求、养护、成品保护、应注意的质量问题交底内容:斜屋面混凝土工程专项技术交底(一)作业准备1
技术准备委托商品混凝土供给进展混凝土的试配和优化设计重点解决混凝土坍落度问题
浇筑混凝土前准备好试验、检验、计量等器具如混凝土强度试模、坍落度测试仪、等随时抽查混凝土的施工性能
人员准备对斜面混凝土浇筑间理人员配置及分工:现场总协调一名负责混凝土浇注间人员、物资、材料动力等全方位协调理;试验员一名负责现场混凝土坍落度等施工性能的控制及混凝土的现场取样;材料员、机电员各一名负责现场混凝土供给动力的正常运行;要求配有经历丰富混凝土振捣工对混凝土浇注间质量及时发现施工不利因素相关专业进展调整、整改
斜屋面混凝土施工速度较慢现场准备两个混凝土班组轮流进展浇注以免形成施工冷缝
现场准备浇筑前应将模板内的垃圾、锯末等杂物及钢筋上的油污去除干净并检查钢筋的保护层垫块是否垫好且与底板钢筋绑扎结实〔砂浆垫块〕
模板应浇水使模板潮湿
梁、板钢筋、模板、水电安装等安装完毕并通过验收办完隐蔽、申请签字手续
满堂架经过验收合格外脚手架与操作面之间的跳板铺设、硬质封闭平安防护措施经过严格检查、验收
现场照明走线到位确保间施工的需要
动力用电接至施工部位并留有接线箱;用电平安检查完毕隐患全部整改

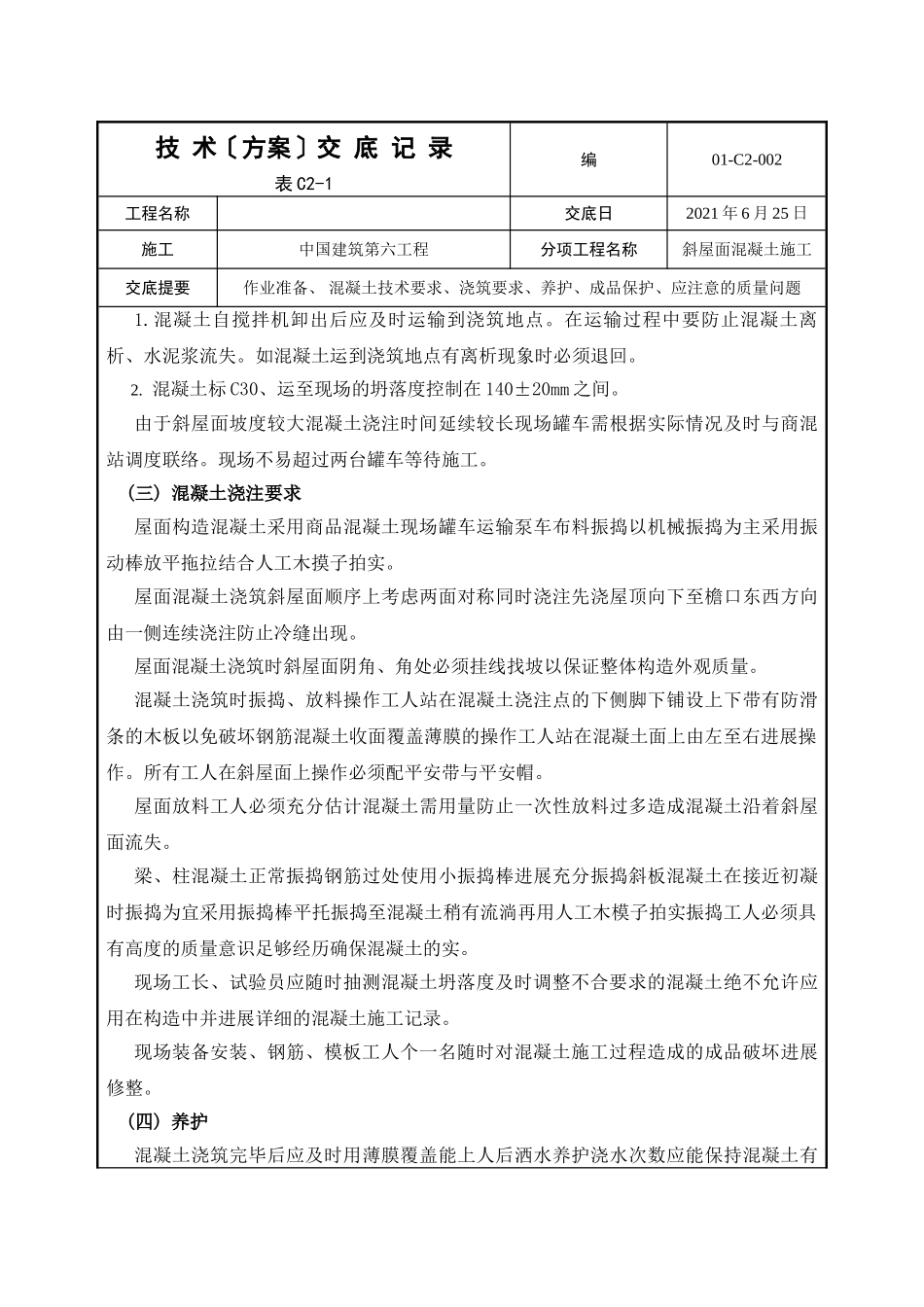

(二)混凝土技术要求技术〔方案〕交底记录表C2-1编01-C2-002工程名称交底日2021年6月25日施工中国建筑第六工程分项工程名称斜屋面混凝土施工交底提要作业准备、混凝土技术要求、浇筑要求、养护、成品保护、应注意的质量问题1
混凝土自搅拌机卸出后应及时运输到浇筑地点
在运输过程中要防止混凝土离析、水泥浆流失

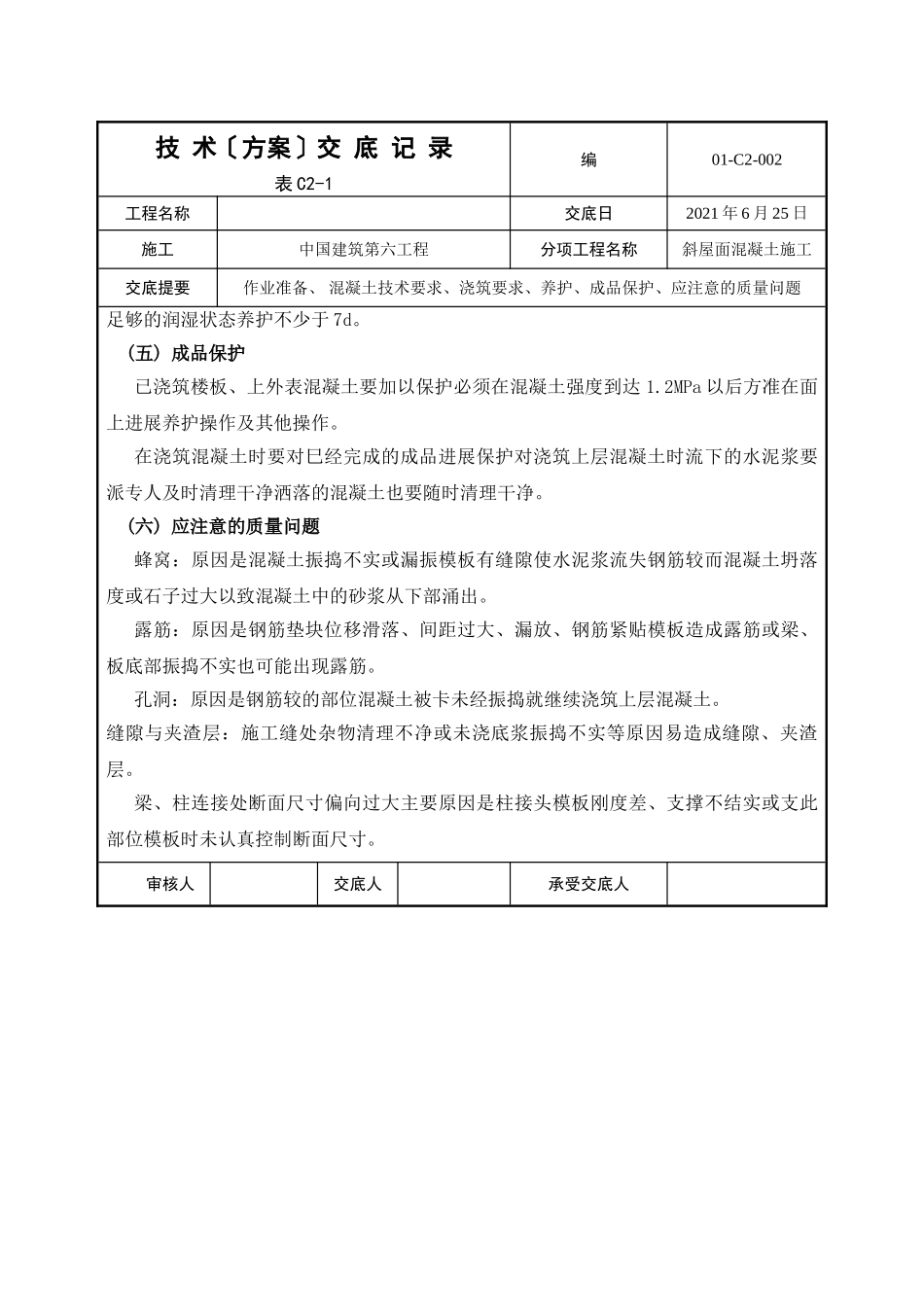

如混凝土运到浇筑地点有离析现象
