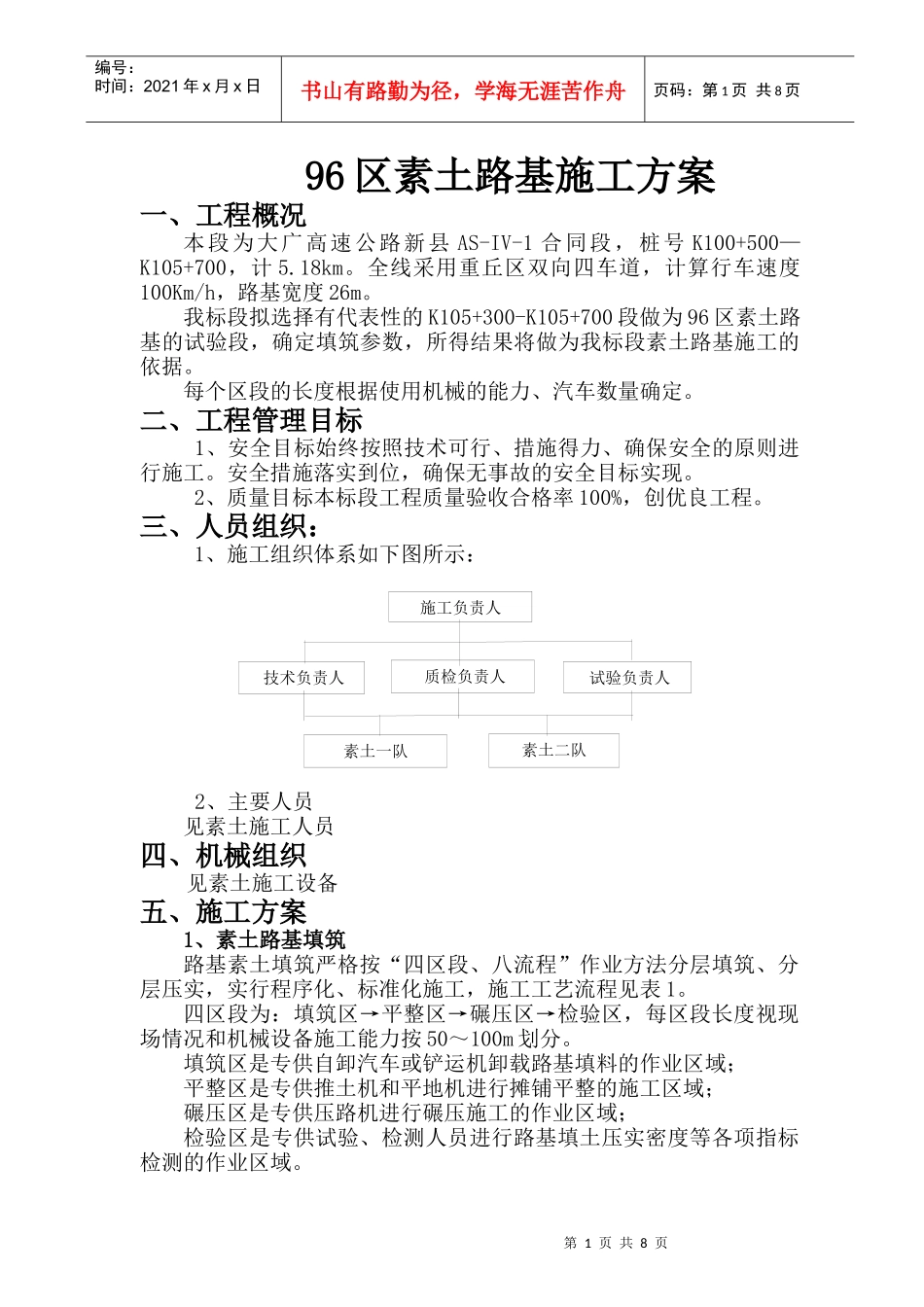

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页96区素土路基施工方案一、工程概况本段为大广高速公路新县AS-IV-1合同段,桩号K100+500—K105+700,计5
全线采用重丘区双向四车道,计算行车速度100Km/h,路基宽度26m
我标段拟选择有代表性的K105+300-K105+700段做为96区素土路基的试验段,确定填筑参数,所得结果将做为我标段素土路基施工的依据
每个区段的长度根据使用机械的能力、汽车数量确定
二、工程管理目标1、安全目标始终按照技术可行、措施得力、确保安全的原则进行施工
安全措施落实到位,确保无事故的安全目标实现
2、质量目标本标段工程质量验收合格率100%,创优良工程
三、人员组织:1、施工组织体系如下图所示:2、主要人员见素土施工人员四、机械组织见素土施工设备五、施工方案1、素土路基填筑路基素土填筑严格按“四区段、八流程”作业方法分层填筑、分层压实,实行程序化、标准化施工,施工工艺流程见表1
四区段为:填筑区→平整区→碾压区→检验区,每区段长度视现场情况和机械设备施工能力按50~100m划分
填筑区是专供自卸汽车或铲运机卸载路基填料的作业区域;平整区是专供推土机和平地机进行摊铺平整的施工区域;碾压区是专供压路机进行碾压施工的作业区域;检验区是专供试验、检测人员进行路基填土压实密度等各项指标检测的作业区域

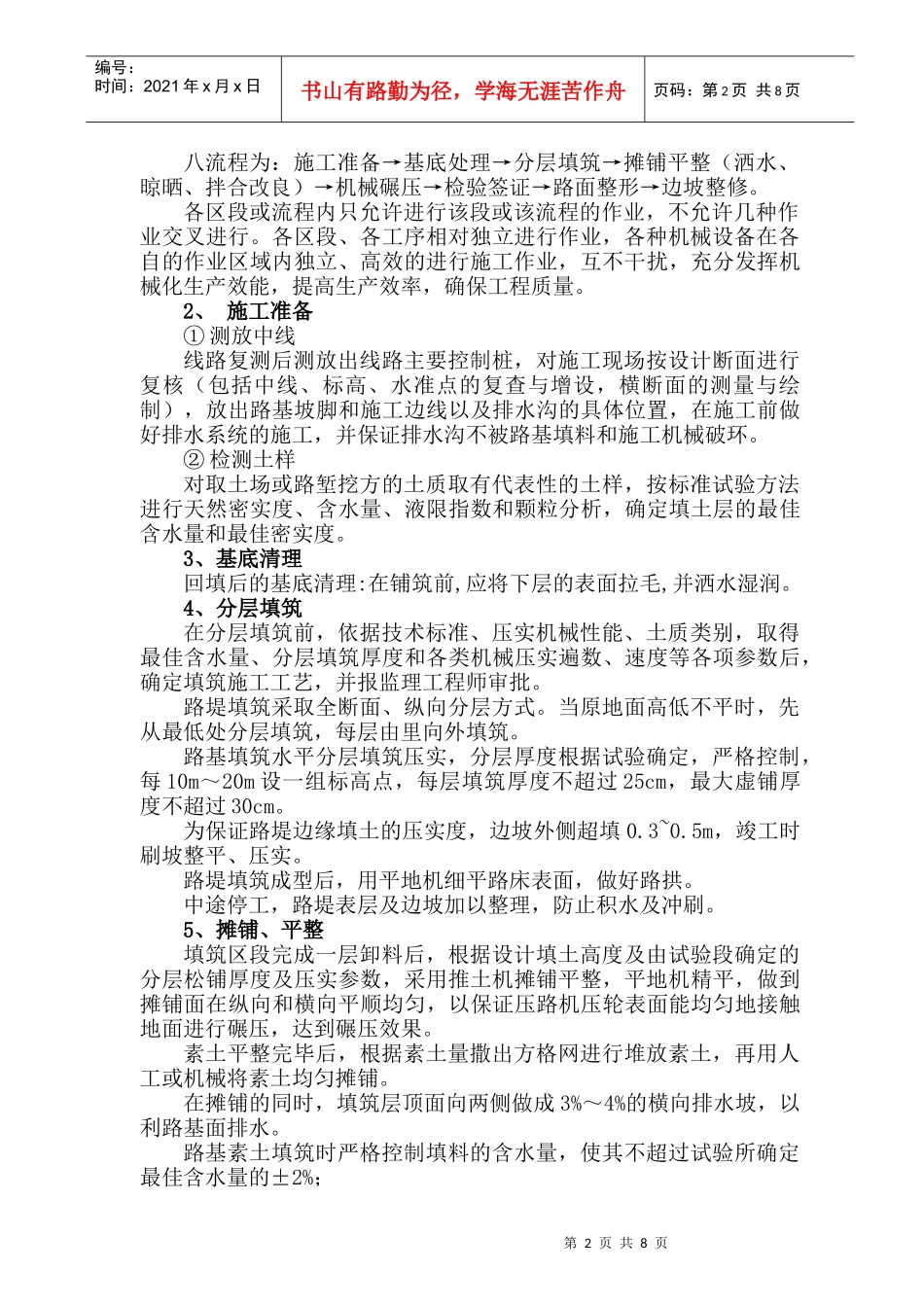

施工负责人试验负责人质检负责人技术负责人素土二队素土一队第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页八流程为:施工准备→基底处理→分层填筑→摊铺平整(洒水、晾晒、拌合改良)→机械碾压→检验签证→路面整形→边坡整修
各区段或流程内只允许进行该段或该流程的作业,不允许几种作业交叉进行

各区段、各工序相对独立进行作业,各种机械设备在各
