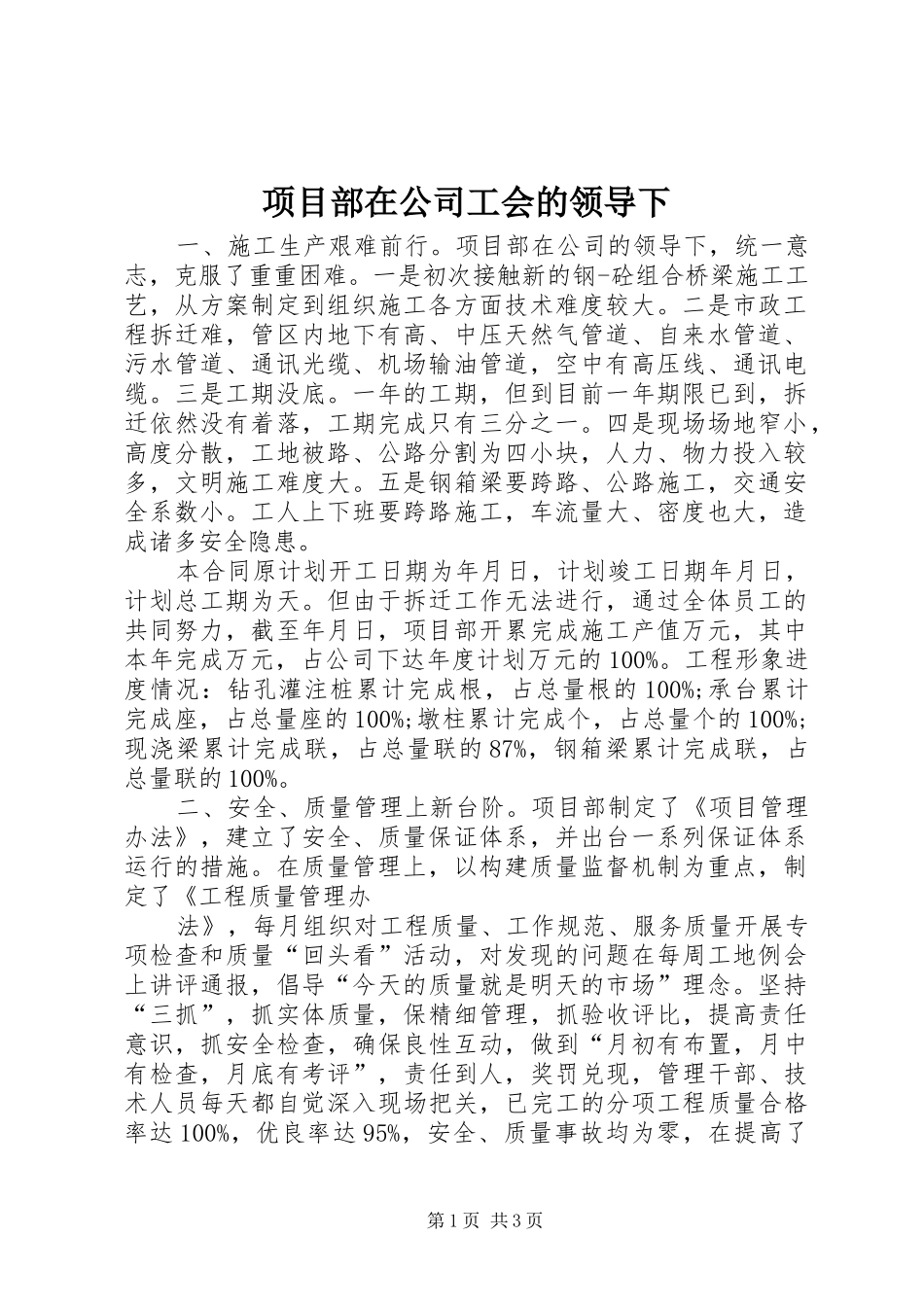

项目部在公司工会的领导下一、施工生产艰难前行
项目部在公司的领导下,统一意志,克服了重重困难
一是初次接触新的钢-砼组合桥梁施工工艺,从方案制定到组织施工各方面技术难度较大
二是市政工程拆迁难,管区内地下有高、中压天然气管道、自来水管道、污水管道、通讯光缆、机场输油管道,空中有高压线、通讯电缆
三是工期没底
一年的工期,但到目前一年期限已到,拆迁依然没有着落,工期完成只有三分之一
四是现场场地窄小,高度分散,工地被路、公路分割为四小块,人力、物力投入较多,文明施工难度大
五是钢箱梁要跨路、公路施工,交通安全系数小
工人上下班要跨路施工,车流量大、密度也大,造成诸多安全隐患
本合同原计划开工日期为年月日,计划竣工日期年月日,计划总工期为天
但由于拆迁工作无法进行,通过全体员工的共同努力,截至年月日,项目部开累完成施工产值万元,其中本年完成万元,占公司下达年度计划万元的100%
工程形象进度情况:钻孔灌注桩累计完成根,占总量根的100%;承台累计完成座,占总量座的100%;墩柱累计完成个,占总量个的100%;现浇梁累计完成联,占总量联的87%,钢箱梁累计完成联,占总量联的100%

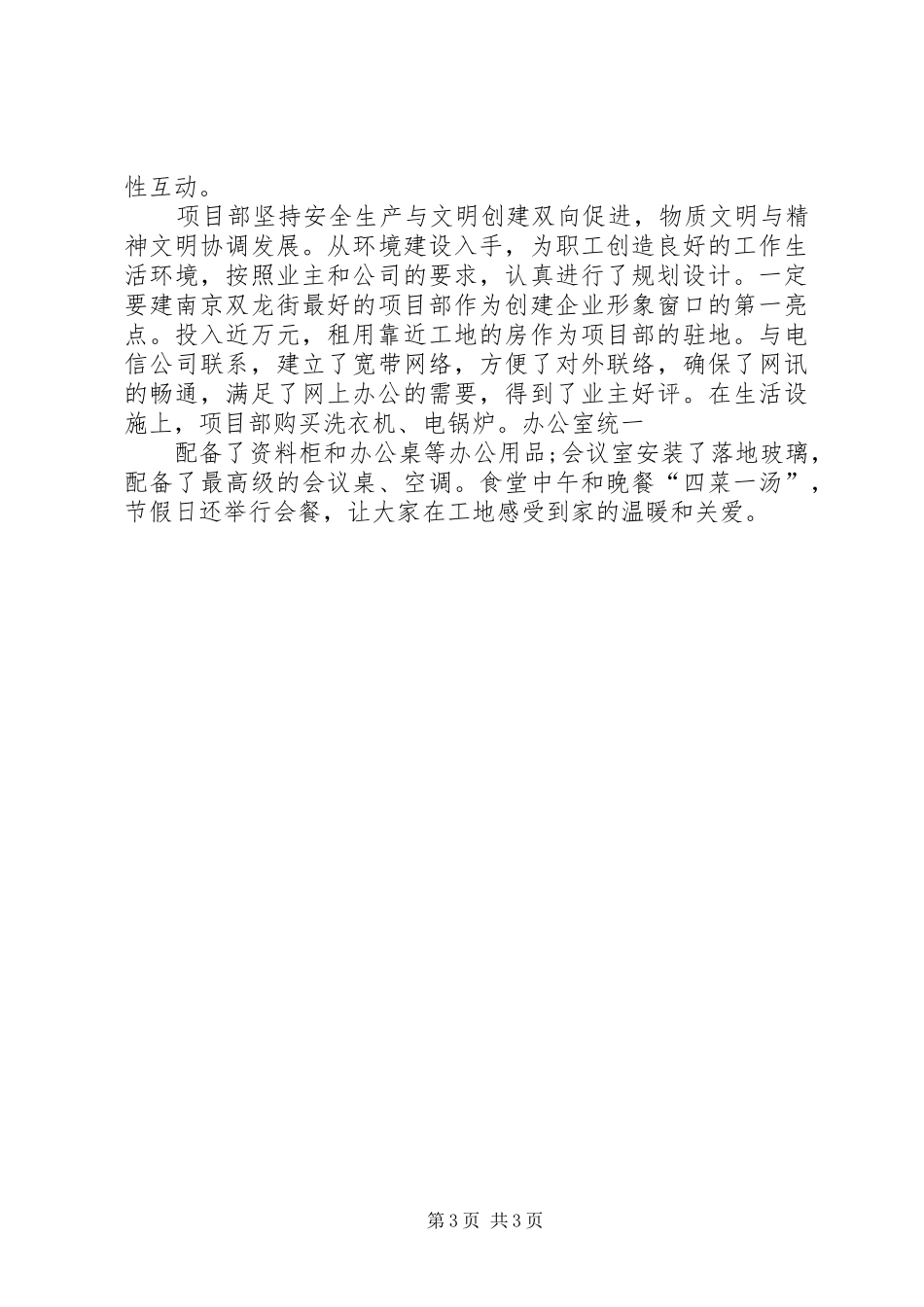

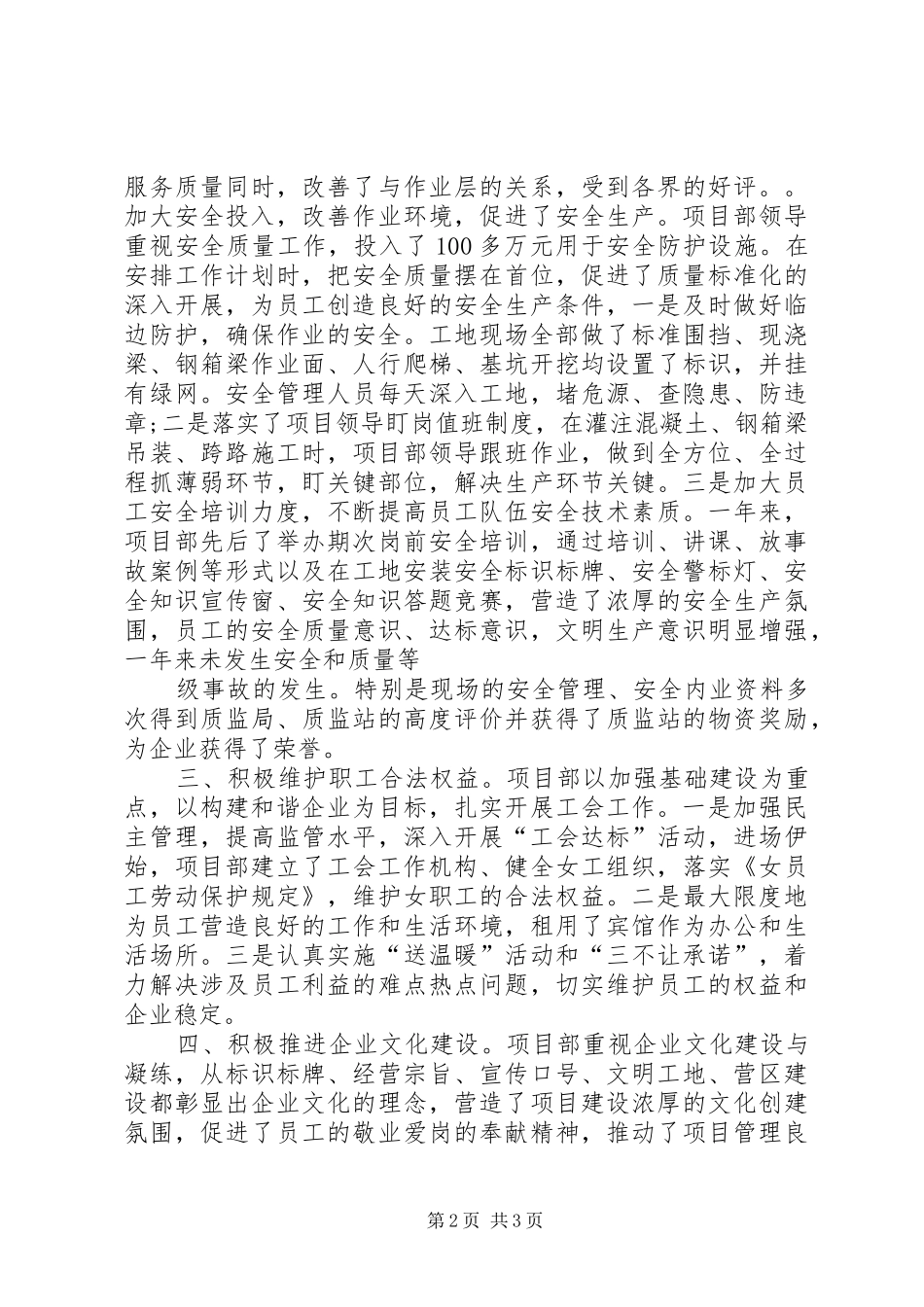

二、安全、质量管理上新台阶
项目部制定了《项目管理办法》,建立了安全、质量保证体系,并出台一系列保证体系运行的措施
在质量管理上,以构建质量监督机制为重点,制定了《工程质量管理办法》,每月组织对工程质量、工作规范、服务质量开展专项检查和质量“回头看”活动,对发现的问题在每周工地例会上讲评通报,倡导“今天的质量就是明天的市场”理念
坚持“三抓”,抓实体质量,保精细管理,抓验收评比,提高责任意识,抓安全检查,确保良性互动,做到“月初有布置,月中有检查,月底有考评”,责任到人,奖罚兑现,管理干部、技术人员每天都自觉深入现场把关,已完工的分项工程质量合格率达100%,优良率达95%,安全、质量事故均为零,在提
