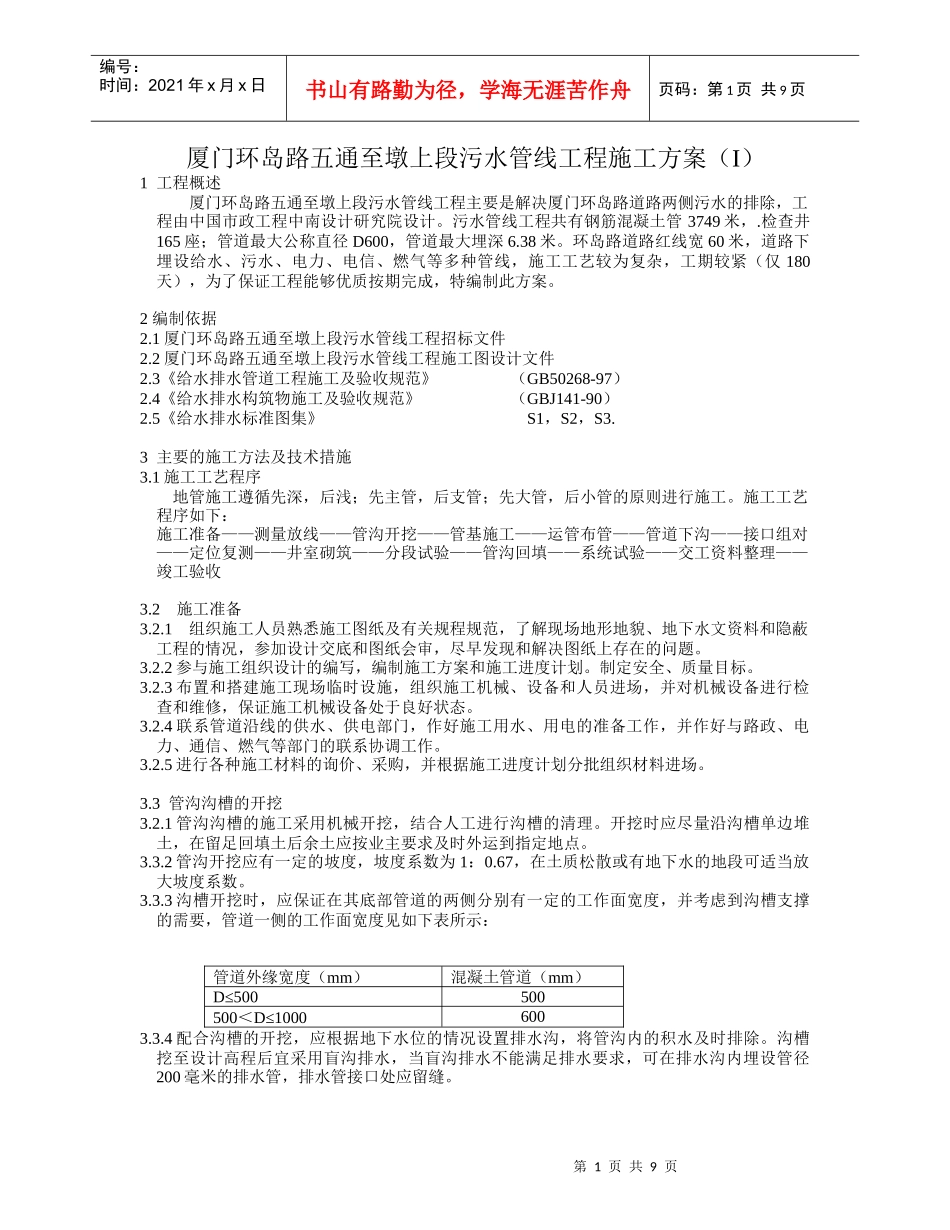

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页厦门环岛路五通至墩上段污水管线工程施工方案(Ι)1工程概述厦门环岛路五通至墩上段污水管线工程主要是解决厦门环岛路道路两侧污水的排除,工程由中国市政工程中南设计研究院设计
污水管线工程共有钢筋混凝土管3749米,
检查井165座;管道最大公称直径D600,管道最大埋深6
环岛路道路红线宽60米,道路下埋设给水、污水、电力、电信、燃气等多种管线,施工工艺较为复杂,工期较紧(仅180天),为了保证工程能够优质按期完成,特编制此方案
2编制依据2
1厦门环岛路五通至墩上段污水管线工程招标文件2
2厦门环岛路五通至墩上段污水管线工程施工图设计文件2
3《给水排水管道工程施工及验收规范》(GB50268-97)2
4《给水排水构筑物施工及验收规范》(GBJ141-90)2
5《给水排水标准图集》S1,S2,S3
3主要的施工方法及技术措施3
1施工工艺程序地管施工遵循先深,后浅;先主管,后支管;先大管,后小管的原则进行施工
施工工艺程序如下:施工准备——测量放线——管沟开挖——管基施工——运管布管——管道下沟——接口组对——定位复测——井室砌筑——分段试验——管沟回填——系统试验——交工资料整理——竣工验收3
2施工准备3
1组织施工人员熟悉施工图纸及有关规程规范,了解现场地形地貌、地下水文资料和隐蔽工程的情况,参加设计交底和图纸会审,尽早发现和解决图纸上存在的问题
2参与施工组织设计的编写,编制施工方案和施工进度计划
制定安全、质量目标
3布置和搭建施工现场临时设施,组织施工机械、设备和人员进场,并对机械设备进行检查和维修,保证施工机械设备处于良好状态
4联系管道沿线的供水、供电部门,作好施工用水、用电的准备工作,并作好与路政、电力、通信、燃气等部门的联系协调
