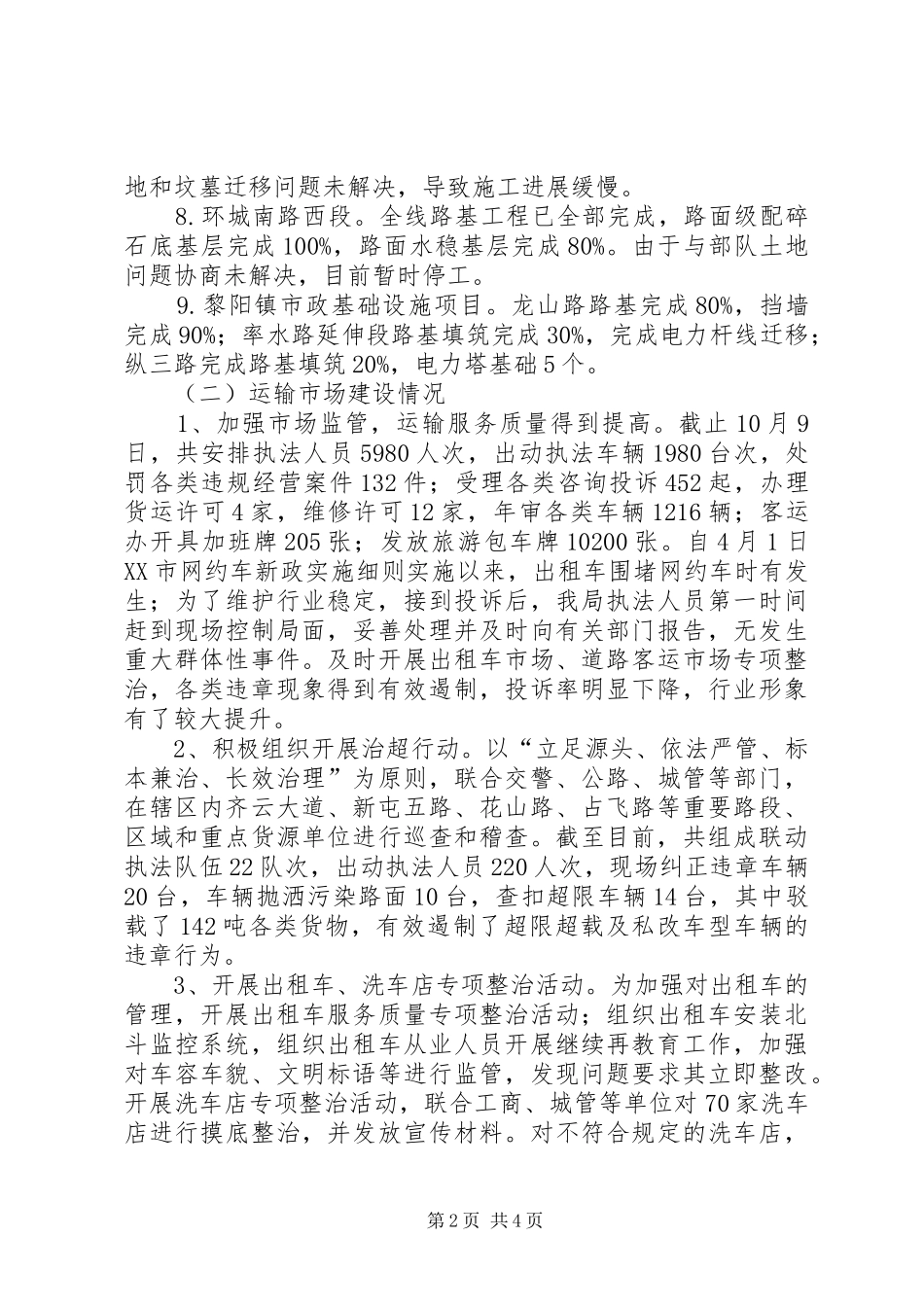

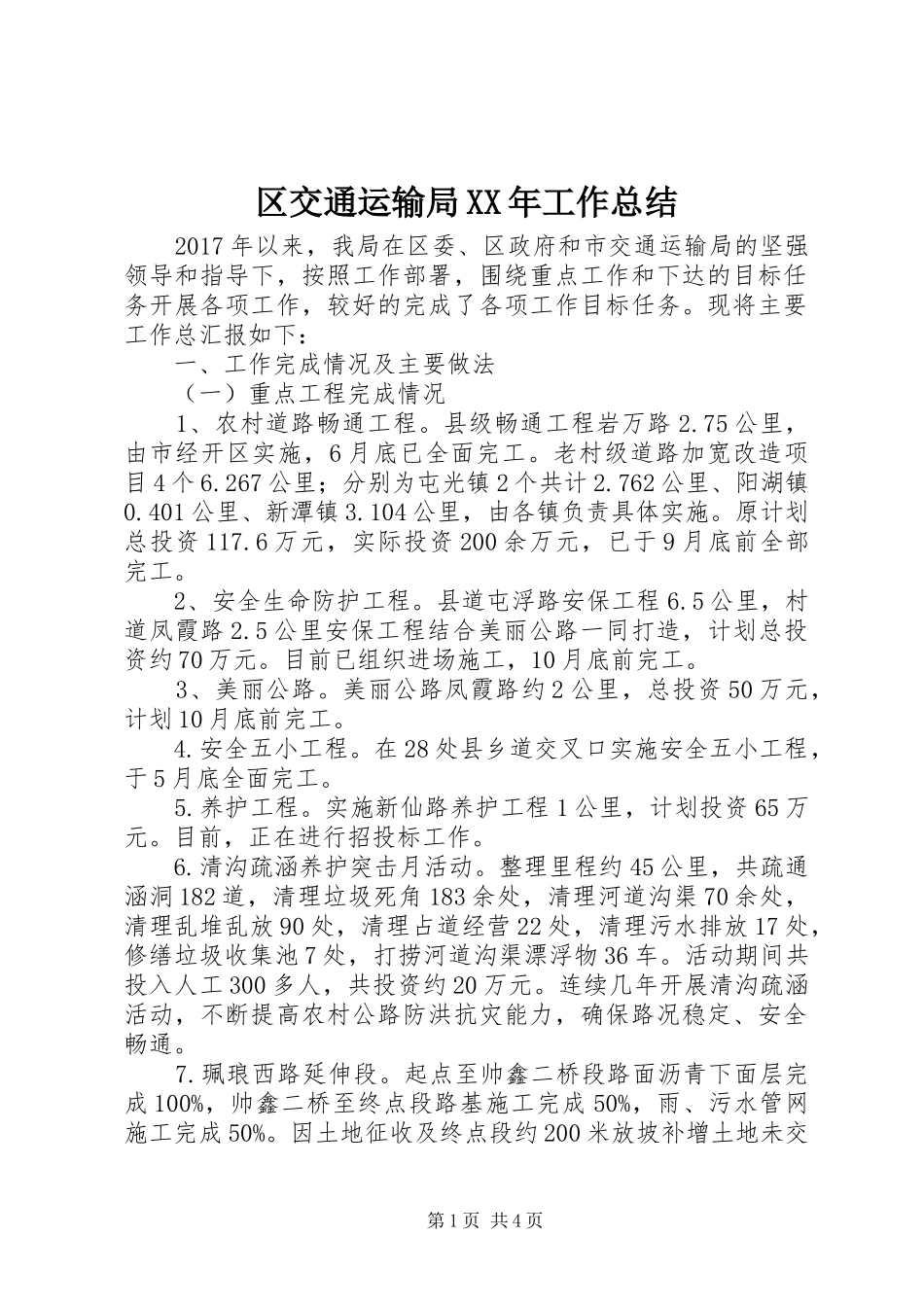

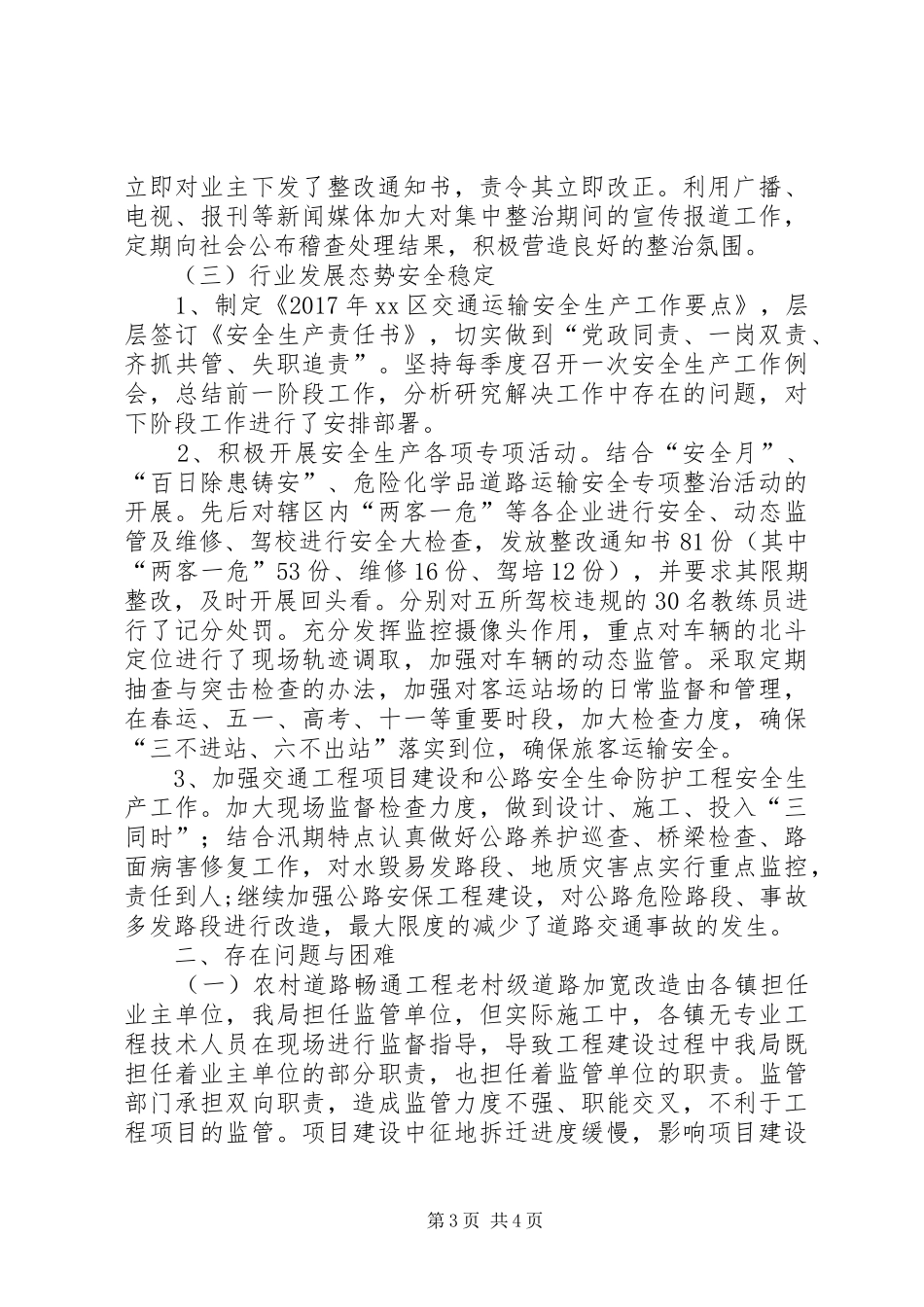

区交通运输局XX年工作总结2017年以来,我局在区委、区政府和市交通运输局的坚强领导和指导下,按照工作部署,围绕重点工作和下达的目标任务开展各项工作,较好的完成了各项工作目标任务
现将主要工作总汇报如下:一、工作完成情况及主要做法(一)重点工程完成情况1、农村道路畅通工程
县级畅通工程岩万路2
75公里,由市经开区实施,6月底已全面完工
老村级道路加宽改造项目4个6
267公里;分别为屯光镇2个共计2
762公里、阳湖镇0
401公里、新潭镇3
104公里,由各镇负责具体实施
原计划总投资117
6万元,实际投资200余万元,已于9月底前全部完工
2、安全生命防护工程
县道屯浮路安保工程6
5公里,村道凤霞路2
5公里安保工程结合美丽公路一同打造,计划总投资约70万元
目前已组织进场施工,10月底前完工
3、美丽公路
美丽公路凤霞路约2公里,总投资50万元,计划10月底前完工
安全五小工程
在28处县乡道交叉口实施安全五小工程,于5月底全面完工
实施新仙路养护工程1公里,计划投资65万元
目前,正在进行招投标工作
清沟疏涵养护突击月活动
整理里程约45公里,共疏通涵洞182道,清理垃圾死角183余处,清理河道沟渠70余处,清理乱堆乱放90处,清理占道经营22处,清理污水排放17处,修缮垃圾收集池7处,打捞河道沟渠漂浮物36车
活动期间共投入人工300多人,共投资约20万元
连续几年开展清沟疏涵活动,不断提高农村公路防洪抗灾能力,确保路况稳定、安全畅通
珮琅西路延伸段
起点至帅鑫二桥段路面沥青下面层完成100%,帅鑫二桥至终点段路基施工完成50%,雨、污水管网施工完成50%
因土地征收及终点段约200米放坡补增土地未交第1页共4页地和坟墓迁移问题未解决,导致施工进展缓慢
环城南路西段
全线路基工程已全部完成,路面级配碎石底基层完成100%,路面水
