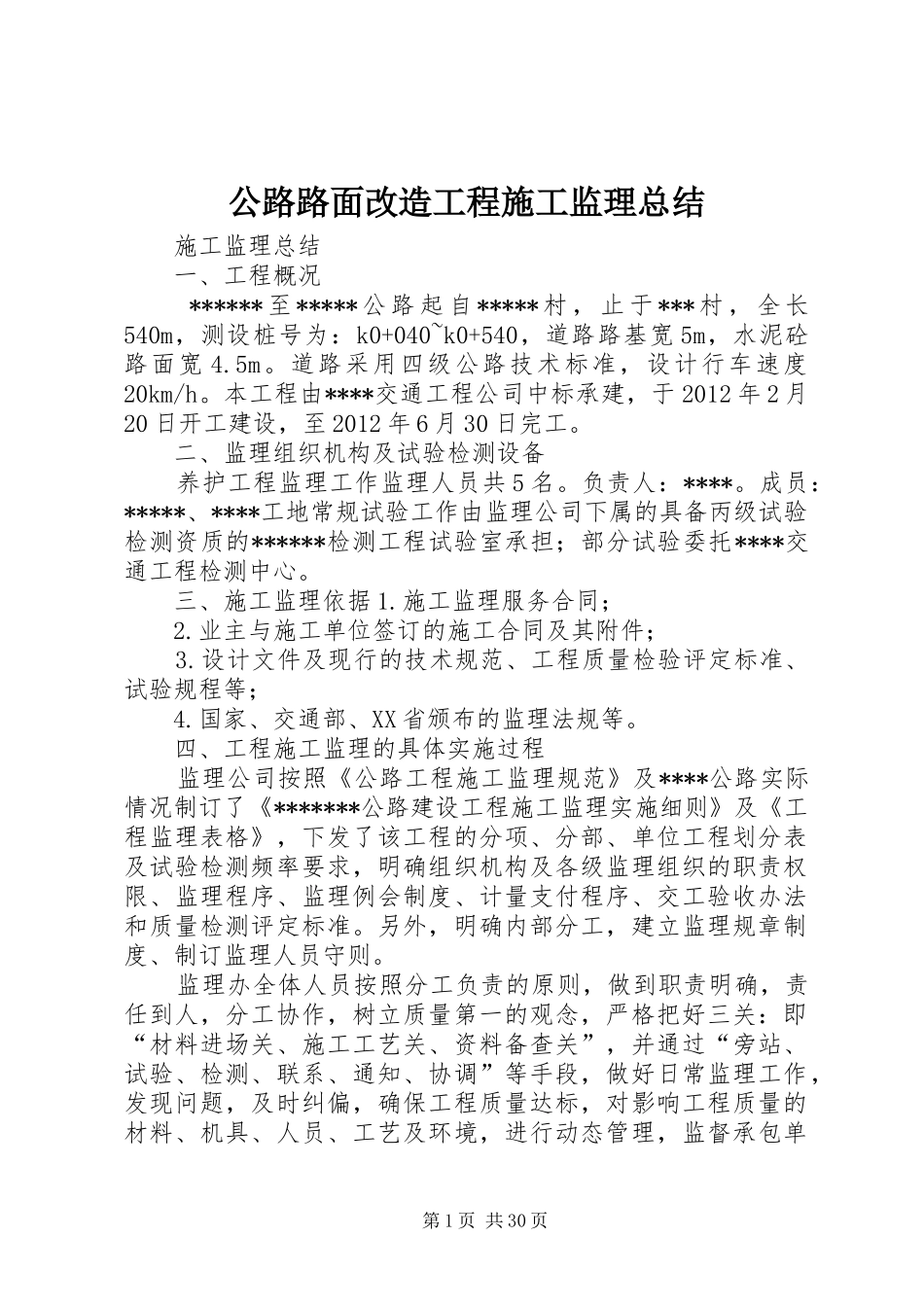

公路路面改造工程施工监理总结施工监理总结一、工程概况******至*****公路起自*****村,止于***村,全长540m,测设桩号为:k0+040~k0+540,道路路基宽5m,水泥砼路面宽4
道路采用四级公路技术标准,设计行车速度20km/h
本工程由****交通工程公司中标承建,于2012年2月20日开工建设,至2012年6月30日完工
二、监理组织机构及试验检测设备养护工程监理工作监理人员共5名
负责人:****
成员:*****、****工地常规试验工作由监理公司下属的具备丙级试验检测资质的******检测工程试验室承担;部分试验委托****交通工程检测中心
三、施工监理依据1
施工监理服务合同;2
业主与施工单位签订的施工合同及其附件;3
设计文件及现行的技术规范、工程质量检验评定标准、试验规程等;4
国家、交通部、XX省颁布的监理法规等
四、工程施工监理的具体实施过程监理公司按照《公路工程施工监理规范》及****公路实际情况制订了《*******公路建设工程施工监理实施细则》及《工程监理表格》,下发了该工程的分项、分部、单位工程划分表及试验检测频率要求,明确组织机构及各级监理组织的职责权限、监理程序、监理例会制度、计量支付程序、交工验收办法和质量检测评定标准
另外,明确内部分工,建立监理规章制度、制订监理人员守则
监理办全体人员按照分工负责的原则,做到职责明确,责任到人,分工协作,树立质量第一的观念,严格把好三关:即“材料进场关、施工工艺关、资料备查关”,并通过“旁站、试验、检测、联系、通知、协调”等手段,做好日常监理工作,发现问题,及时纠偏,确保工程质量达标,对影响工程质量的材料、机具、人员、工艺及环境,进行动态管理,监督承包单第1页共30页位严格按照施工图纸、技术规范、质量检验标准、监理程序去组织施工
具体做法如下:1
制定监理人员工作守则热爱监理
