第1页共7页第一段编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页吉林省广电中心地下车库工程土方施工方案首先,我们诚恳地表示:我们完全接受业主提出的各项合理要求,积极地和业主、监理、设计等相关部门一起共同完成本项目的建设任务
我们将通过认真学习和研究招标文件、施工图纸及相关投标资料,并结合现场的实际情况,在分析了各种影响施工的因素和本工程承包的特点、难点后,我们有充分的信心保证高质量、如期、全面地完成规定范围内的施工任务
我公司把本项目列为年度重点工程项目,配备经验丰富的项目管理机构组织及施工队伍
一、工程概况:本工程平面呈U字型,长137米,宽97米,总占地面积约为10169
28m2,其U口处与“中建八局”已施工程的一部分相互穿插接壤
本工程边柱外侧与“中建八局”承台外边最小距离2
4米(此处八局为桩基础),“中建八局”浅基础部分距离本栋号最近8米以上,预测挖土对“八局”已建部分基础无影响
本工程底板基底标高为-4
4米,其中16-19轴交G-F/2轴区域基底标高为-3
集水坑基底深为-5
施工现场已达到三通一平
施工临时道路为双行车道,宽度不小于6米,工程围挡已封闭,设有两个出入口
二、机械配置和工期说明地下室土方施工采用机械挖土为主,人工挖土为辅的方法,降排水采用明排水的施工方法
整个地下基坑总挖方量约为52400立方米
有6000立方米好土需存在现场,以备基础回填

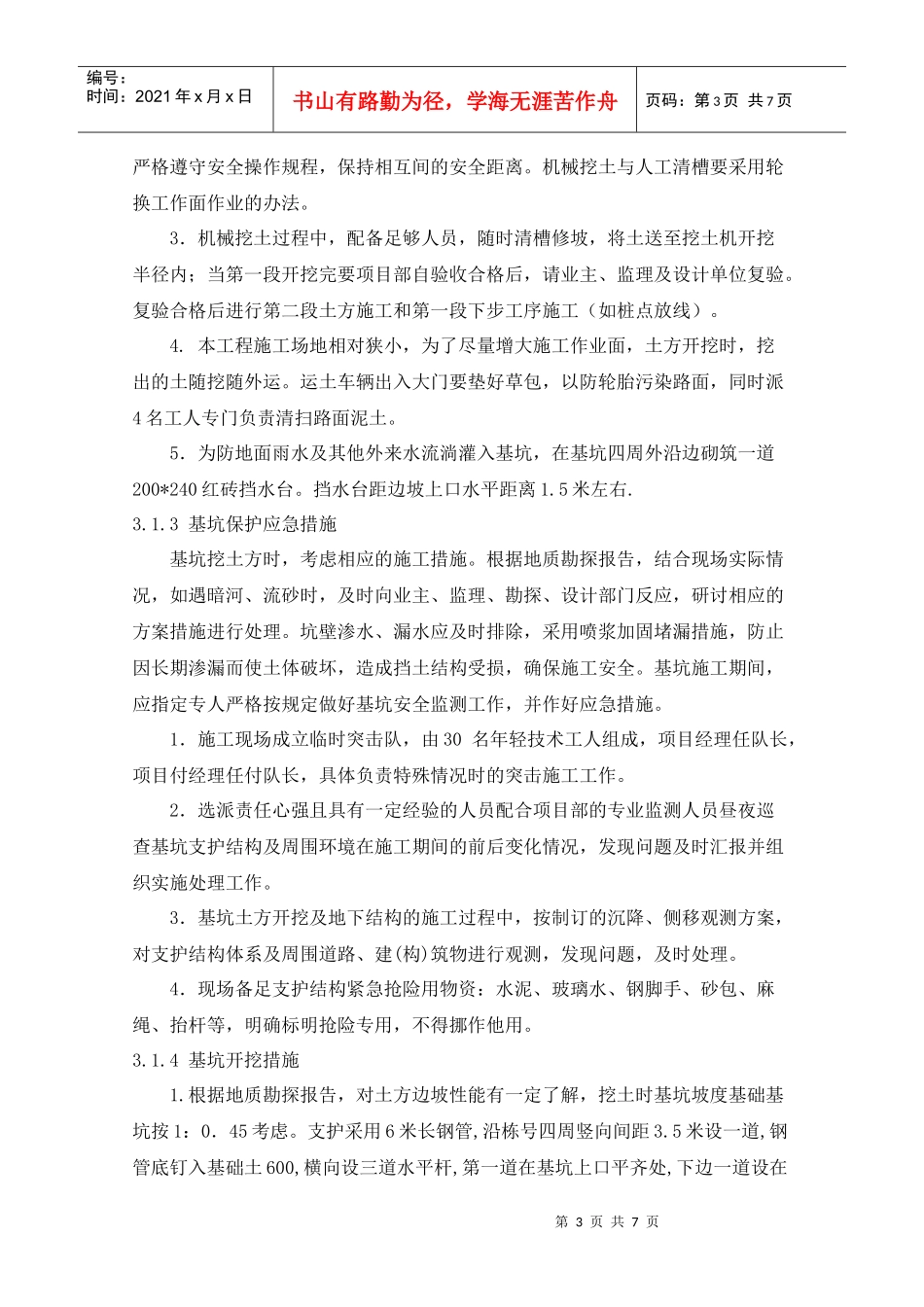

整个工程分三个施工段,如下图:每段土方均分两层挖土,第一层采用机械挖土,从自然地坪至基底上返20CM处,第二阶段采用小挖掘机和人工挖土相结合,基底预留土,承台及梁下土除了桩第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页附近20CM范围内均采用小挖掘机挖土,桩20CM范围内采用人工挖土
