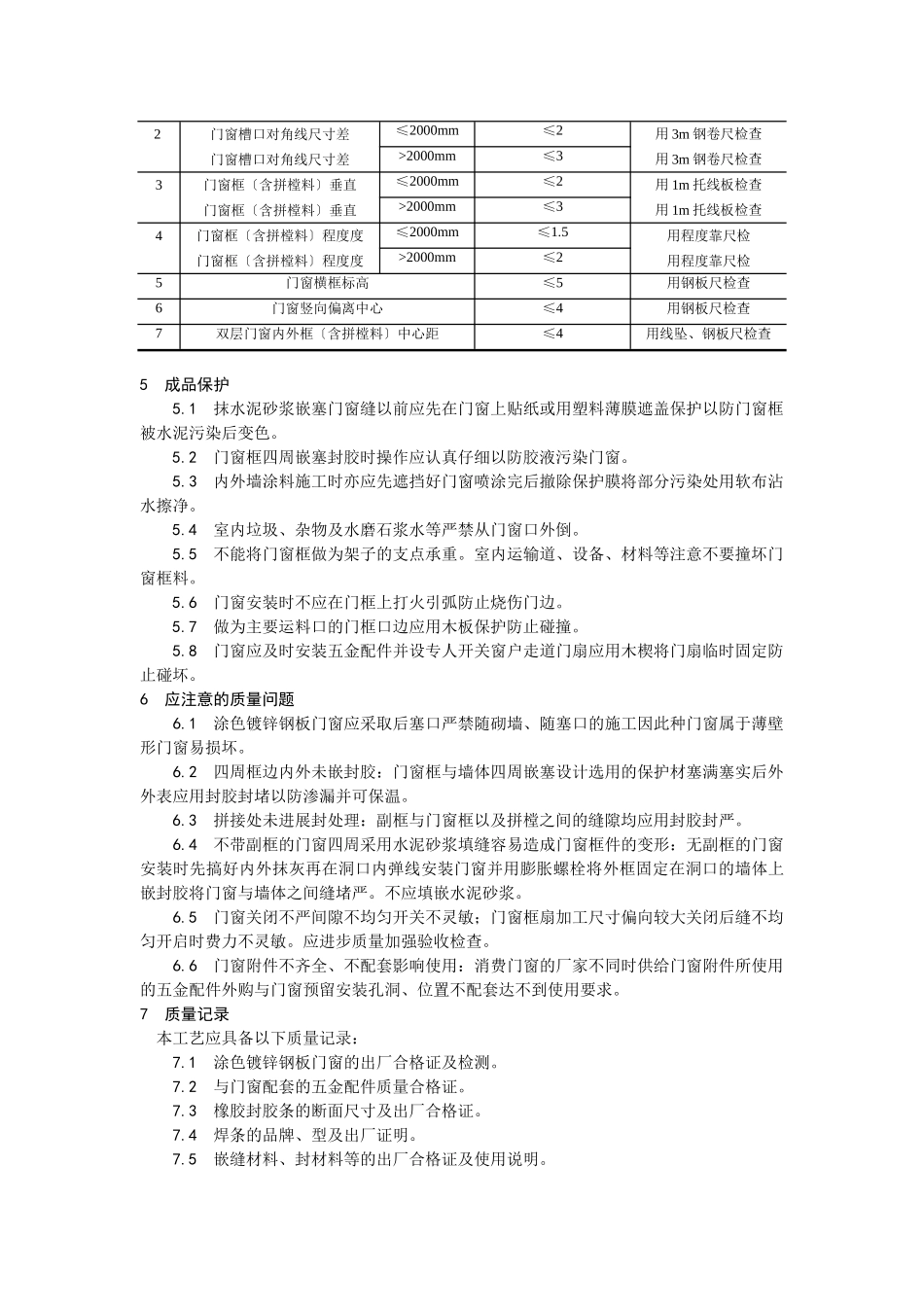

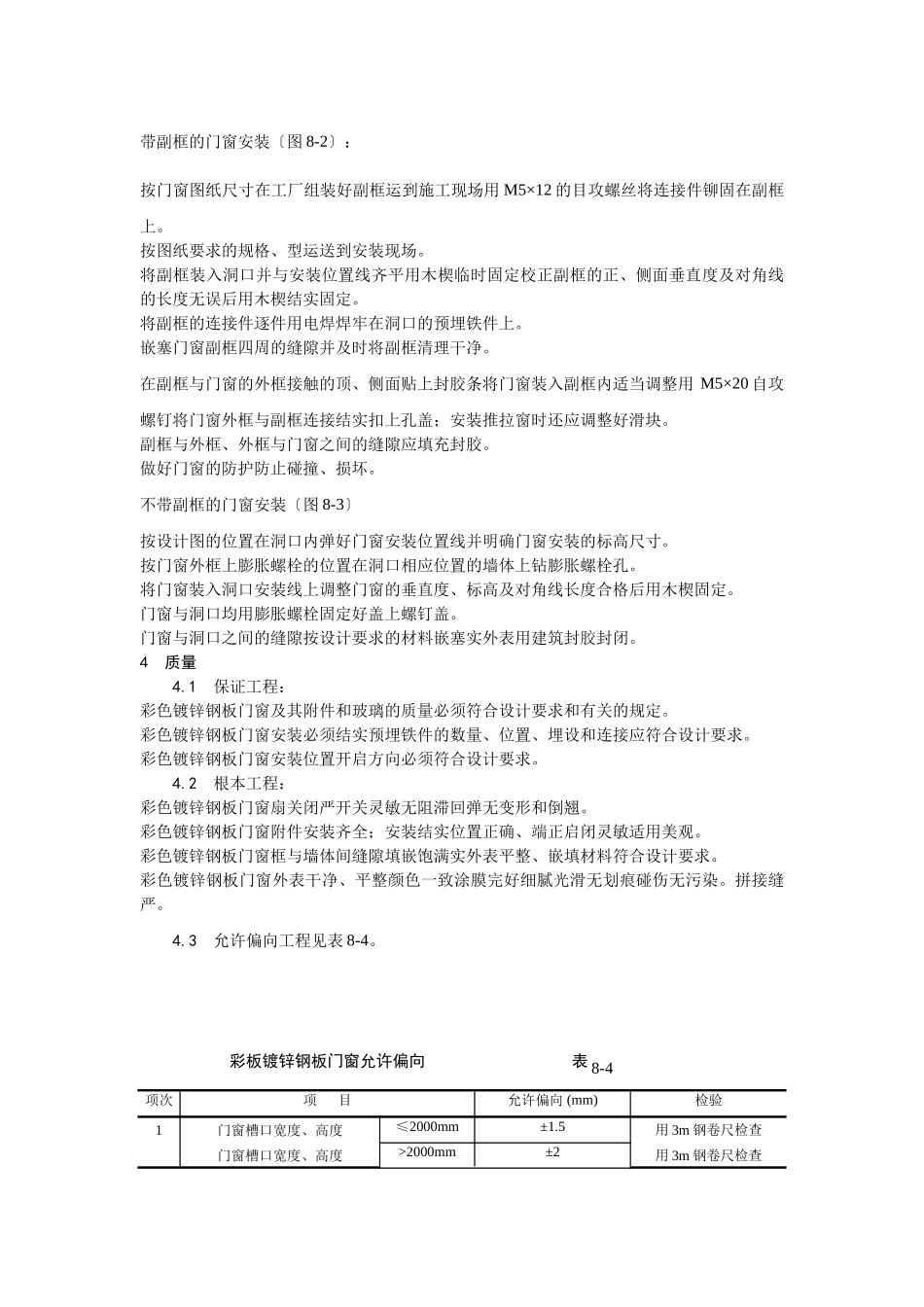

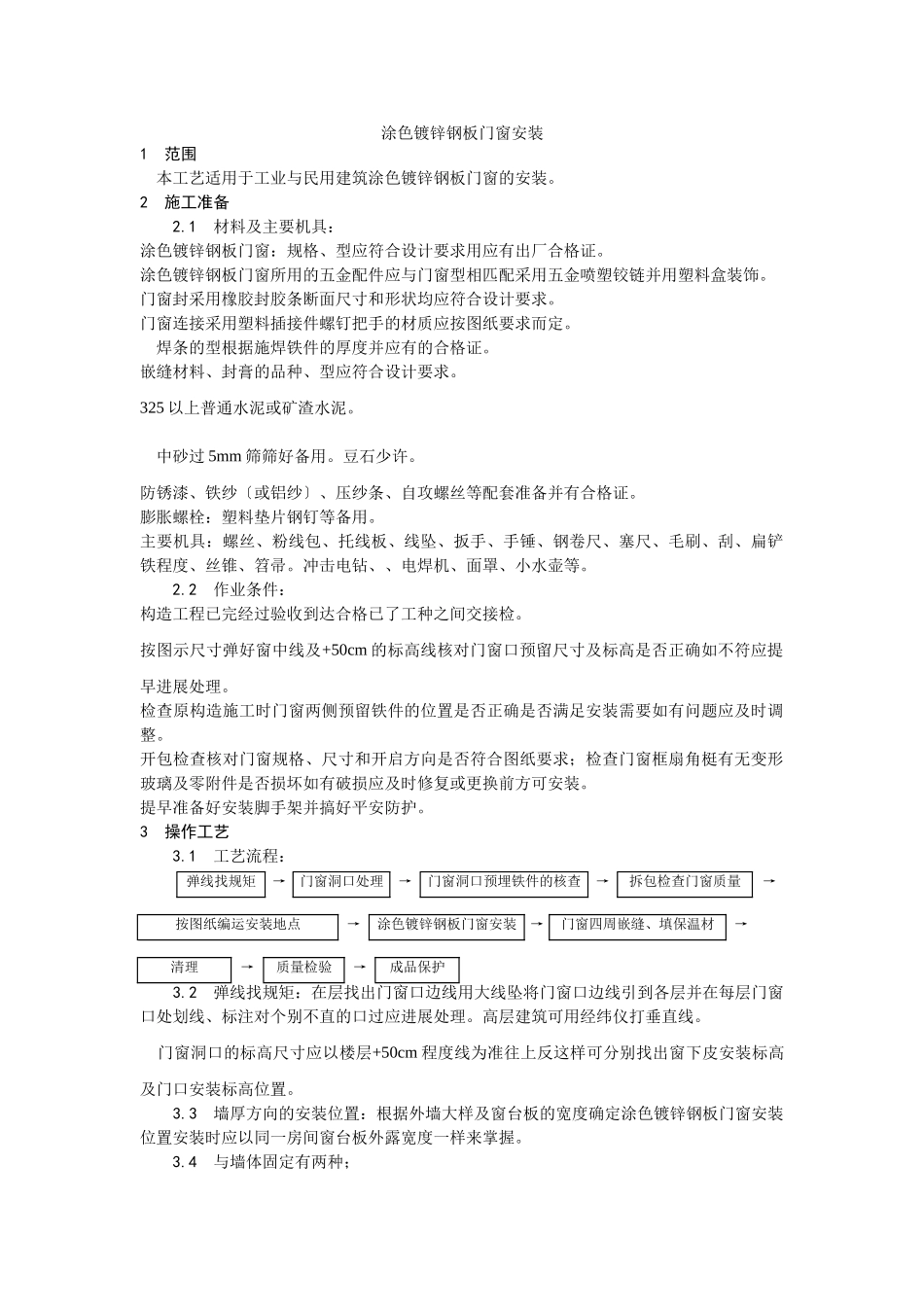

涂色镀锌钢板门窗安装1范围本工艺适用于工业与民用建筑涂色镀锌钢板门窗的安装
2施工准备2
1材料及主要机具:涂色镀锌钢板门窗:规格、型应符合设计要求用应有出厂合格证
涂色镀锌钢板门窗所用的五金配件应与门窗型相匹配采用五金喷塑铰链并用塑料盒装饰
门窗封采用橡胶封胶条断面尺寸和形状均应符合设计要求
门窗连接采用塑料插接件螺钉把手的材质应按图纸要求而定
焊条的型根据施焊铁件的厚度并应有的合格证
嵌缝材料、封膏的品种、型应符合设计要求
325以上普通水泥或矿渣水泥
中砂过5mm筛筛好备用
防锈漆、铁纱〔或铝纱〕、压纱条、自攻螺丝等配套准备并有合格证
膨胀螺栓:塑料垫片钢钉等备用
主要机具:螺丝、粉线包、托线板、线坠、扳手、手锤、钢卷尺、塞尺、毛刷、刮、扁铲铁程度、丝锥、笤帚
冲击电钻、、电焊机、面罩、小水壶等
2作业条件:构造工程已完经过验收到达合格已了工种之间交接检
按图示尺寸弹好窗中线及+50cm的标高线核对门窗口预留尺寸及标高是否正确如不符应提早进展处理
检查原构造施工时门窗两侧预留铁件的位置是否正确是否满足安装需要如有问题应及时调整
开包检查核对门窗规格、尺寸和开启方向是否符合图纸要求;检查门窗框扇角梃有无变形玻璃及零附件是否损坏如有破损应及时修复或更换前方可安装
提早准备好安装脚手架并搞好平安防护
3操作工艺3
1工艺流程:弹线找规矩→门窗洞口处理→门窗洞口预埋铁件的核查→拆包检查门窗质量→按图纸编运安装地点→涂色镀锌钢板门窗安装→门窗四周嵌缝、填保温材→清理→质量检验→成品保护3
2弹线找规矩:在层找出门窗口边线用大线坠将门窗口边线引到各层并在每层门窗口处划线、标注对个别不直的口过应进展处理
高层建筑可用经纬仪打垂直线
门窗洞口的标高尺寸应以楼层+50cm程度线为准往上反这样可分别找出窗下皮安装标高及门口安装标高位置
3墙厚方向的安装位置:根据外墙大样
