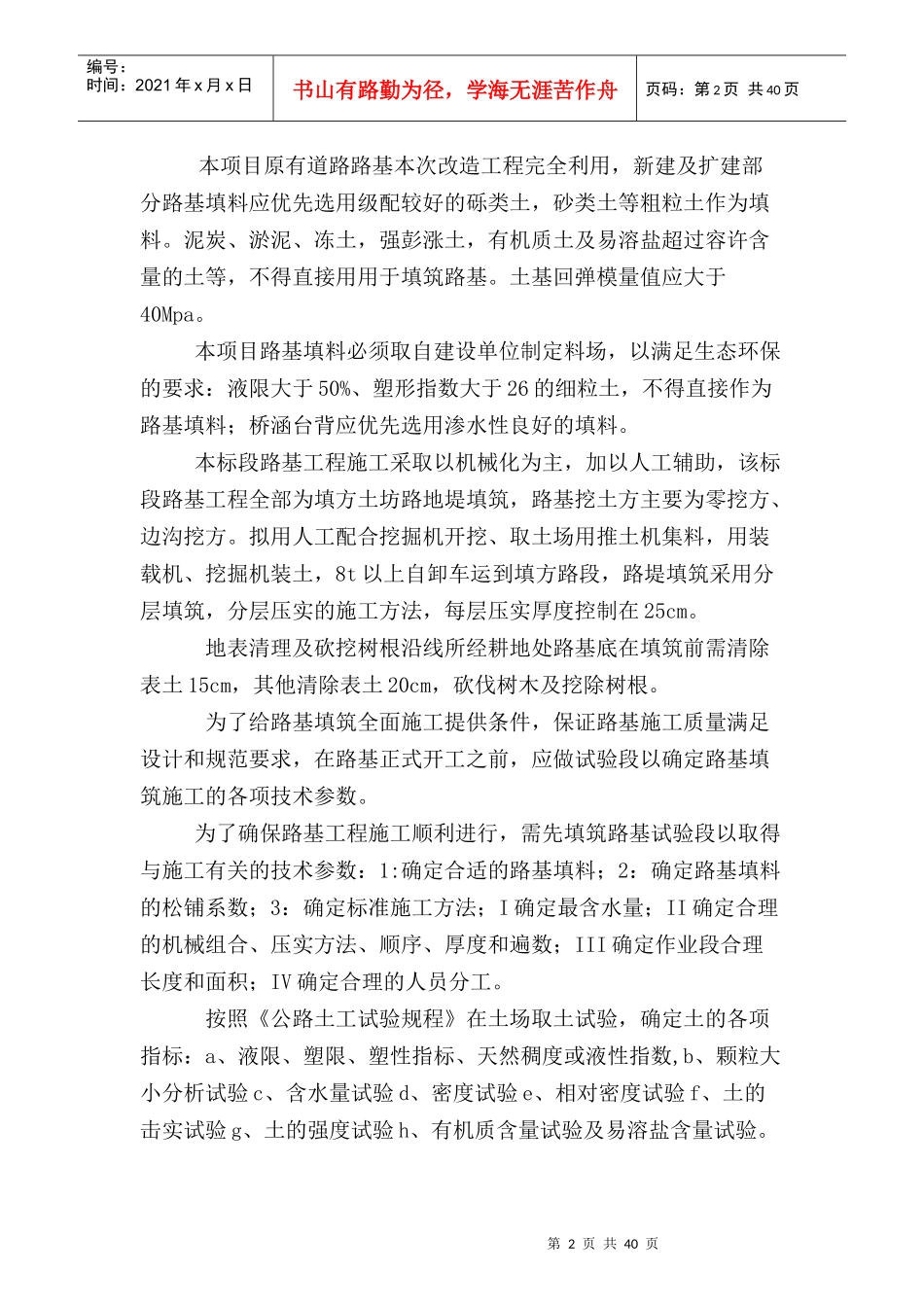

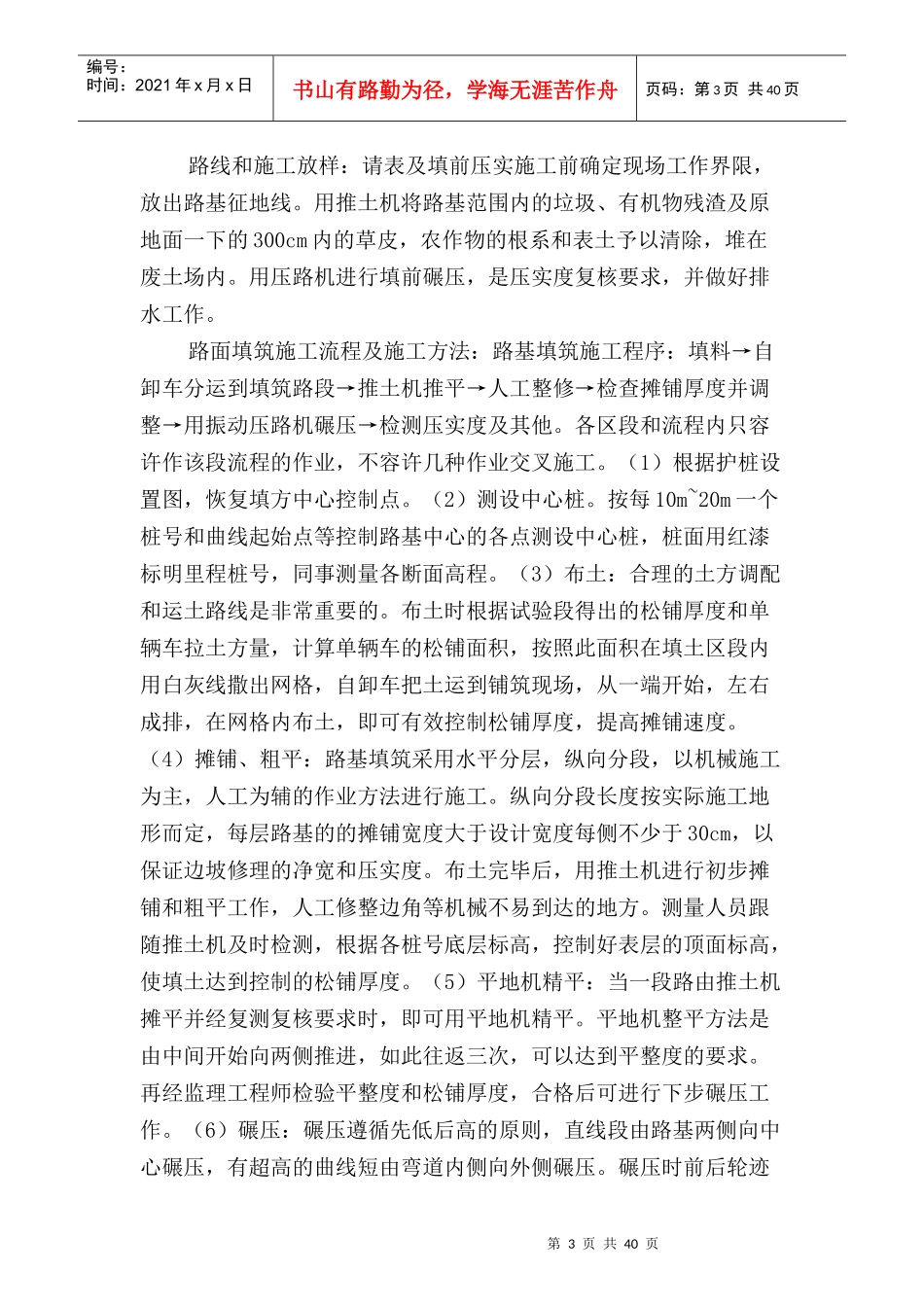

第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共40页大柴旦柴旦镇东出口平面交叉改造工程路基工程施工专项方案编制:审核:审批:河南大成建设工程有限公司第2页共40页第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共40页本项目原有道路路基本次改造工程完全利用,新建及扩建部分路基填料应优先选用级配较好的砾类土,砂类土等粗粒土作为填料
泥炭、淤泥、冻土,强彭涨土,有机质土及易溶盐超过容许含量的土等,不得直接用用于填筑路基
土基回弹模量值应大于40Mpa
本项目路基填料必须取自建设单位制定料场,以满足生态环保的要求:液限大于50%、塑形指数大于26的细粒土,不得直接作为路基填料;桥涵台背应优先选用渗水性良好的填料
本标段路基工程施工采取以机械化为主,加以人工辅助,该标段路基工程全部为填方土坊路地堤填筑,路基挖土方主要为零挖方、边沟挖方
拟用人工配合挖掘机开挖、取土场用推土机集料,用装载机、挖掘机装土,8t以上自卸车运到填方路段,路堤填筑采用分层填筑,分层压实的施工方法,每层压实厚度控制在25cm
地表清理及砍挖树根沿线所经耕地处路基底在填筑前需清除表土15cm,其他清除表土20cm,砍伐树木及挖除树根
为了给路基填筑全面施工提供条件,保证路基施工质量满足设计和规范要求,在路基正式开工之前,应做试验段以确定路基填筑施工的各项技术参数
为了确保路基工程施工顺利进行,需先填筑路基试验段以取得与施工有关的技术参数:1:确定合适的路基填料;2:确定路基填料的松铺系数;3:确定标准施工方法;I确定最含水量;II确定合理的机械组合、压实方法、顺序、厚度和遍数;III确定作业段合理长度和面积;IV确定合理的人员分工
按照《公路土工试验规程》在土场取土试验,确定土的各项指标:a、液限、塑限、塑性指标、天然稠度或液性指数,
