目录编制依据1工程概况1施工准备1施工方法与要求

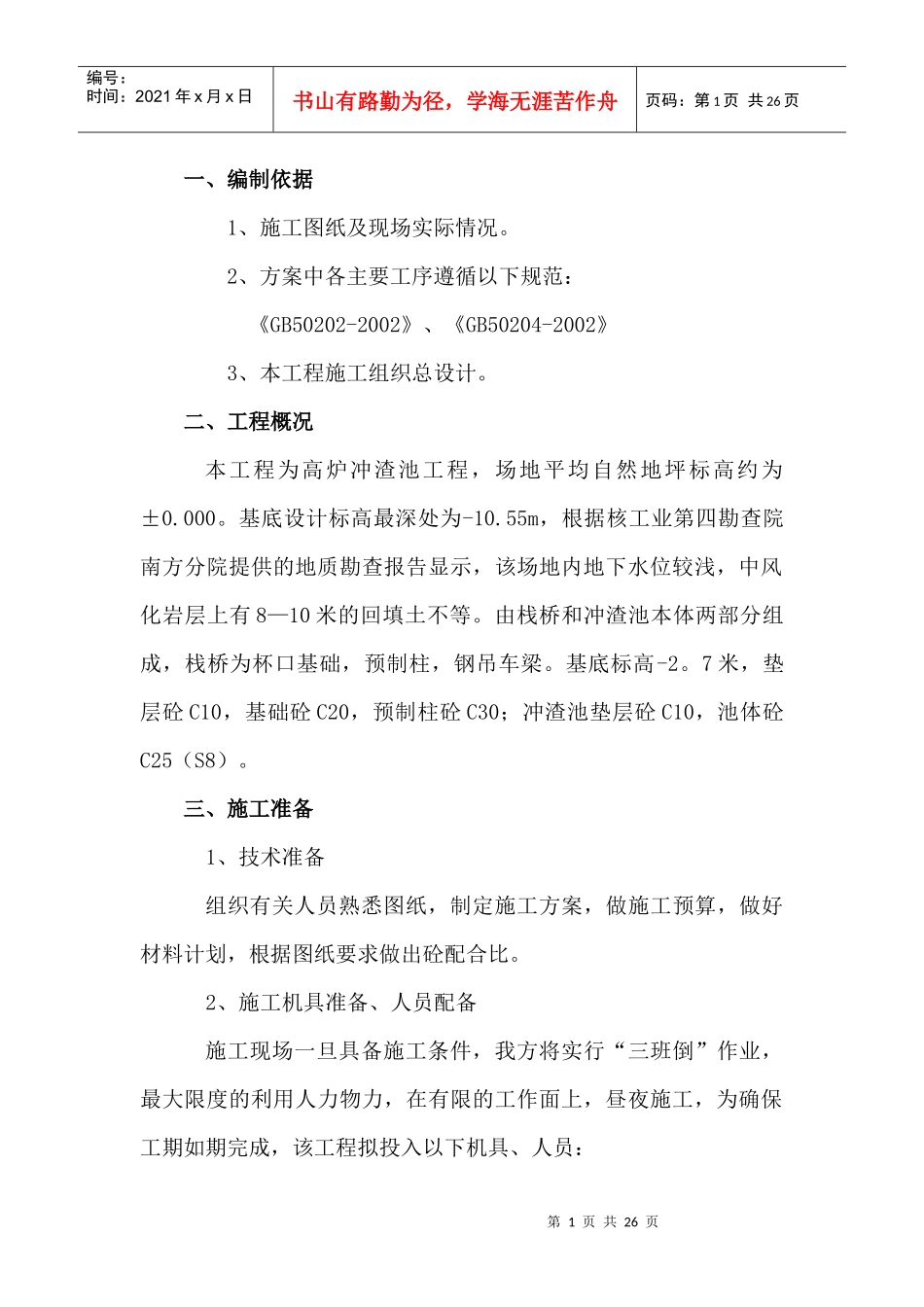

3专项工程施工方法11质量保证措施20安全措施21第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共26页一、编制依据1、施工图纸及现场实际情况
2、方案中各主要工序遵循以下规范:《GB50202-2002》、《GB50204-2002》3、本工程施工组织总设计
二、工程概况本工程为高炉冲渣池工程,场地平均自然地坪标高约为±0
基底设计标高最深处为-10
55m,根据核工业第四勘查院南方分院提供的地质勘查报告显示,该场地内地下水位较浅,中风化岩层上有8—10米的回填土不等
由栈桥和冲渣池本体两部分组成,栈桥为杯口基础,预制柱,钢吊车梁
基底标高-2
7米,垫层砼C10,基础砼C20,预制柱砼C30;冲渣池垫层砼C10,池体砼C25(S8)
三、施工准备1、技术准备组织有关人员熟悉图纸,制定施工方案,做施工预算,做好材料计划,根据图纸要求做出砼配合比

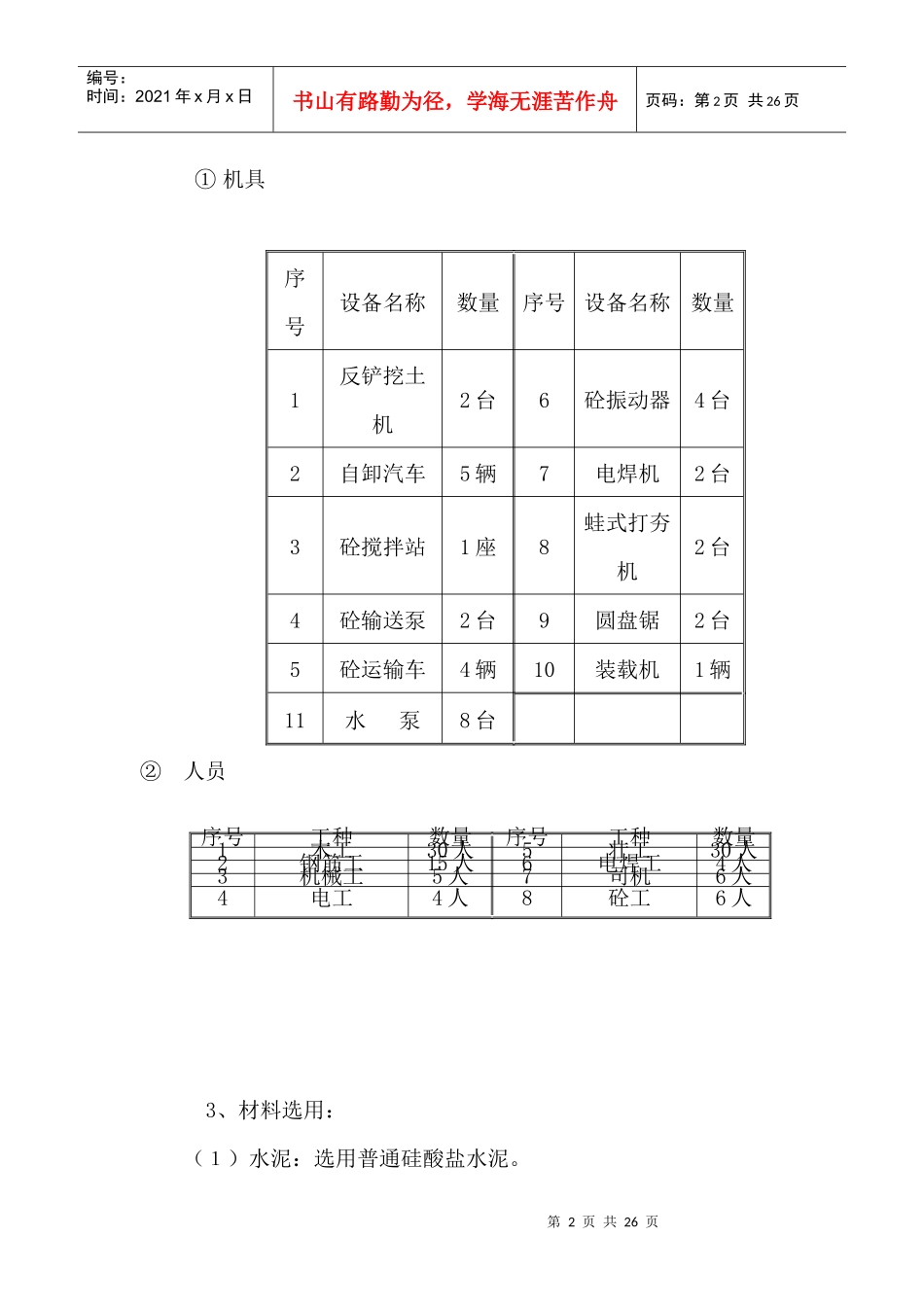

2、施工机具准备、人员配备施工现场一旦具备施工条件,我方将实行“三班倒”作业,最大限度的利用人力物力,在有限的工作面上,昼夜施工,为确保工期如期完成,该工程拟投入以下机具、人员:第2页共26页第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共26页①机具序号设备名称数量序号设备名称数量1反铲挖土机2台6砼振动器4台2自卸汽车5辆7电焊机2台3砼搅拌站1座8蛙式打夯机2台4砼输送泵2台9圆盘锯2台5砼运输车4辆10装载机1辆11水泵8台②人员3、材料选用:(1)水泥:选用普通硅酸盐水泥
序号工种数量序号工种数量1木工30人5壮工30人2钢筋工15人6电焊工4人3机械工5人7司机6人4电工4人8砼工6人第3页共26页第2页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页
