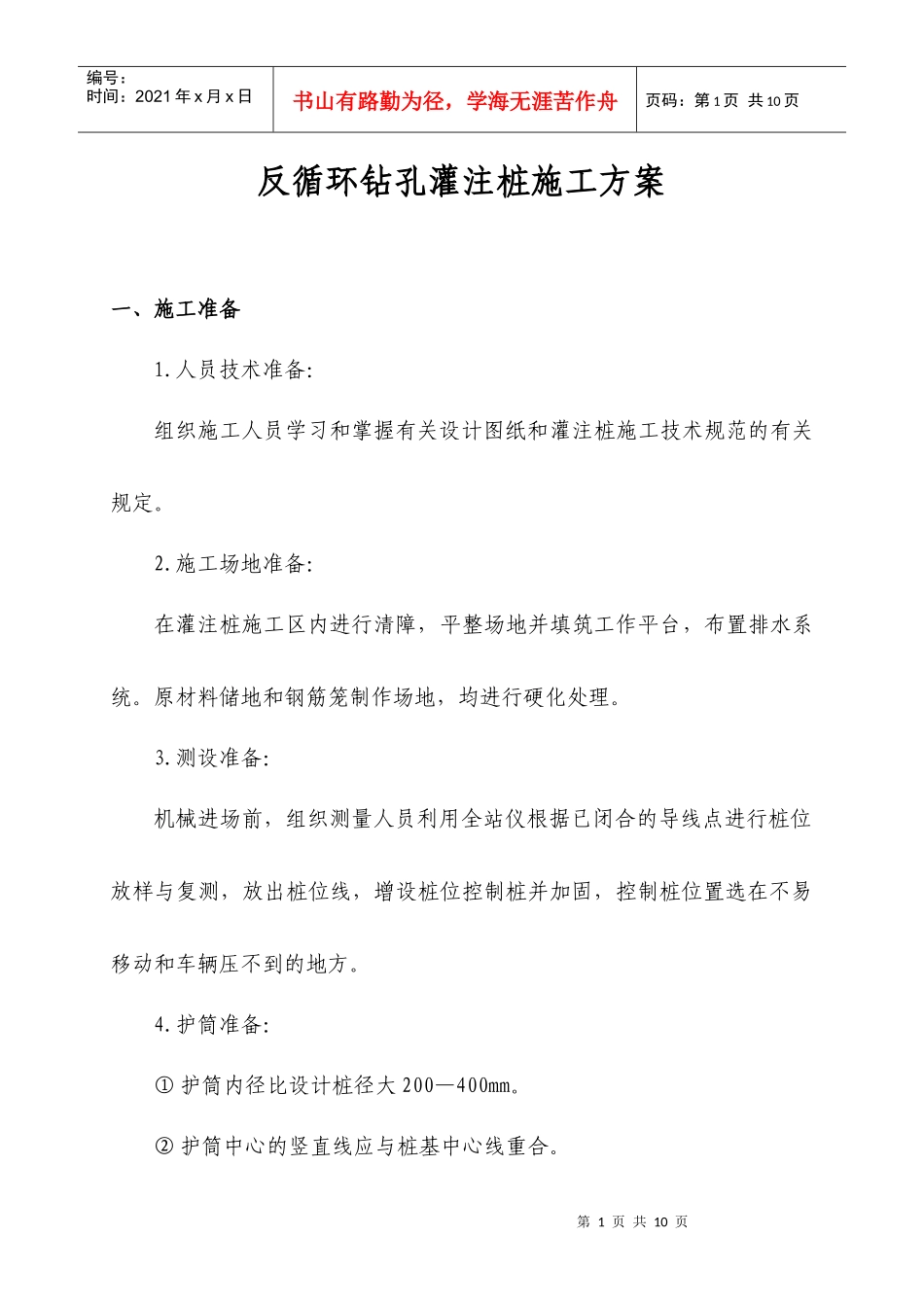

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页反循环钻孔灌注桩施工方案一、施工准备1
人员技术准备:组织施工人员学习和掌握有关设计图纸和灌注桩施工技术规范的有关规定
施工场地准备:在灌注桩施工区内进行清障,平整场地并填筑工作平台,布置排水系统
原材料储地和钢筋笼制作场地,均进行硬化处理
测设准备:机械进场前,组织测量人员利用全站仪根据已闭合的导线点进行桩位放样与复测,放出桩位线,增设桩位控制桩并加固,控制桩位置选在不易移动和车辆压不到的地方
护筒准备:①护筒内径比设计桩径大200—400mm
②护筒中心的竖直线应与桩基中心线重合

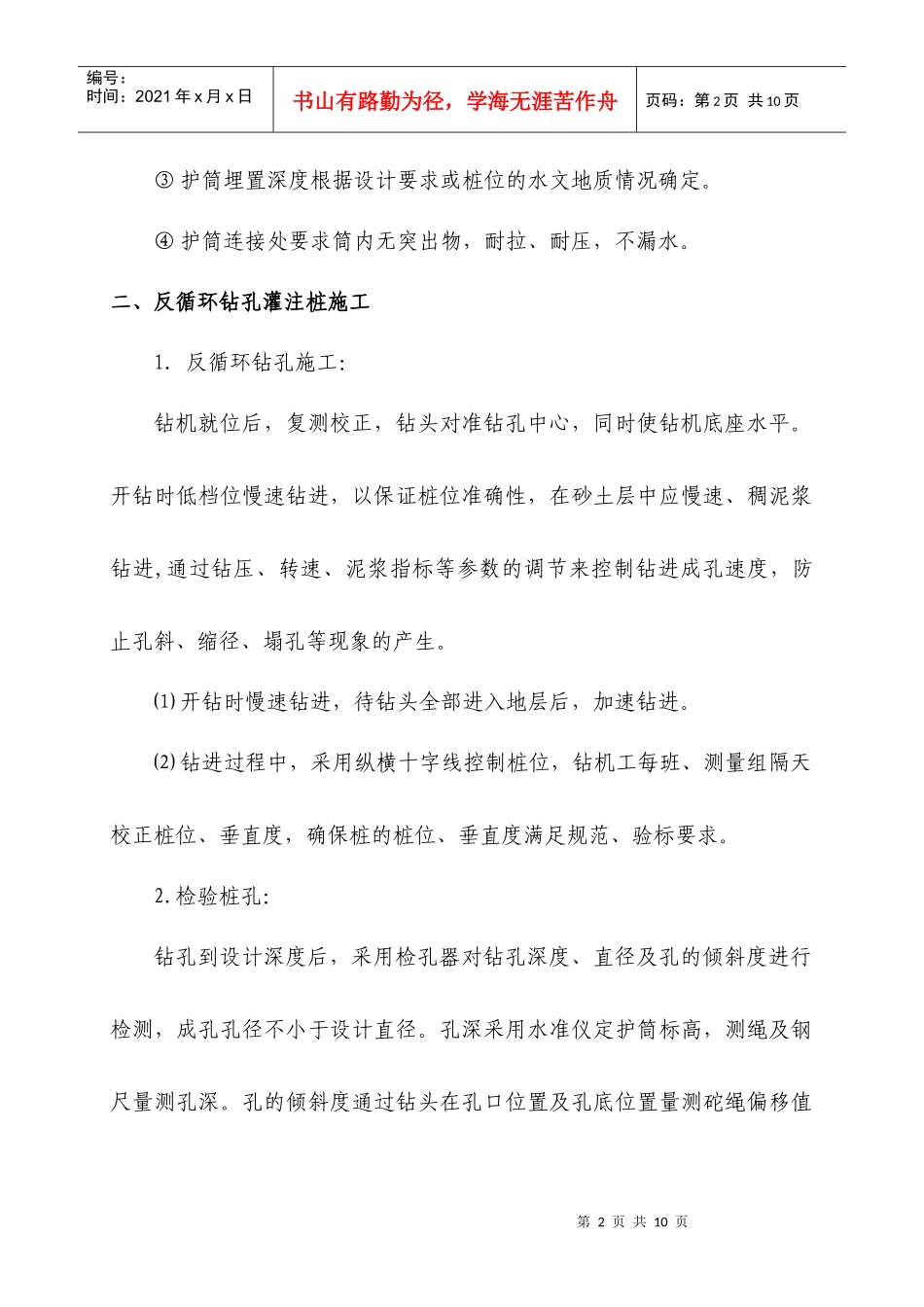

第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页③护筒埋置深度根据设计要求或桩位的水文地质情况确定
④护筒连接处要求筒内无突出物,耐拉、耐压,不漏水
二、反循环钻孔灌注桩施工1
反循环钻孔施工:钻机就位后,复测校正,钻头对准钻孔中心,同时使钻机底座水平
开钻时低档位慢速钻进,以保证桩位准确性,在砂土层中应慢速、稠泥浆钻进,通过钻压、转速、泥浆指标等参数的调节来控制钻进成孔速度,防止孔斜、缩径、塌孔等现象的产生
⑴开钻时慢速钻进,待钻头全部进入地层后,加速钻进
⑵钻进过程中,采用纵横十字线控制桩位,钻机工每班、测量组隔天校正桩位、垂直度,确保桩的桩位、垂直度满足规范、验标要求
检验桩孔:钻孔到设计深度后,采用检孔器对钻孔深度、直径及孔的倾斜度进行检测,成孔孔径不小于设计直径
孔深采用水准仪定护筒标高,测绳及钢尺量测孔深
孔的倾斜度通过钻头在孔口位置及孔底位置量测砣绳偏移值第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页计算出孔的倾斜度

当钻孔深度到达设计要求,用外径等于
