第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页A2施工组织设计(方案)报审表工程名称:紫薇田园都市E区18#、19#、20#楼编号:致:西安高新建设监理公司(监理单位)我方已根据施工合同的有关规定完成了紫薇田园都市E区18#、19#、20#楼(主体施工方案)工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查
附:主体工程施工方案1份承包单位(章)长征公司第七项目部项目经理日期2001年12月20专业监理工程师审查意见:专业监理工程师日期总监理工程师审查意见:项目监理机构总监理工程师日期本表一式三份,建设单位、监理单位、承包单位各一份

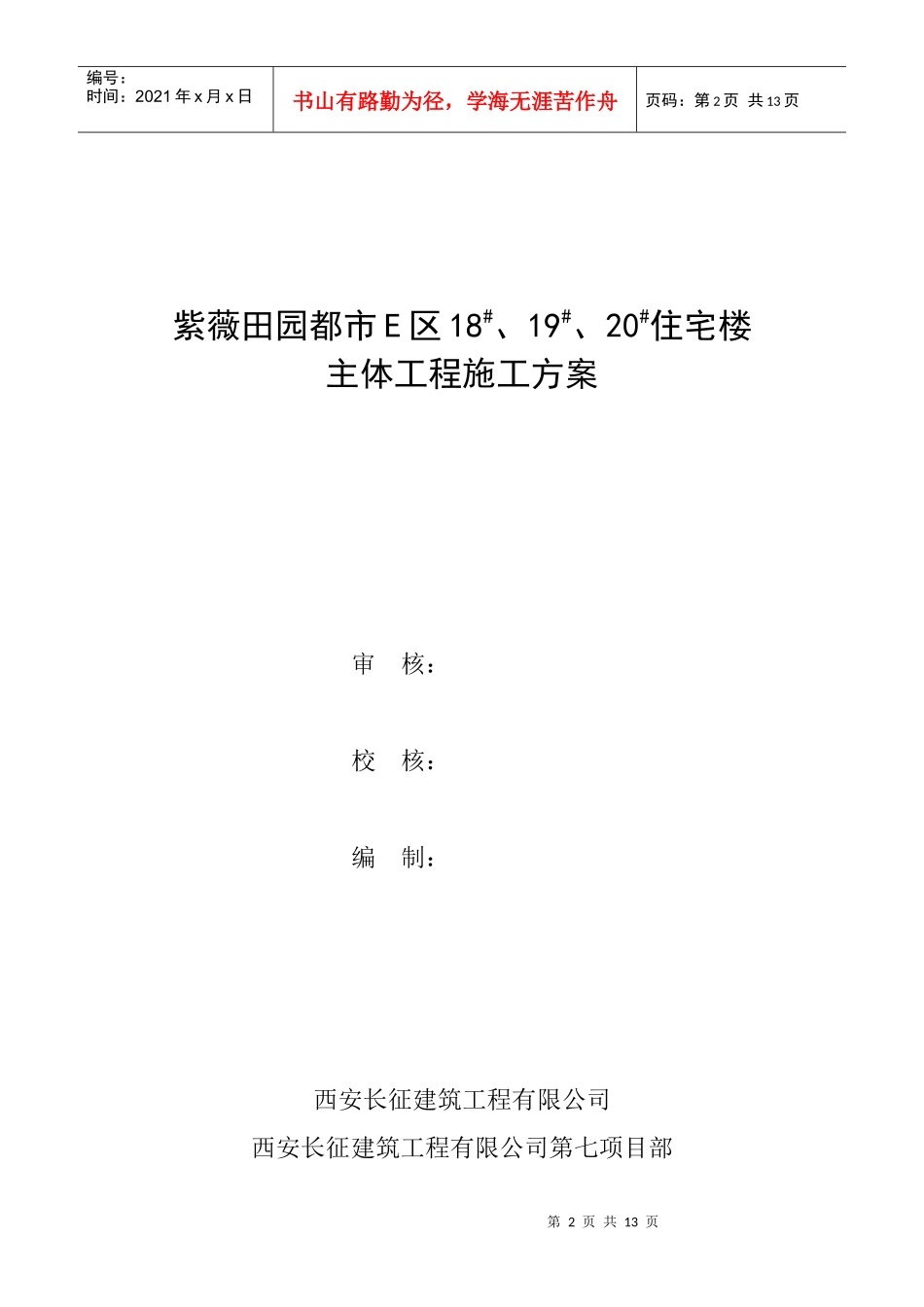

第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页紫薇田园都市E区18#、19#、20#住宅楼主体工程施工方案审核:校核:编制:西安长征建筑工程有限公司西安长征建筑工程有限公司第七项目部第3页共13页第2页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共13页二00三年十月五日紫薇田园都市E区18#、19#、20#住宅楼主体工程施工方案一、模板工程1、施工放线以公司提供的定位轴线为依据,精确地放出各结构部分的拄、墙结构支模和控制线,并在每条轴线和控制线处采用红三角做出明显标记,并及时对所放的线作复查
2、架子搭设及抄平严格按照操作规程及现场要求规范作业,室内或挑出部分的架子按现场要求必须整体统一
架子间距、步距按实际情况和现场制定合理布局
梁底抄平以提供的抄平点为准,并在抄平横杆下拉通长杆连接
工完满堂架子整体全面验收
3、地下室墙体模板根据公司提供的材料,熟悉图纸,按施工段的模板量配制,模板拼装时严格按要求操作,根据图纸尺寸考虑模板接缝,使整体墙面尺寸墙大需用在中间加木条,保证几
