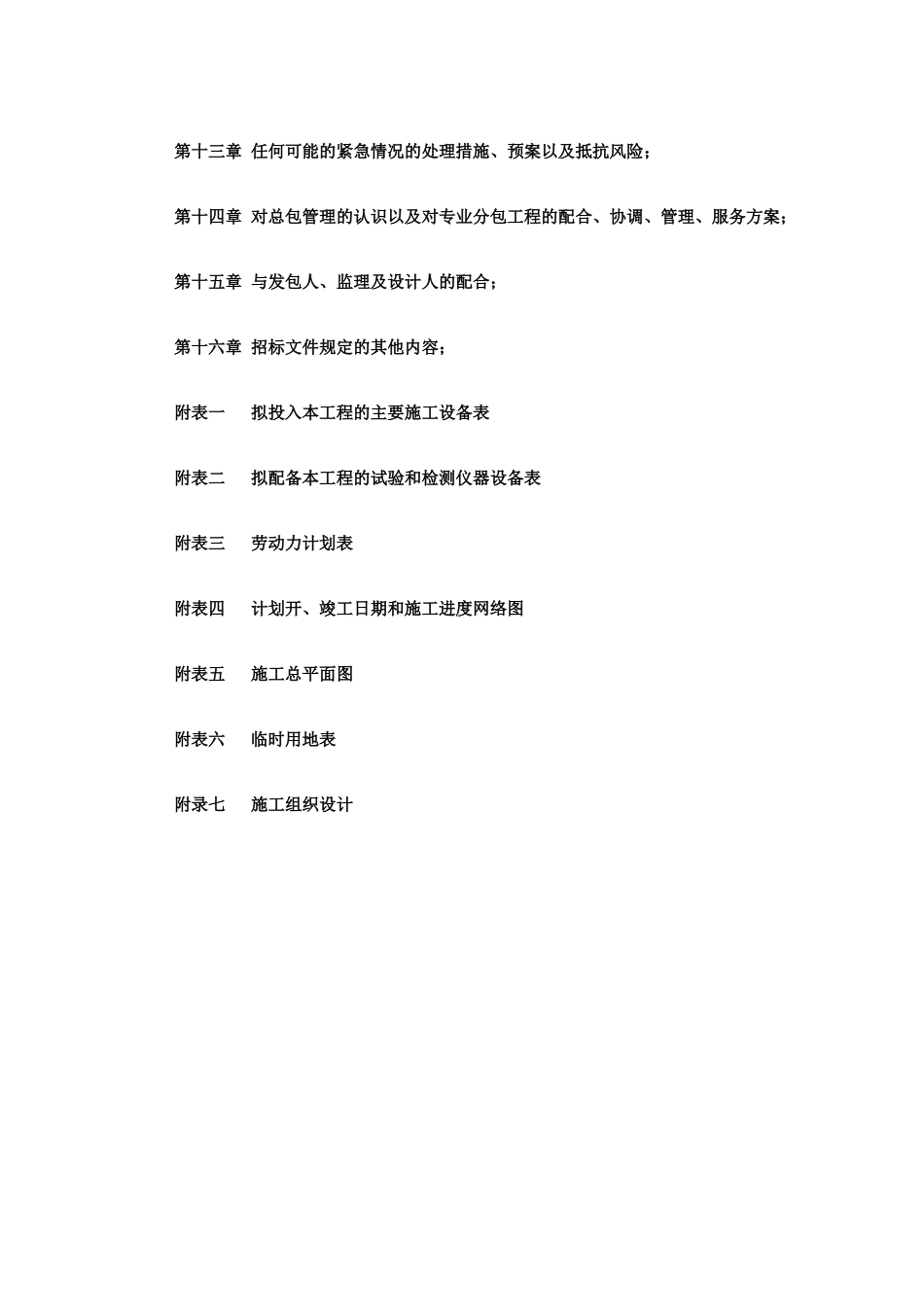

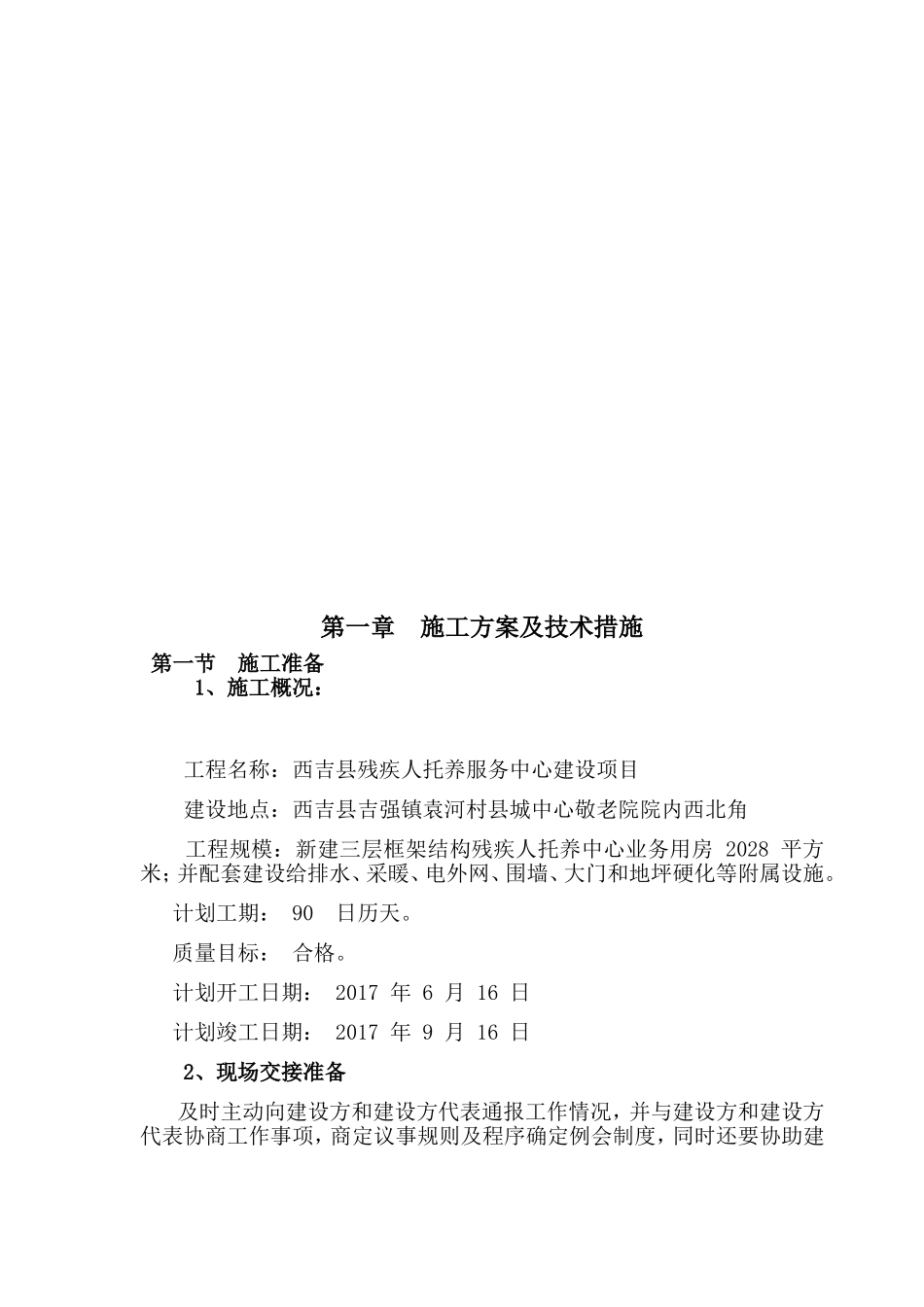

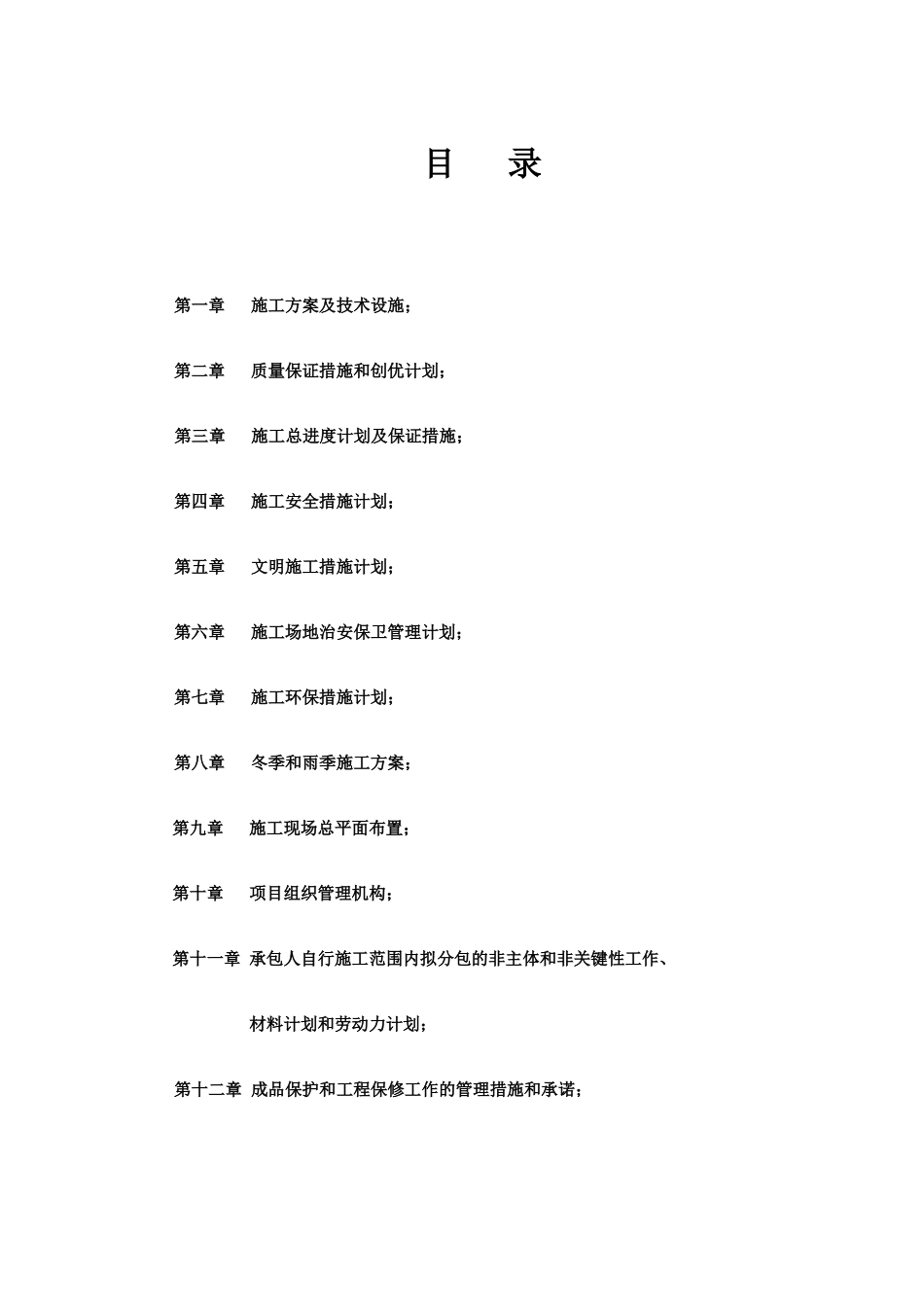

目录第一章施工方案及技术设施;第二章质量保证措施和创优计划;第三章施工总进度计划及保证措施;第四章施工安全措施计划;第五章文明施工措施计划;第六章施工场地治安保卫管理计划;第七章施工环保措施计划;第八章冬季和雨季施工方案;第九章施工现场总平面布置;第十章项目组织管理机构;第十一章承包人自行施工范围内拟分包的非主体和非关键性工作、材料计划和劳动力计划;第十二章成品保护和工程保修工作的管理措施和承诺;第十三章任何可能的紧急情况的处理措施、预案以及抵抗风险;第十四章对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案;第十五章与发包人、监理及设计人的配合;第十六章招标文件规定的其他内容;附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表附录七施工组织设计第一章施工方案及技术措施第一节施工准备1、施工概况:工程名称:西吉县残疾人托养服务中心建设项目建设地点:西吉县吉强镇袁河村县城中心敬老院院内西北角工程规模:新建三层框架结构残疾人托养中心业务用房2028平方米;并配套建设给排水、采暖、电外网、围墙、大门和地坪硬化等附属设施
计划工期:90日历天
质量目标:合格
计划开工日期:2017年6月16日计划竣工日期:2017年9月16日2、现场交接准备及时主动向建设方和建设方代表通报工作情况,并与建设方和建设方代表协商工作事项,商定议事规则及程序确定例会制度,同时还要协助建设方办理开工前的各项审批手续及落实现场施工条件,并与建设方商定施工场地、临时设施的总体规划方案
3、技术准备开工前进行现场调查,核实施工设计及工程地质情况,进行设计图纸审核
请业主和设计单位进行施工设计交底,把握设计意图,明确设计要求,澄清疑点,做到心中有数
并对现场实际情况对电线杆和路基建筑物作好
