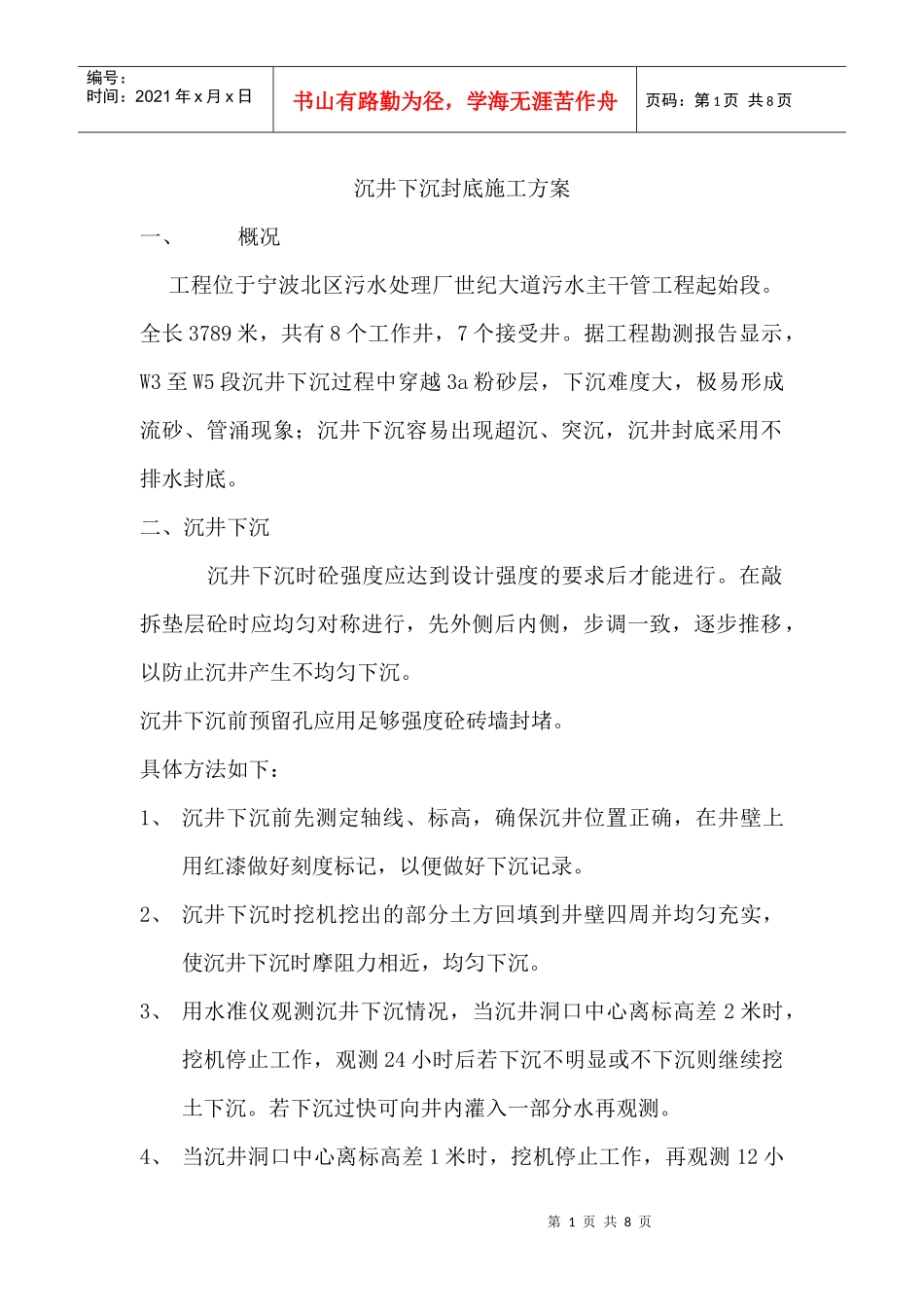

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页沉井下沉封底施工方案一、概况工程位于宁波北区污水处理厂世纪大道污水主干管工程起始段
全长3789米,共有8个工作井,7个接受井
据工程勘测报告显示,W3至W5段沉井下沉过程中穿越3a粉砂层,下沉难度大,极易形成流砂、管涌现象;沉井下沉容易出现超沉、突沉,沉井封底采用不排水封底
二、沉井下沉沉井下沉时砼强度应达到设计强度的要求后才能进行
在敲拆垫层砼时应均匀对称进行,先外侧后内侧,步调一致,逐步推移,以防止沉井产生不均匀下沉
沉井下沉前预留孔应用足够强度砼砖墙封堵
具体方法如下:1、沉井下沉前先测定轴线、标高,确保沉井位置正确,在井壁上用红漆做好刻度标记,以便做好下沉记录
2、沉井下沉时挖机挖出的部分土方回填到井壁四周并均匀充实,使沉井下沉时摩阻力相近,均匀下沉
3、用水准仪观测沉井下沉情况,当沉井洞口中心离标高差2米时,挖机停止工作,观测24小时后若下沉不明显或不下沉则继续挖土下沉
若下沉过快可向井内灌入一部分水再观测

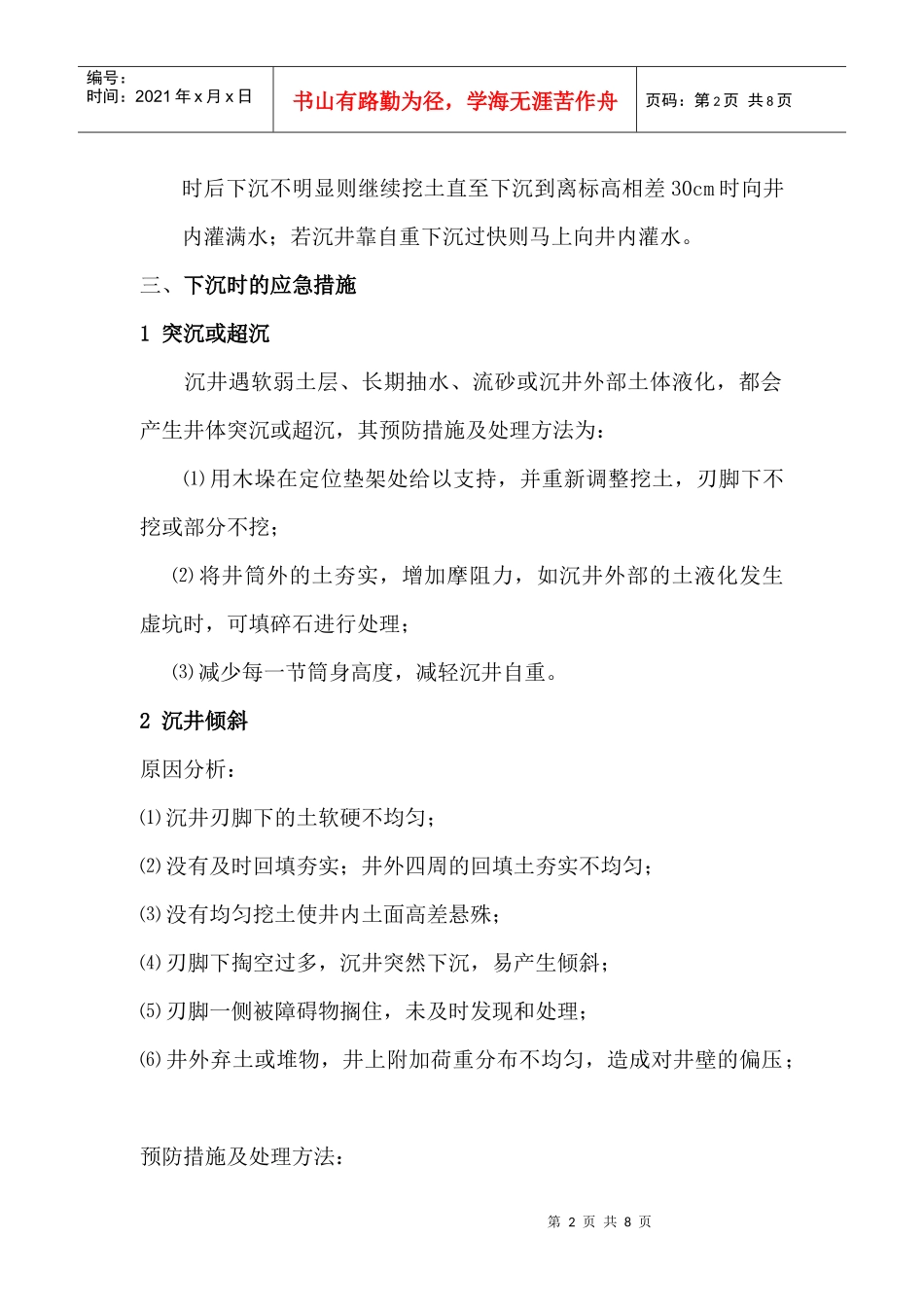

4、当沉井洞口中心离标高差1米时,挖机停止工作,再观测12小第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页时后下沉不明显则继续挖土直至下沉到离标高相差30cm时向井内灌满水;若沉井靠自重下沉过快则马上向井内灌水
三、下沉时的应急措施1突沉或超沉沉井遇软弱土层、长期抽水、流砂或沉井外部土体液化,都会产生井体突沉或超沉,其预防措施及处理方法为:⑴用木垛在定位垫架处给以支持,并重新调整挖土,刃脚下不挖或部分不挖;⑵将井筒外的土夯实,增加摩阻力,如沉井外部的土液化发生虚坑时,可填碎石进行处理;⑶减少每一节筒身高度,减轻沉井自重
2沉井倾斜原因分析:⑴沉井刃脚下的土软硬不均匀;⑵没有及时回填夯实;井外四周的回填土夯实不均匀;
