第1页共46页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共46页预制梁专项施工方案一、编制目的及适用范围1
1、为确保本工程桥梁工程预制梁的施工质量,使之达到设计及施工规范要求,提高产品质量,特制定方案
2、本施工方案适用于东至至九江高速公路安徽段桥梁箱梁及T梁施工
二、编制依据2
1、安徽省高速公路桥梁标准化施工指南2
2、东至至九江高速公路安徽段施工图设计;2
3、东至至九江高速公路安徽段实施性施工组织设计;2
4、公路桥涵施工技术规范;2
5、公路工程质量检验评定标准三、工程概况东九高速公路安徽段,桩号K0+600—K11+402
8,全长10
8028公里,其中大桥四座(香隅河大桥K1+318、潘冲1#大桥K7+232、潘冲2#大桥K7+994、后港河大桥K8+620),中桥一座(桥上水库中桥K5+100),分离立交两座(AK0+241、K8+779),支线上跨一座(K4+287)
共有359片梁,其中30m预制箱梁224片,20m预制箱梁8片,16mT梁127片
预制梁的架设顺序为后港河大桥→分离立交(K8+779)→潘冲2#大桥→潘冲1#大桥→桥上水库中桥→支线上跨(K4+287)→香隅河大桥→分离立交(AK0+241)
架桥工具为架桥机配合吊车

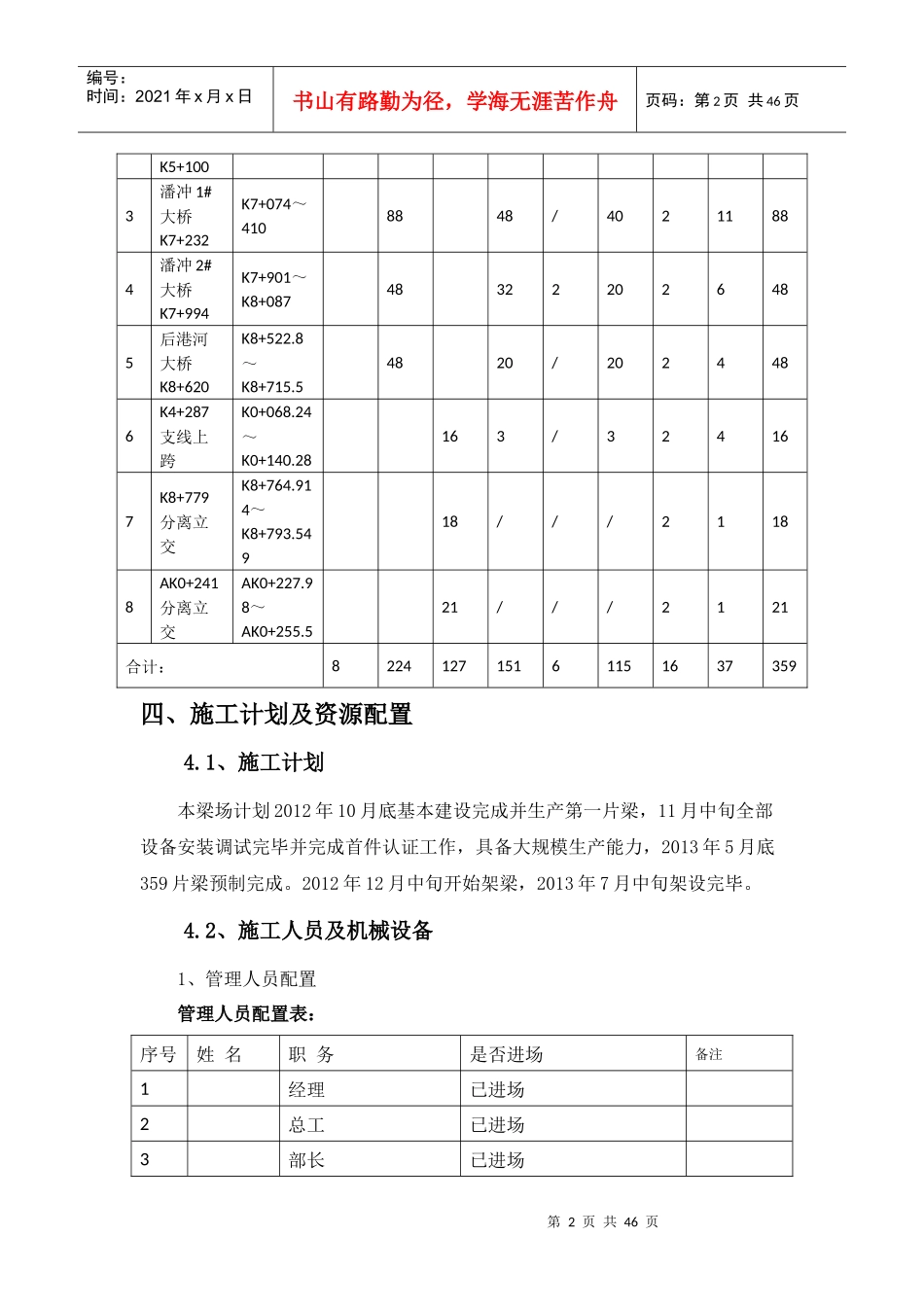

桥梁统计表如下:桥梁统计表序号桥名里程20m箱梁30m箱梁16mT梁桩基个承台个墩身个台身个跨数孔梁1香隅河大桥K1+318K1+228
584020/2026482桥上中桥K5+064
98~135

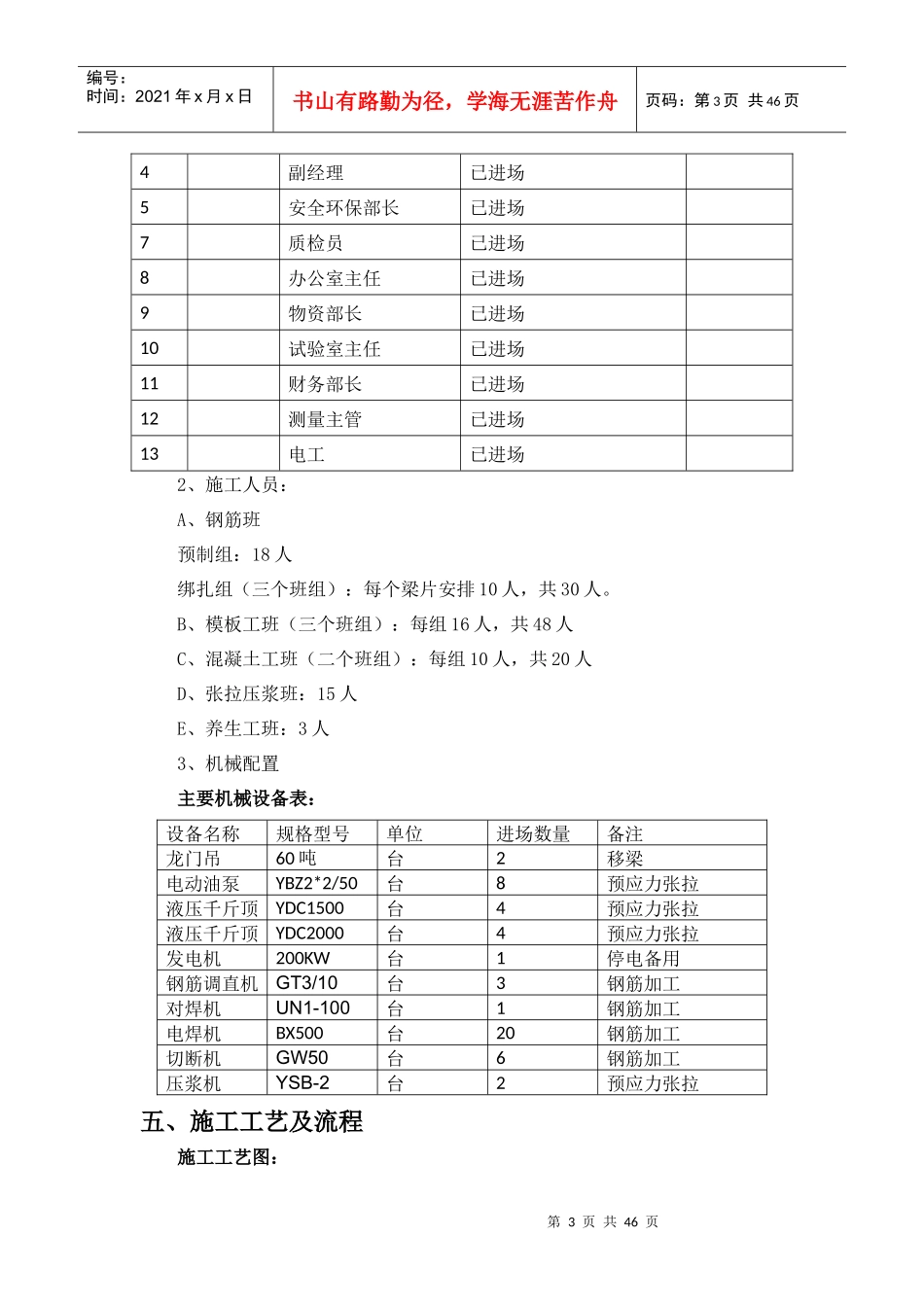

0272284122472第2页共46页第1页共46页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共46页K5+1003潘冲1#大桥K7+232K7+074~4108848/40211884潘冲2#大桥K7+994K7+901~K8+0874832
