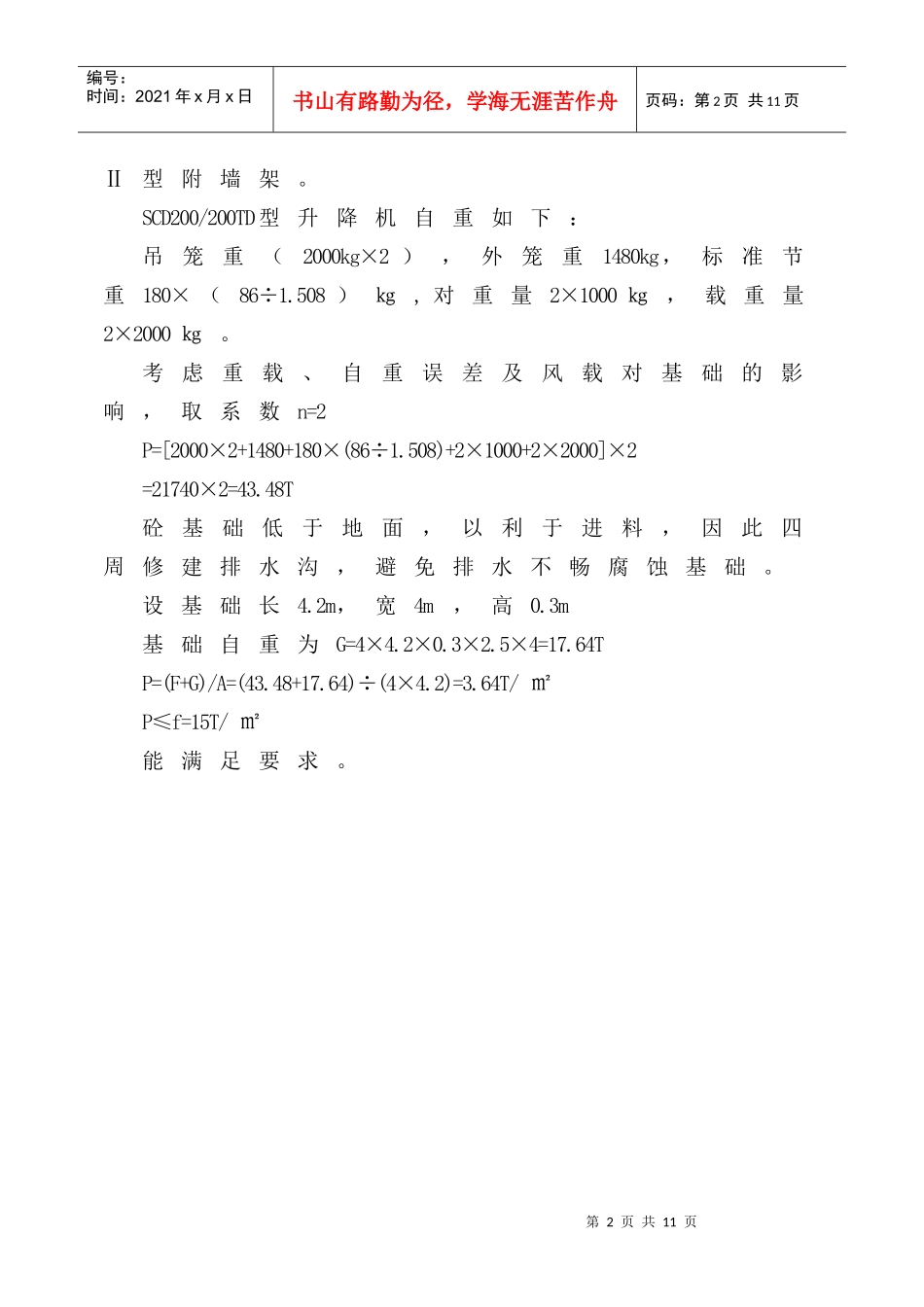

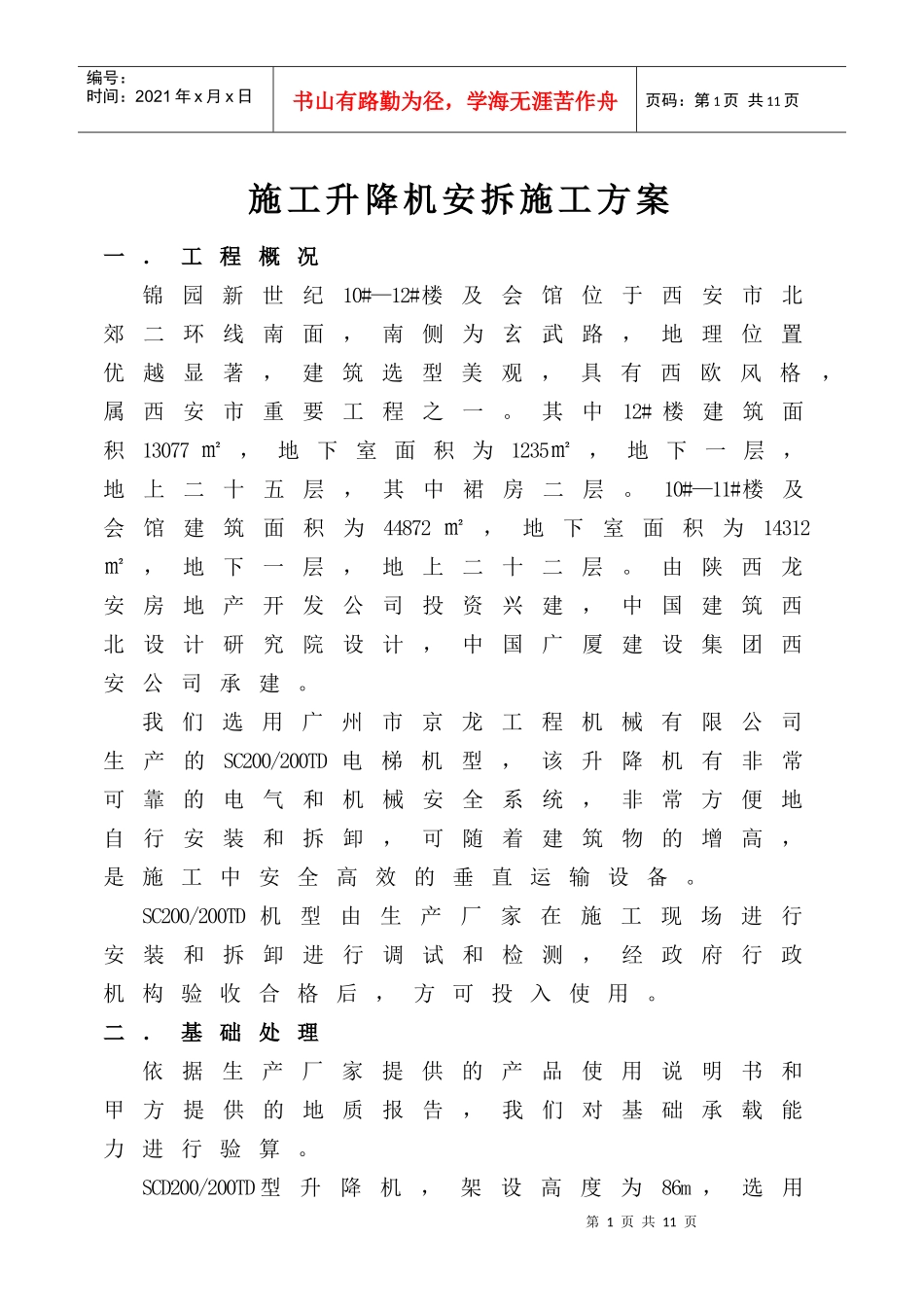

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页施工升降机安拆施工方案一.工程概况锦园新世纪10#—12#楼及会馆位于西安市北郊二环线南面,南侧为玄武路,地理位置优越显著,建筑选型美观,具有西欧风格,属西安市重要工程之一。其中12#楼建筑面积13077㎡,地下室面积为1235㎡,地下一层,地上二十五层,其中裙房二层。10#—11#楼及会馆建筑面积为44872㎡,地下室面积为14312㎡,地下一层,地上二十二层。由陕西龙安房地产开发公司投资兴建,中国建筑西北设计研究院设计,中国广厦建设集团西安公司承建。我们选用广州市京龙工程机械有限公司生产的SC200/200TD电梯机型,该升降机有非常可靠的电气和机械安全系统,非常方便地自行安装和拆卸,可随着建筑物的增高,是施工中安全高效的垂直运输设备。SC200/200TD机型由生产厂家在施工现场进行安装和拆卸进行调试和检测,经政府行政机构验收合格后,方可投入使用。二.基础处理依据生产厂家提供的产品使用说明书和甲方提供的地质报告,我们对基础承载能力进行验算。SCD200/200TD型升降机,架设高度为86m,选用第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页Ⅱ型附墙架。SCD200/200TD型升降机自重如下:吊笼重(2000kg×2),外笼重1480kg,标准节重180×(86÷1.508)㎏,对重量2×1000㎏,载重量2×2000㎏。考虑重载、自重误差及风载对基础的影响,取系数n=2P=[2000×2+1480+180×(86÷1.508)+2×1000+2×2000]×2=21740×2=43.48T砼基础低于地面,以利于进料,因此四周修建排水沟,避免排水不畅腐蚀基础。设基础长4.2m,宽4m,高0.3m基础自重为G=4×4.2×0.3×2.5×4=17.64TP=(F+G)/A=(43.48+17.64)÷(4×4.2)=3.64T/㎡P≤f=15T/㎡能满足要求。第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页第4页共11页第3页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共11页第5页共11页第4页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共11页第6页共11页第5页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共11页第7页共11页第6页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共11页三.施工安拆安装前,请仔细阅读《使用说明书》及《零件图册》,为确保安装安全、顺利,应特别注意以下事项。(一)熟记安装安全要求1.安装场地应清理干净,并有标志杆围起来,禁止非工作人员入内。2.防止安装地点上方掉落物体,必要时加安全网。3.安装过程中必须有专人负责统一指挥。4.升降机运行时,人员的头、手绝不能露出安全栏外。5.如果有人在导架上或附墙架上工作时,绝对不允许开动升降机,当吊笼运行时严禁进入外笼内。6.吊笼上的零部件必须放置平稳,不得露出安全栏外。7.利用吊杆进行安装时,不允许超载,吊杆只用来安装和拆卸升降机零部件8.吊杆上有悬挂时,不得开动吊笼。9.安装作业人员应按空中作业的安全要求,包括必须戴安全帽、系安全带、穿防滑鞋等,不要穿过于宽松的衣物,应穿工作服,以免被卷入运行部件中,发生安全事故。10.安装过程中,必须笼顶操作,不允第8页共11页第7页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第8页共11页许笼内操作。11.吊笼启动前应先进行全面检查,确保升降机运行通道无障碍,消除所有不安全隐患。12.安装运行时,绝对不允许超过额定初载重量。13.雷雨天、雪天或风速超过13m/s的恶劣天气下不能进行安装作业.14.升降机运行时,应首先保证接地装置与升降机金属结构联通,接地电阻≤4Ω。15.安装及加高完毕立即对导轨架等部位润滑。(二)基础制作1.根据升降机型号、吊笼规格,按《使用说明书》选择基础图,然后按基础图及相应技术要求制作基础。2.确保预留孔的位置尺寸,混凝土标号,基础表面的平面度。3.根据附墙类型,确定基础与附着墙面的距离L。4.清理足够大的专用场地供安装用,尤其带操作室的升降...
