第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页------------------------------工程钻孔灌注桩专项施工方案编制:职务:审核:职务:批准:职务:温州玉龙建设有限公司第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页2012年3月12日一、工程概况:---------------工程,位于--------------------,总建筑面积为2700m²,层次结构为框架5层,基础采取简易钻孔灌注桩

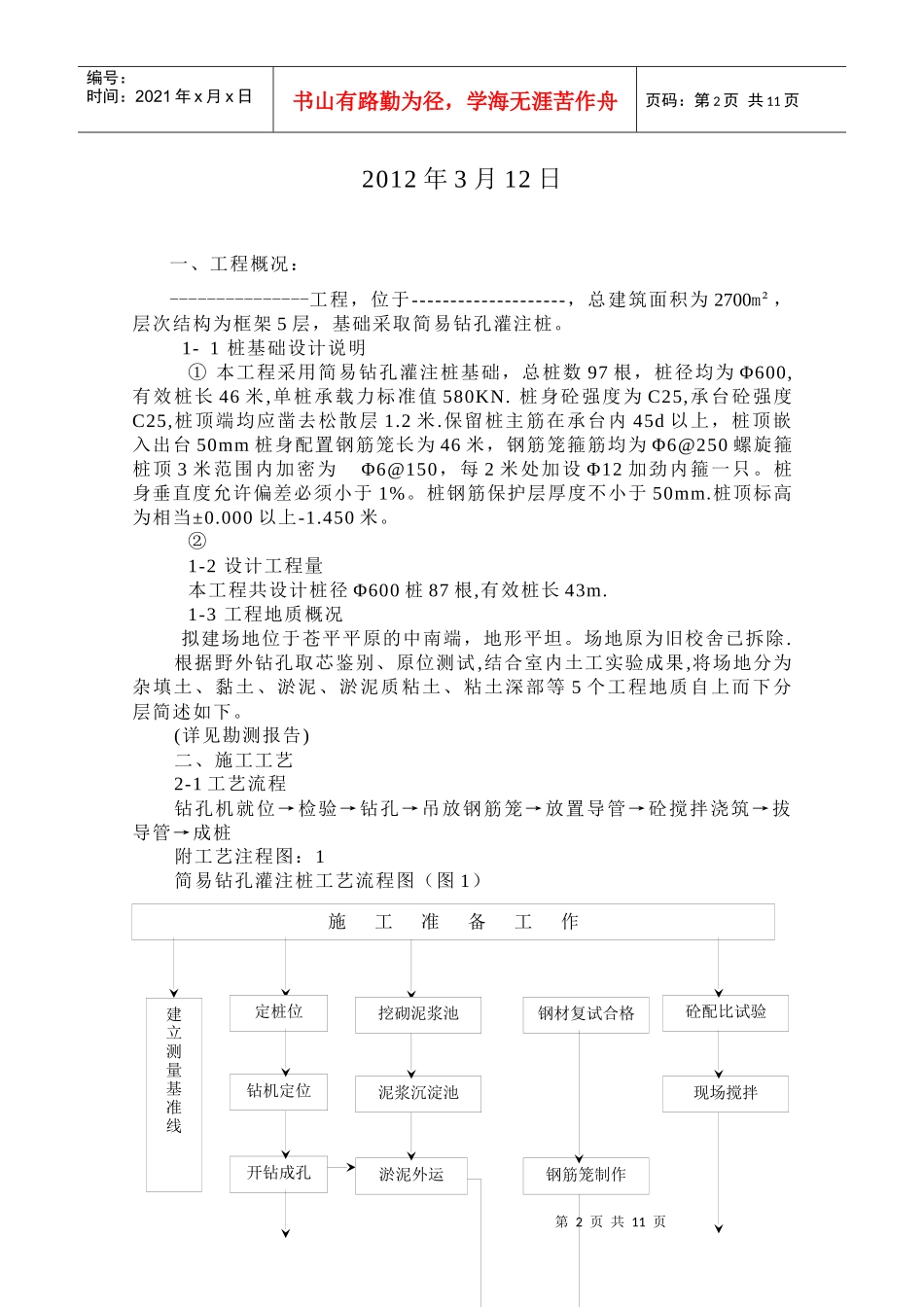

1-1桩基础设计说明①本工程采用简易钻孔灌注桩基础,总桩数97根,桩径均为Φ600,有效桩长46米,单桩承载力标准值580KN
桩身砼强度为C25,承台砼强度C25,桩顶端均应凿去松散层1
保留桩主筋在承台内45d以上,桩顶嵌入出台50mm桩身配置钢筋笼长为46米,钢筋笼箍筋均为Φ6@250螺旋箍桩顶3米范围内加密为Φ6@150,每2米处加设Φ12加劲内箍一只
桩身垂直度允许偏差必须小于1%
桩钢筋保护层厚度不小于50mm
桩顶标高为相当±0
000以上-1
②1-2设计工程量本工程共设计桩径Φ600桩87根,有效桩长43m
1-3工程地质概况拟建场地位于苍平平原的中南端,地形平坦
场地原为旧校舍已拆除
根据野外钻孔取芯鉴别、原位测试,结合室内土工实验成果,将场地分为杂填土、黏土、淤泥、淤泥质粘土、粘土深部等5个工程地质自上而下分层简述如下
(详见勘测报告)二、施工工艺2-1工艺流程钻孔机就位→检验→钻孔→吊放钢筋笼→放置导管→砼搅拌浇筑→拔导管→成桩附工艺注程图:1简易钻孔灌注桩工艺流程图(图1)施工准备工作建立测量基准线定桩位钻机定位开钻成孔钢材复试合格淤泥外运砼配比试验泥浆沉淀池钢筋笼制作挖砌泥浆池现场搅拌第3页共11页第2页共11
