第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页目录一、编制依据二、工程概况三、模板工程1:施工准备(一)质量要求(二)创优策划(三)过程控制2、大截面梁模板及高支模搭设方法①、截面1300mm×2200、0
1mm梁模板安装及支撑系统搭设方法
②、梁截面bh=400mm×1000mm以上梁模板安装及支撑系统搭设方法

3、模板工程4、楼板钢门架高支模搭设方法5、管理措施6、高支模的拆除7、安全文明施工8、模板计算书9、钢管支撑系统计算书10、钢门架高支模计算世纪新城二期七层(转换层)专项施工方案一、编制依据施工图及规范、标准《建筑工程施工质量验收统一标准》GB50300-2001《混凝土结构工程施工质量验收规范》GB50204-2002《建筑施工门式钢管脚手架安全技术规范》JGJ130-2001《高层混凝土结构技术规程》JGJ3-2003期《混凝土结构工程施工平面整体表示法制图规范和构造详图》03G101-1二、工程概况第2页共25页第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页本层为转换层,建筑面积约2700㎡,结构标高24
1m,楼板厚200mm,bh=1
2m梁1根;bh=0
2m梁8根,bh=0
1m梁2根,bh=1m×2m梁8根;bh=0
0m梁34根,bh=0
4m×1m梁2根

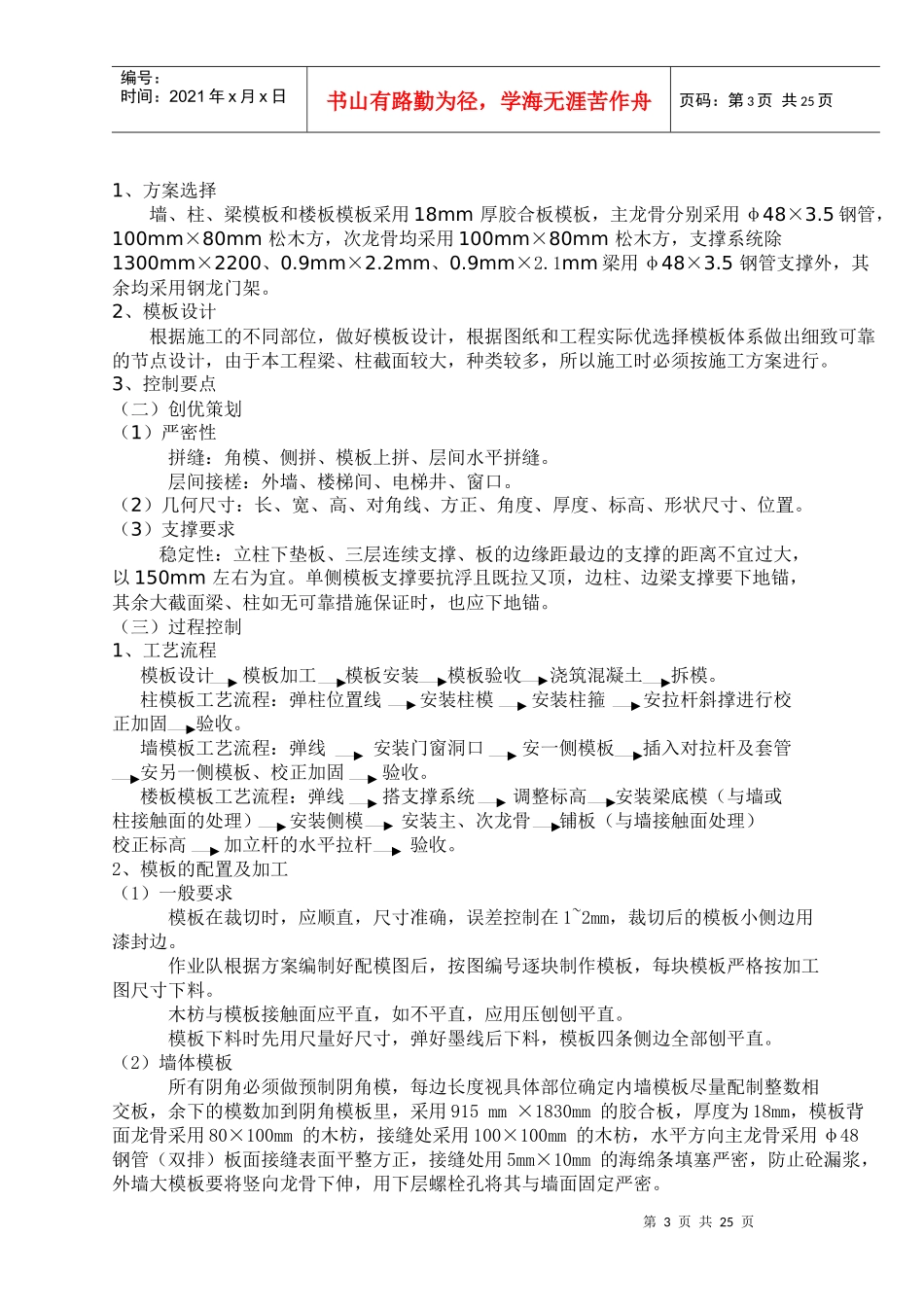

根据本层工程结构特点,施工方案如下:三、模板工程1:施工准备①:技术准备本层结构标高,梁截面种类较多,因此,支模前施工管理人员及作业班组,必须认真阅读,熟悉图纸,同时针对有关施工技术和图纸存在的疑点做好记录,通过与设计、建设、监理洽商解决,取得一致意见后,办好签证记录,作为施工图的变更依据和施工操作依据
