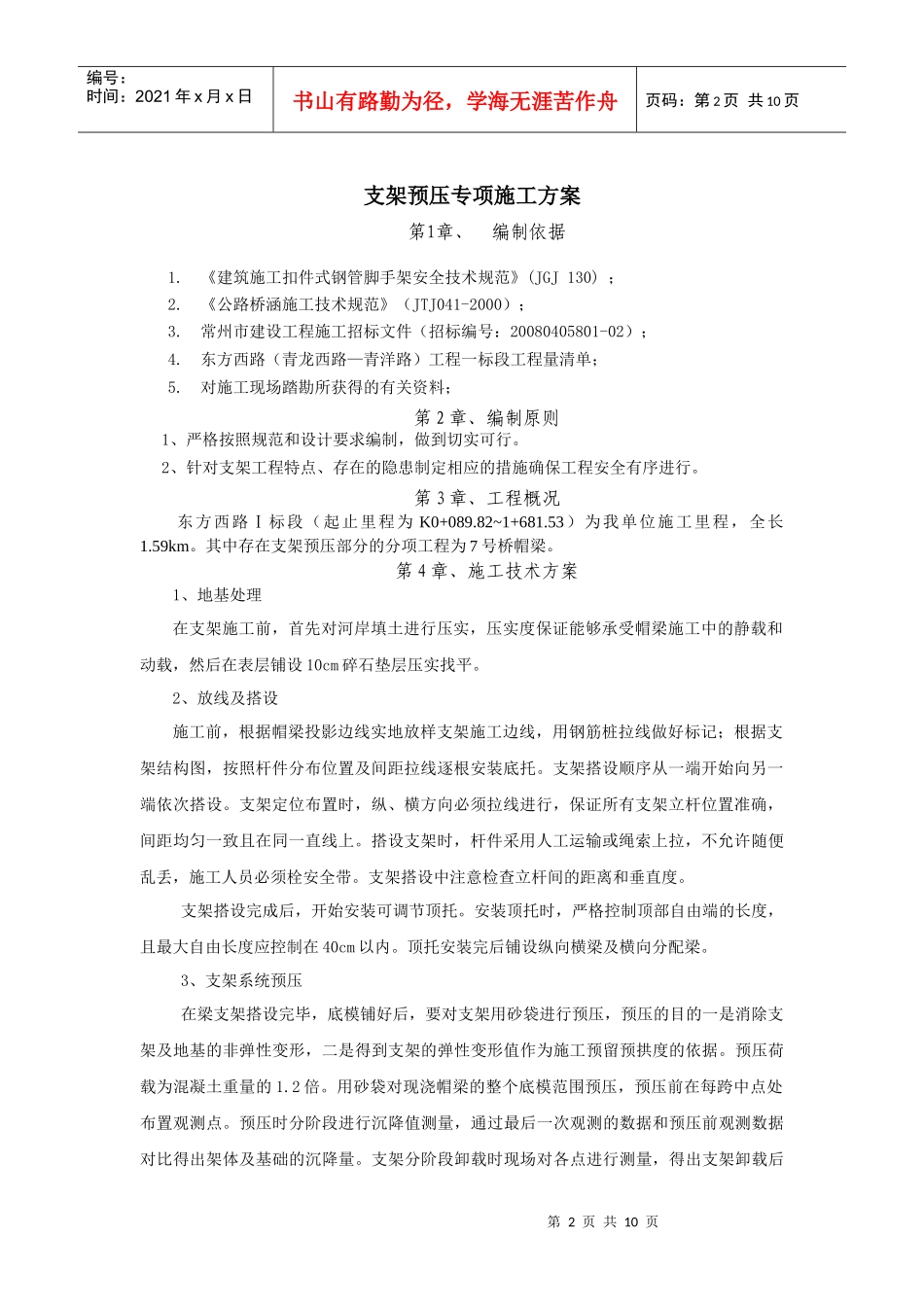

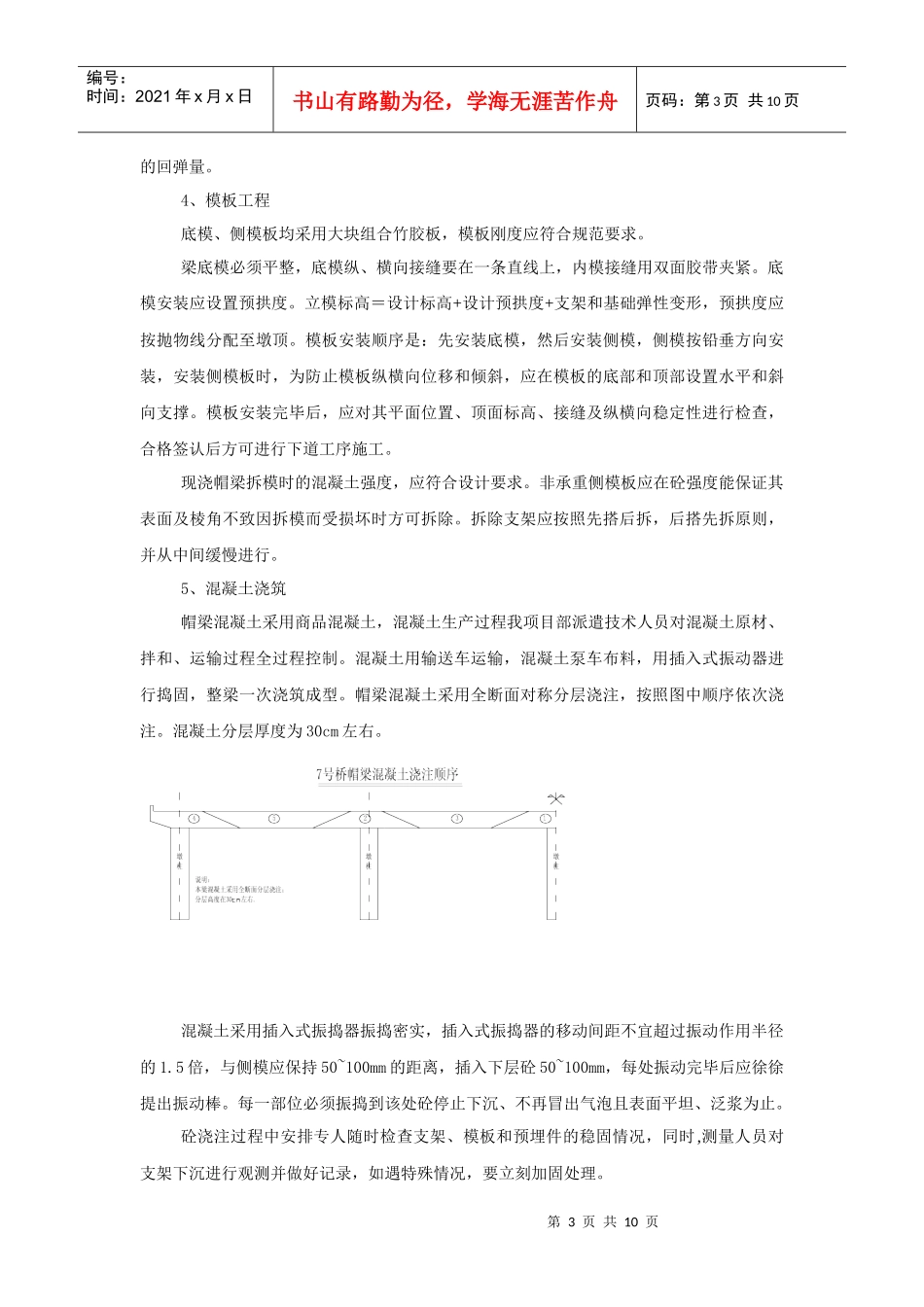

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页常州东方西路Ⅰ标段支架预压专项施工方案编制:审核:审批:中铁二十四局集团江苏工程有限公司东方西路Ⅰ标项目部2008年7月第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页支架预压专项施工方案第1章、编制依据1
《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130);2
《公路桥涵施工技术规范》(JTJ041-2000);3
常州市建设工程施工招标文件(招标编号:20080405801-02);4
东方西路(青龙西路—青洋路)工程一标段工程量清单;5
对施工现场踏勘所获得的有关资料;第2章、编制原则1、严格按照规范和设计要求编制,做到切实可行
2、针对支架工程特点、存在的隐患制定相应的措施确保工程安全有序进行
第3章、工程概况东方西路Ⅰ标段(起止里程为K0+089
82~1+681
53)为我单位施工里程,全长1
其中存在支架预压部分的分项工程为7号桥帽梁
第4章、施工技术方案1、地基处理在支架施工前,首先对河岸填土进行压实,压实度保证能够承受帽梁施工中的静载和动载,然后在表层铺设10cm碎石垫层压实找平
2、放线及搭设施工前,根据帽梁投影边线实地放样支架施工边线,用钢筋桩拉线做好标记;根据支架结构图,按照杆件分布位置及间距拉线逐根安装底托
支架搭设顺序从一端开始向另一端依次搭设
支架定位布置时,纵、横方向必须拉线进行,保证所有支架立杆位置准确,间距均匀一致且在同一直线上
搭设支架时,杆件采用人工运输或绳索上拉,不允许随便乱丢,施工人员必须栓安全带
支架搭设中注意检查立杆间的距离和垂直度
支架搭设完成后,开始安装可调节顶托
安装顶托时,严格控制顶部自由端的长度,且最大自由长度应控制在40cm以内
顶托安装完后铺设纵
