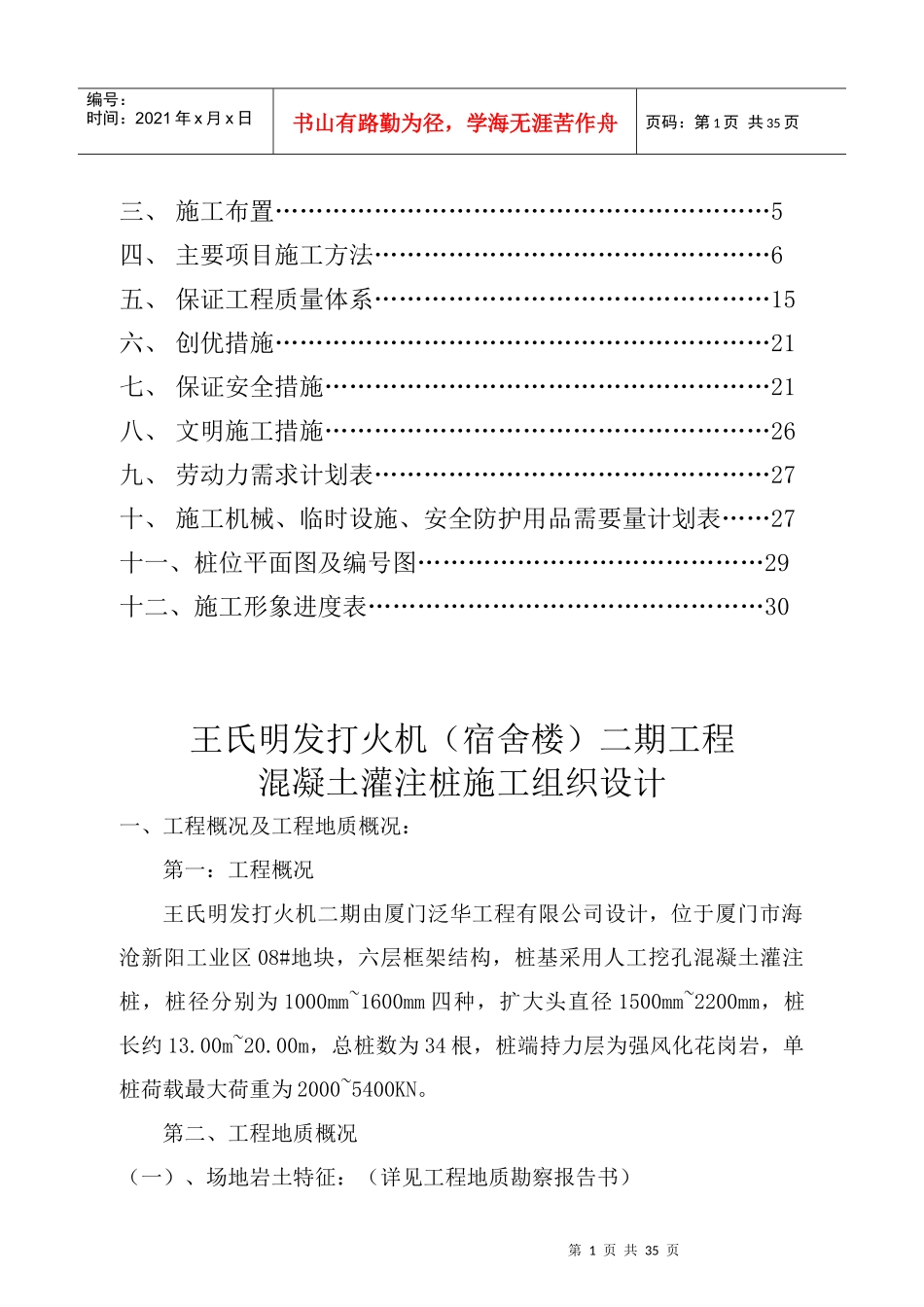

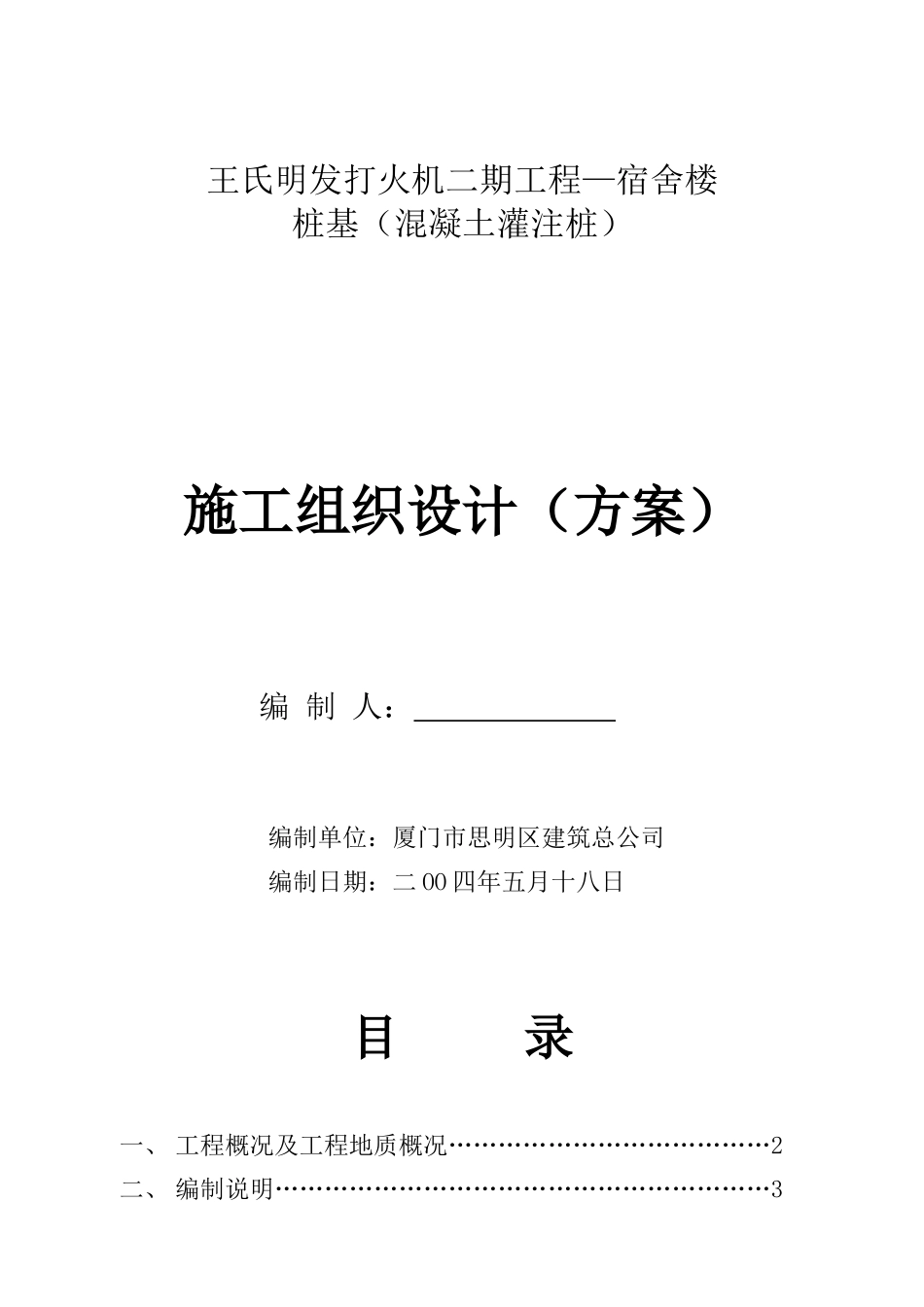

王氏明发打火机二期工程—宿舍楼桩基(混凝土灌注桩)施工组织设计(方案)编制人:编制单位:厦门市思明区建筑总公司编制日期:二OO四年五月十八日目录一、工程概况及工程地质概况…………………………………2二、编制说明……………………………………………………3第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共35页三、施工布置……………………………………………………5四、主要项目施工方法…………………………………………6五、保证工程质量体系…………………………………………15六、创优措施……………………………………………………21七、保证安全措施………………………………………………21八、文明施工措施………………………………………………26九、劳动力需求计划表…………………………………………27十、施工机械、临时设施、安全防护用品需要量计划表……27十一、桩位平面图及编号图……………………………………29十二、施工形象进度表…………………………………………30王氏明发打火机(宿舍楼)二期工程混凝土灌注桩施工组织设计一、工程概况及工程地质概况:第一:工程概况王氏明发打火机二期由厦门泛华工程有限公司设计,位于厦门市海沧新阳工业区08#地块,六层框架结构,桩基采用人工挖孔混凝土灌注桩,桩径分别为1000mm~1600mm四种,扩大头直径1500mm~2200mm,桩长约13
00m~20
00m,总桩数为34根,桩端持力层为强风化花岗岩,单桩荷载最大荷重为2000~5400KN

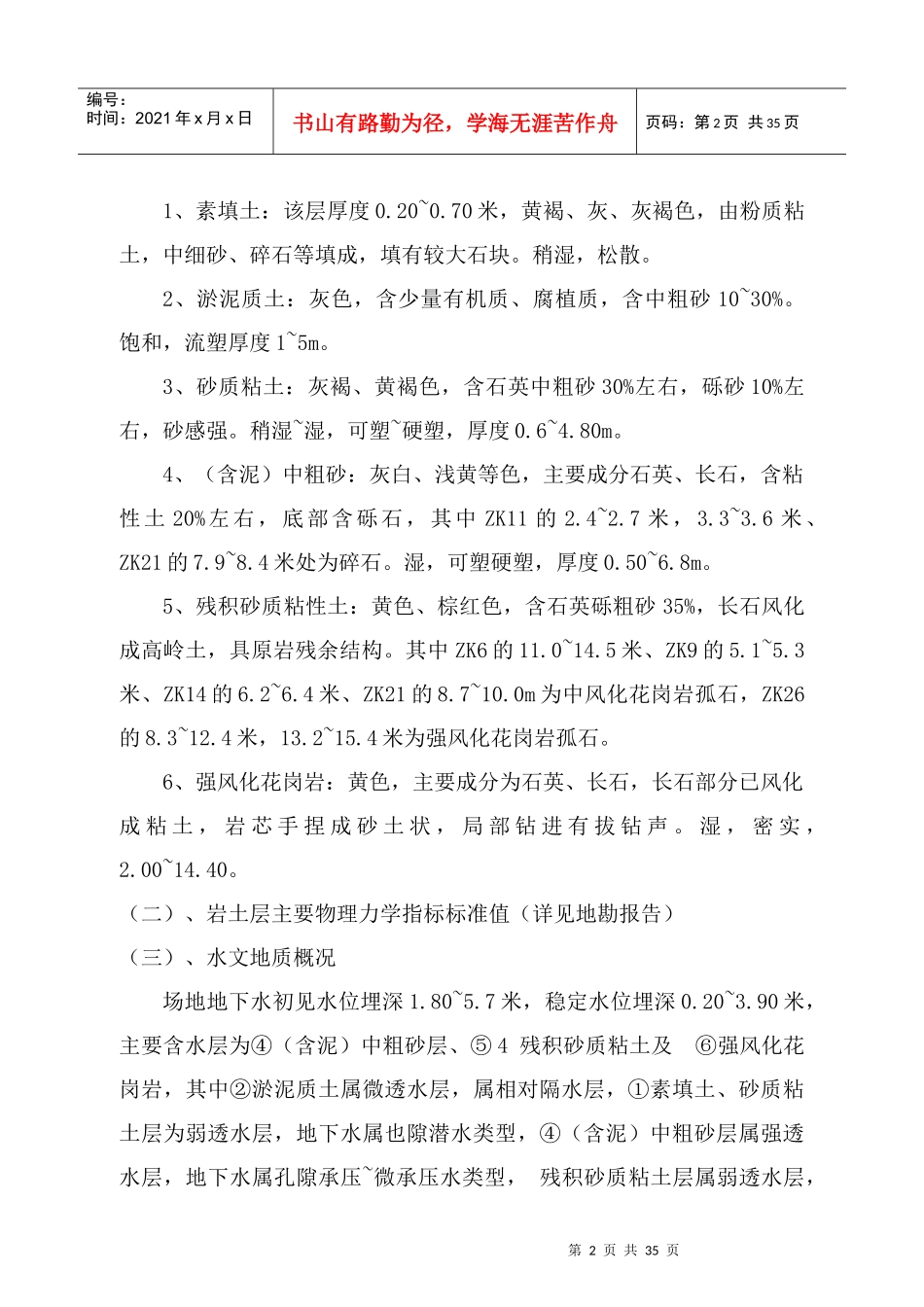

第二、工程地质概况(一)、场地岩土特征:(详见工程地质勘察报告书)第2页共35页第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共35页1、素填土:该层厚度0
70米,黄褐、灰、灰褐色,由粉质粘土,中细砂、碎石等填成,填有较大石
