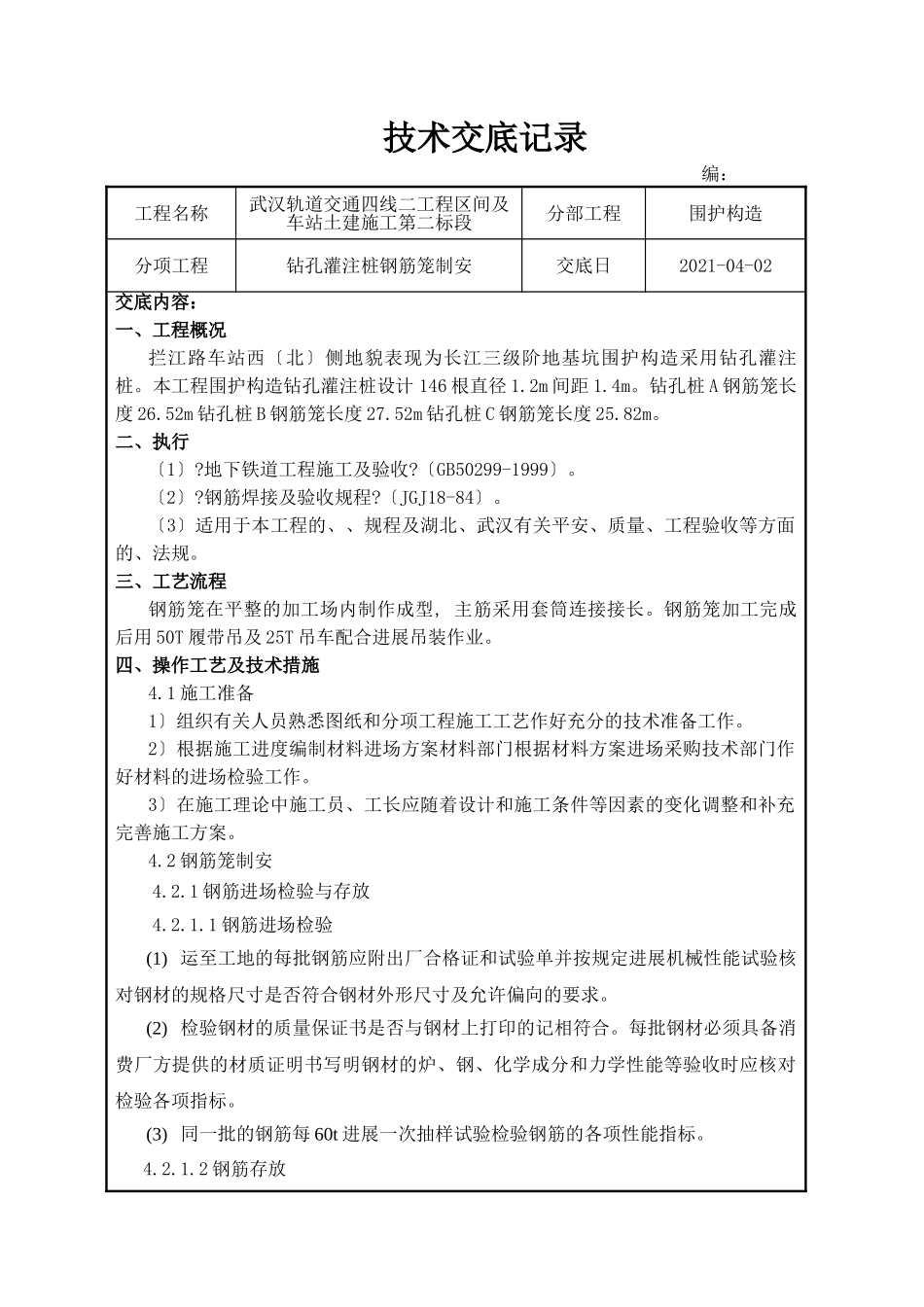

技术交底记录编:工程名称武汉轨道交通四线二工程区间及车站土建施工第二标段分部工程围护构造分项工程钻孔灌注桩钢筋笼制安交底日2021-04-02交底内容:一、工程概况拦江路车站西〔北〕侧地貌表现为长江三级阶地基坑围护构造采用钻孔灌注桩
本工程围护构造钻孔灌注桩设计146根直径1
钻孔桩A钢筋笼长度26
52m钻孔桩B钢筋笼长度27
52m钻孔桩C钢筋笼长度25
二、执行〔1〕
地下铁道工程施工及验收
〔GB50299-1999〕
钢筋焊接及验收规程
〔JGJ18-84〕
〔3〕适用于本工程的、、规程及湖北、武汉有关平安、质量、工程验收等方面的、法规
三、工艺流程钢筋笼在平整的加工场内制作成型,主筋采用套筒连接接长
钢筋笼加工完成后用50T履带吊及25T吊车配合进展吊装作业

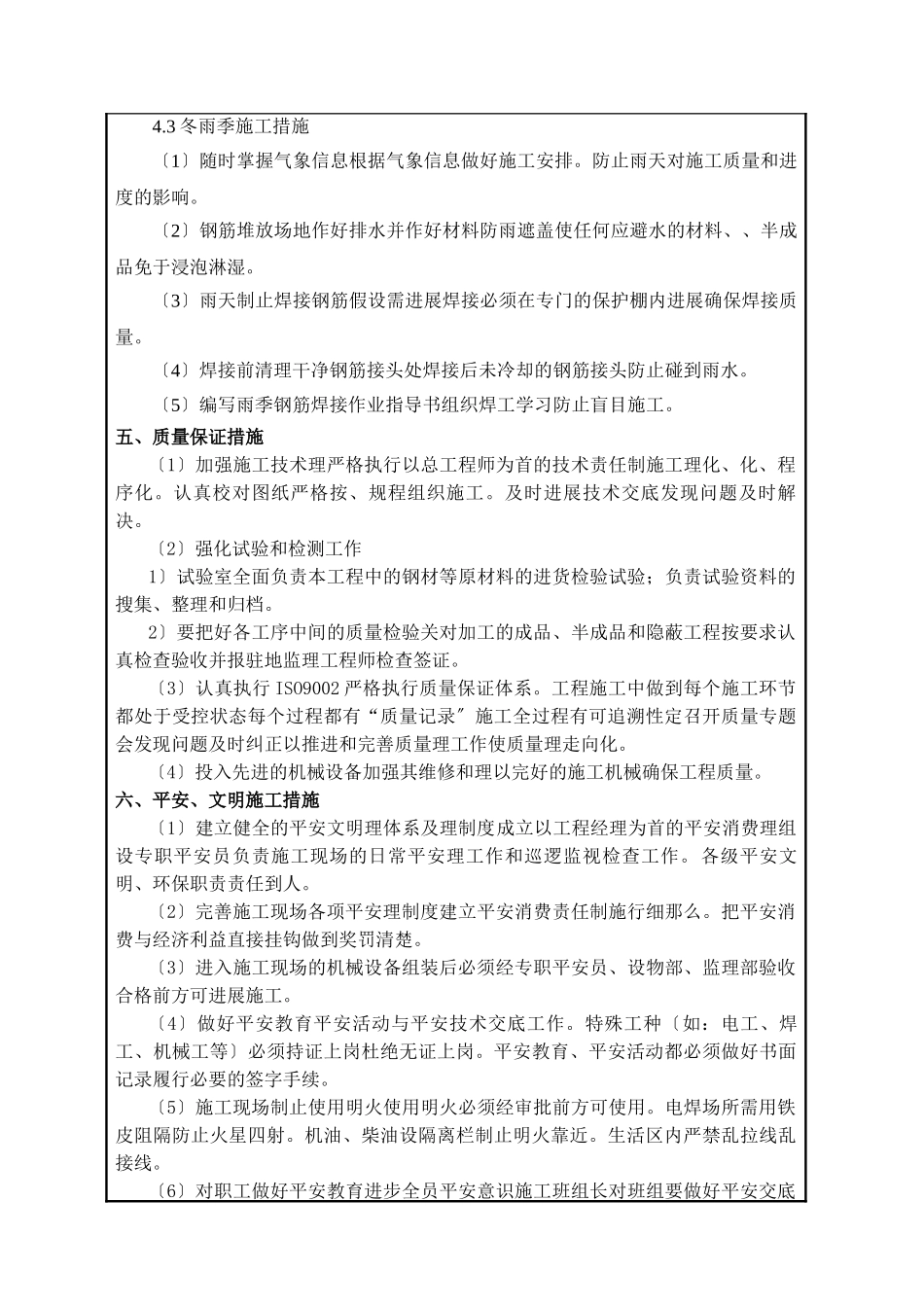

四、操作工艺及技术措施4
1施工准备1〕组织有关人员熟悉图纸和分项工程施工工艺作好充分的技术准备工作
2〕根据施工进度编制材料进场方案材料部门根据材料方案进场采购技术部门作好材料的进场检验工作
3〕在施工理论中施工员、工长应随着设计和施工条件等因素的变化调整和补充完善施工方案

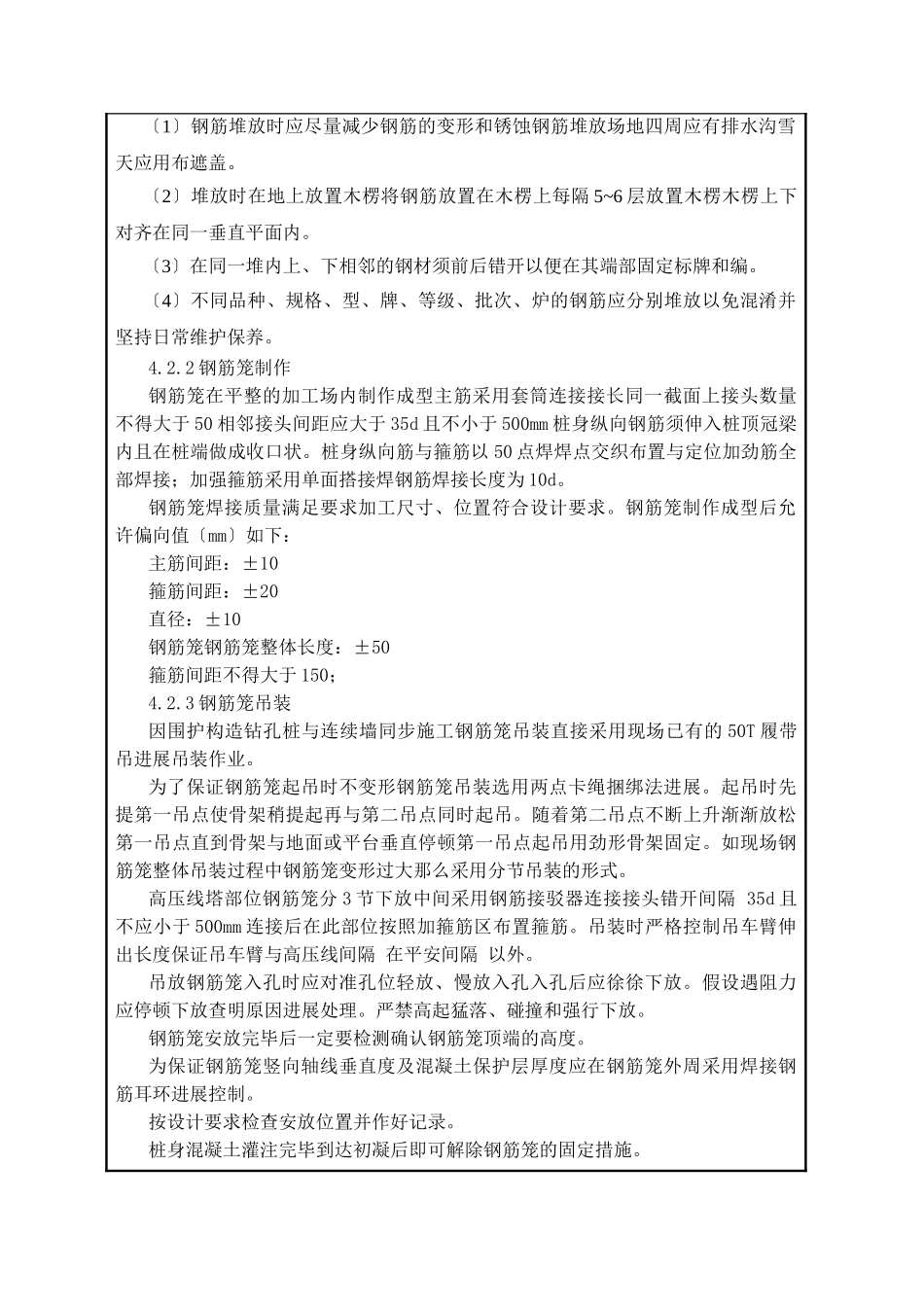

2钢筋笼制安4
1钢筋进场检验与存放4
1钢筋进场检验(1)运至工地的每批钢筋应附出厂合格证和试验单并按规定进展机械性能试验核对钢材的规格尺寸是否符合钢材外形尺寸及允许偏向的要求
(2)检验钢材的质量保证书是否与钢材上打印的记相符合
每批钢材必须具备消费厂方提供的材质证明书写明钢材的炉、钢、化学成分和力学性能等验收时应核对检验各项指标
(3)同一批的钢筋每60t进展一次抽样试验检验钢筋的各项性能指标
2钢筋存放〔1〕钢筋堆放时应尽量减少钢筋的变形和锈蚀钢筋堆放场地四周应有排水沟雪天应用布遮盖
〔2〕堆放时在地上放置木楞将钢筋放置在木楞上每隔5~6层放置木楞木楞上下对齐在同一
