江西省武宁至吉安高速公路建设项目试验路段施工方案二、水泥稳定碎石下基层合同段:CP2第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页施工单位:腾达建设集团股份有限公司二〇〇七年一月二十五日一、工程概述1、本合同段路面垫层、底基层、下基层结构形式1)主线:32cm水泥稳定碎石下基层+20cm低剂量水泥稳定碎石底基层+15cm级配碎石垫层(潮湿路段)2)木瓜塘互通立交匝道工程:A、B匝道与主线相同,C~J匝道为20cm水泥稳定碎石基层+30cm级配碎石底基层3)仙女湖互通立交和仙女湖服务区匝道工程:18cm水泥稳定碎石基层+20cm低剂量水泥稳定碎石底基层+15cm级配碎石垫层2、试验路段施工位置及日期按规范要求,试验路段设置在K199+620~K199+840左幅,长220m,对工程中厚32cm水泥稳定碎石基层进行试验
计划于2007年1月28日左右进行厚32cm水泥稳定碎石基层试验路段施工,施工过程中考虑到水稳基层较厚为32cm,为确保工程质量,采取分两层摊铺方法进行施工,即16cm+16cm水泥稳定碎石下基层
第一层施工完毕后按规范要求对试验路段养护7天后进行各项主要技术指标检测,第二层于2007年2月5日进行试铺,养护7天后进行全面检测、施工小结,并将结果报监理工程师审批
3、试验路段的工程数量:结构名称压实厚度(cm)顶面面积(m2)压实方数量(m3)混合料重量(t)下基层(第一层)162739
2下基层(第二层)162668
7二、试验段的目的及试验内容通过试验段的铺筑,进一步优化拌和、运输、摊铺、碾压等施工机械设备组合和工序衔接,并修正施工方案,完善施工组织

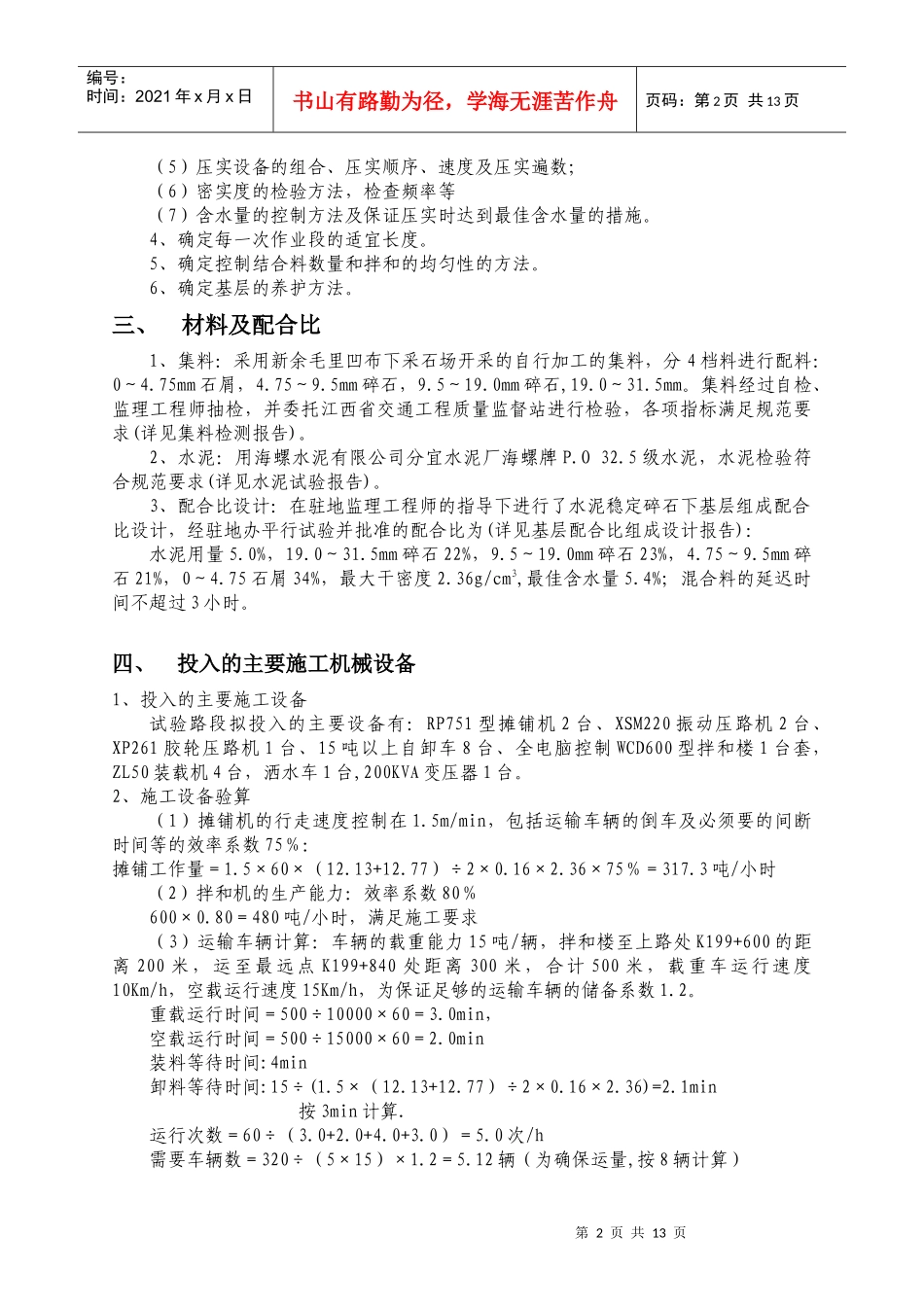

确定并优化以下主要项目:1、验证施工的集料配合比:(1)调试配合比,验证拌和机称量的准确性;(2)调整拌和时间,保证混
