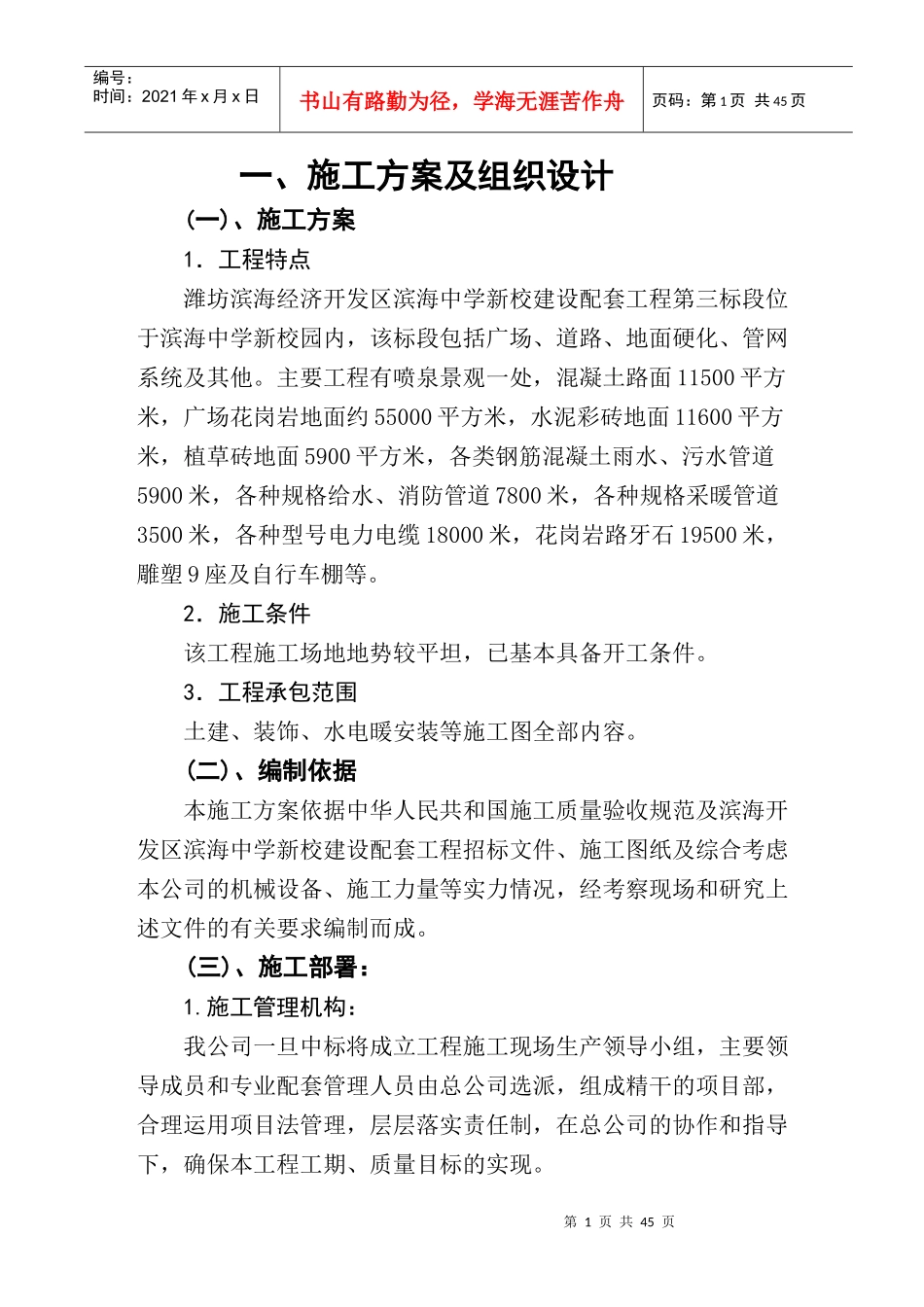

第1页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共45页一、施工方案及组织设计(一)、施工方案1.工程特点潍坊滨海经济开发区滨海中学新校建设配套工程第三标段位于滨海中学新校园内,该标段包括广场、道路、地面硬化、管网系统及其他
主要工程有喷泉景观一处,混凝土路面11500平方米,广场花岗岩地面约55000平方米,水泥彩砖地面11600平方米,植草砖地面5900平方米,各类钢筋混凝土雨水、污水管道5900米,各种规格给水、消防管道7800米,各种规格采暖管道3500米,各种型号电力电缆18000米,花岗岩路牙石19500米,雕塑9座及自行车棚等
2.施工条件该工程施工场地地势较平坦,已基本具备开工条件
3.工程承包范围土建、装饰、水电暖安装等施工图全部内容
(二)、编制依据本施工方案依据中华人民共和国施工质量验收规范及滨海开发区滨海中学新校建设配套工程招标文件、施工图纸及综合考虑本公司的机械设备、施工力量等实力情况,经考察现场和研究上述文件的有关要求编制而成
(三)、施工部署:1
施工管理机构:我公司一旦中标将成立工程施工现场生产领导小组,主要领导成员和专业配套管理人员由总公司选派,组成精干的项目部,合理运用项目法管理,层层落实责任制,在总公司的协作和指导下,确保本工程工期、质量目标的实现

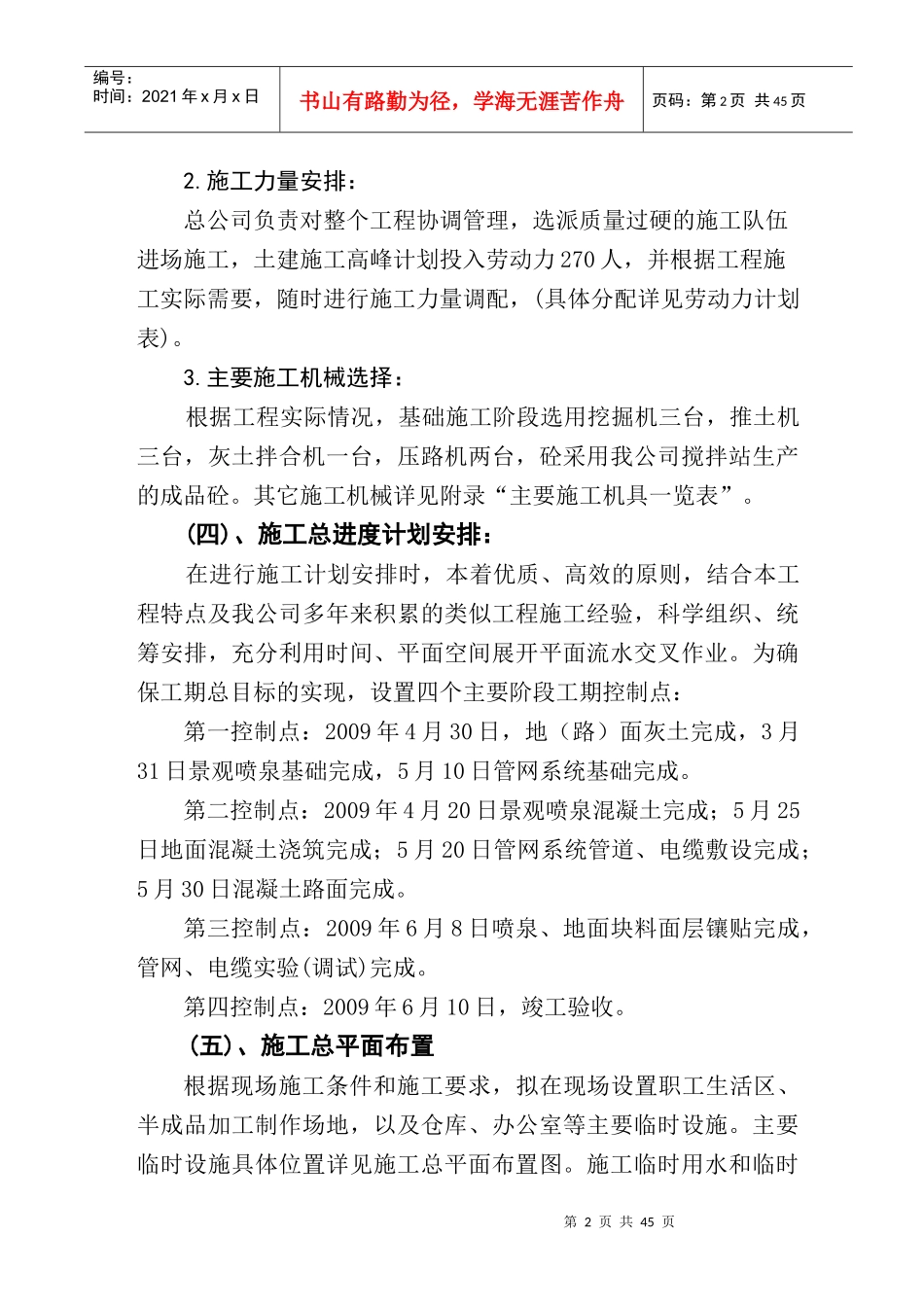

第2页共45页第1页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共45页2
施工力量安排:总公司负责对整个工程协调管理,选派质量过硬的施工队伍进场施工,土建施工高峰计划投入劳动力270人,并根据工程施工实际需要,随时进行施工力量调配,(具体分配详见劳动力计划表)
主要施工机械选择:根据工程实际情况,基础施工阶段选用挖掘机三台,推土机三台,灰土拌合机一台,压路机两台,砼采用我公司搅拌站生产的成品砼
其它施工机械详见附
