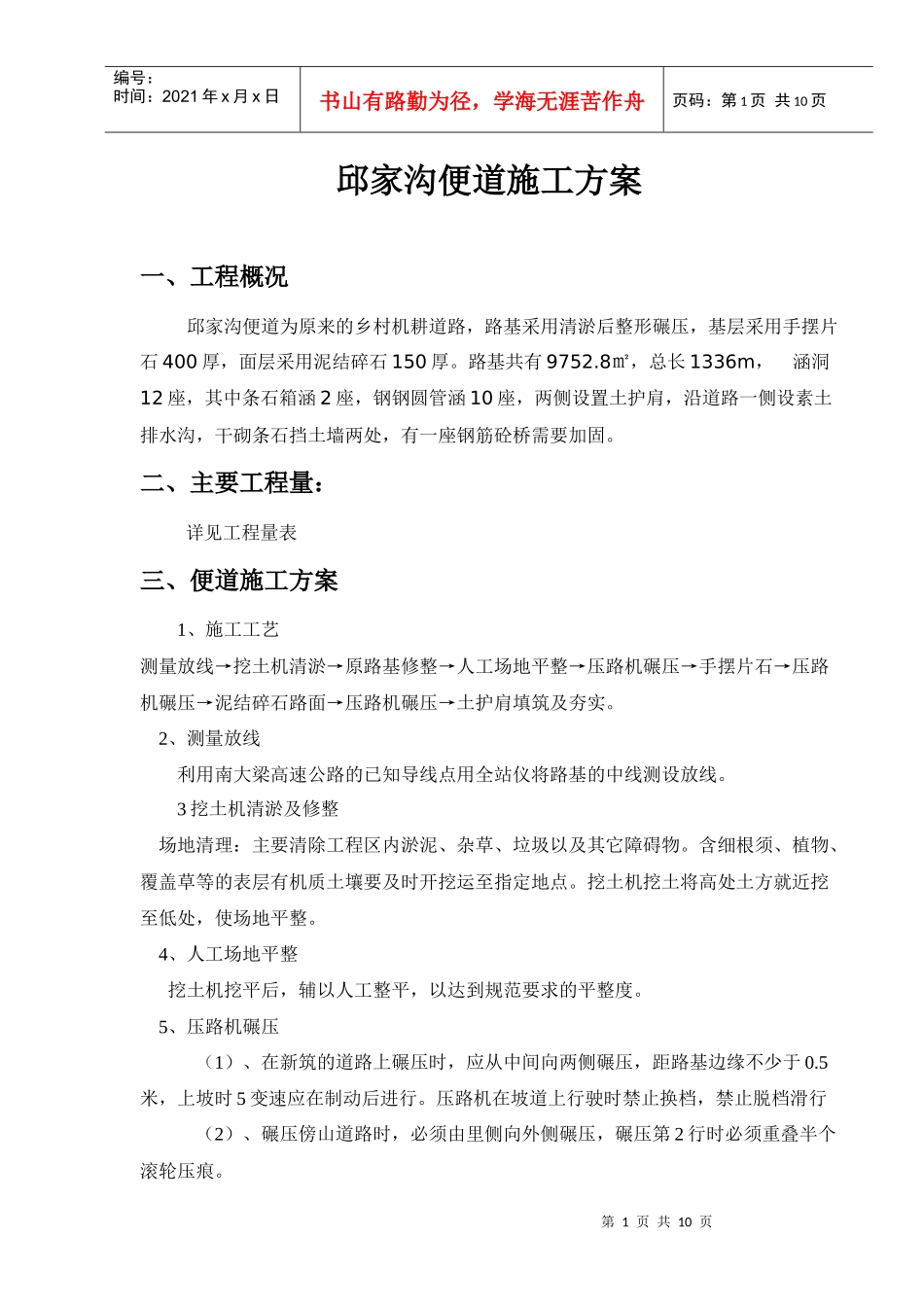

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页邱家沟便道施工方案一、工程概况邱家沟便道为原来的乡村机耕道路,路基采用清淤后整形碾压,基层采用手摆片石400厚,面层采用泥结碎石150厚
路基共有9752
8㎡,总长1336m,涵洞12座,其中条石箱涵2座,钢钢圆管涵10座,两侧设置土护肩,沿道路一侧设素土排水沟,干砌条石挡土墙两处,有一座钢筋砼桥需要加固
二、主要工程量:详见工程量表三、便道施工方案1、施工工艺测量放线→挖土机清淤→原路基修整→人工场地平整→压路机碾压→手摆片石→压路机碾压→泥结碎石路面→压路机碾压→土护肩填筑及夯实
2、测量放线利用南大梁高速公路的已知导线点用全站仪将路基的中线测设放线
3挖土机清淤及修整场地清理:主要清除工程区内淤泥、杂草、垃圾以及其它障碍物
含细根须、植物、覆盖草等的表层有机质土壤要及时开挖运至指定地点
挖土机挖土将高处土方就近挖至低处,使场地平整
4、人工场地平整挖土机挖平后,辅以人工整平,以达到规范要求的平整度
5、压路机碾压(1)、在新筑的道路上碾压时,应从中间向两侧碾压,距路基边缘不少于0
5米,上坡时5变速应在制动后进行
压路机在坡道上行驶时禁止换档,禁止脱档滑行(2)、碾压傍山道路时,必须由里侧向外侧碾压,碾压第2行时必须重叠半个滚轮压痕

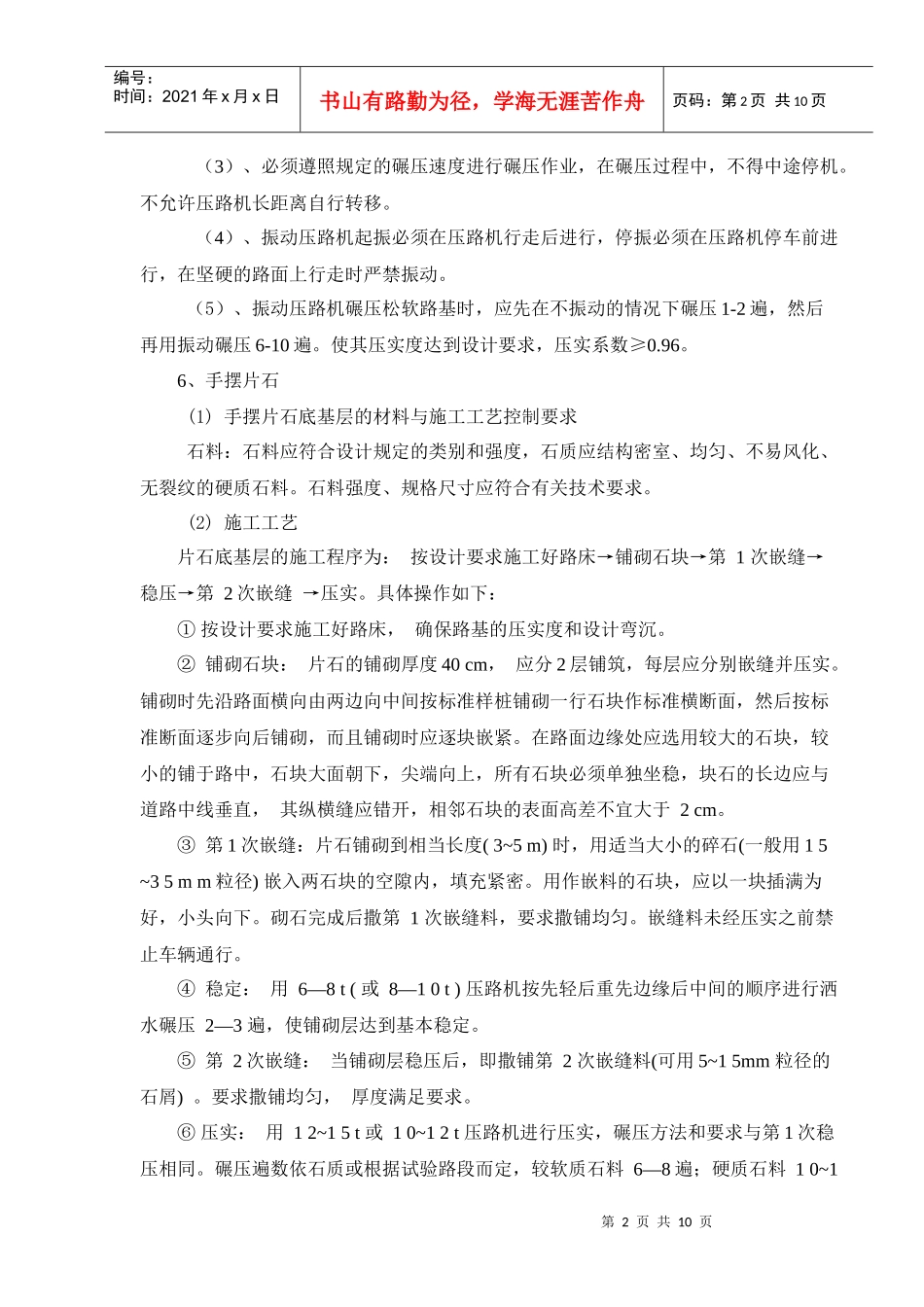

第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页(3)、必须遵照规定的碾压速度进行碾压作业,在碾压过程中,不得中途停机
不允许压路机长距离自行转移
(4)、振动压路机起振必须在压路机行走后进行,停振必须在压路机停车前进行,在坚硬的路面上行走时严禁振动
(5)、振动压路机碾压松软路基时,应先在不振动的情况下碾压1-2遍,然后再用振动碾压6-10遍

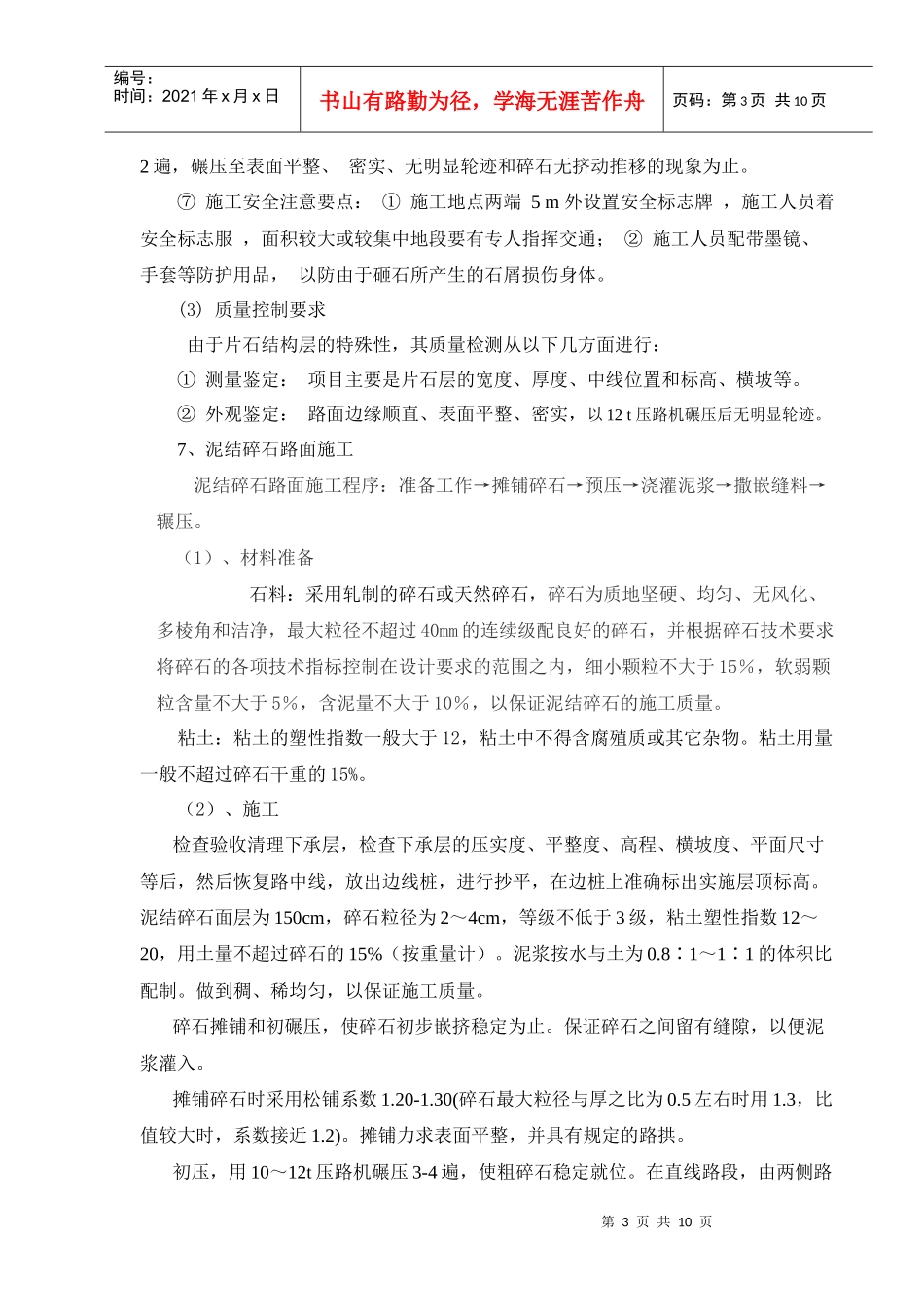

使其压实度达到设计要求,压实系数≥0
