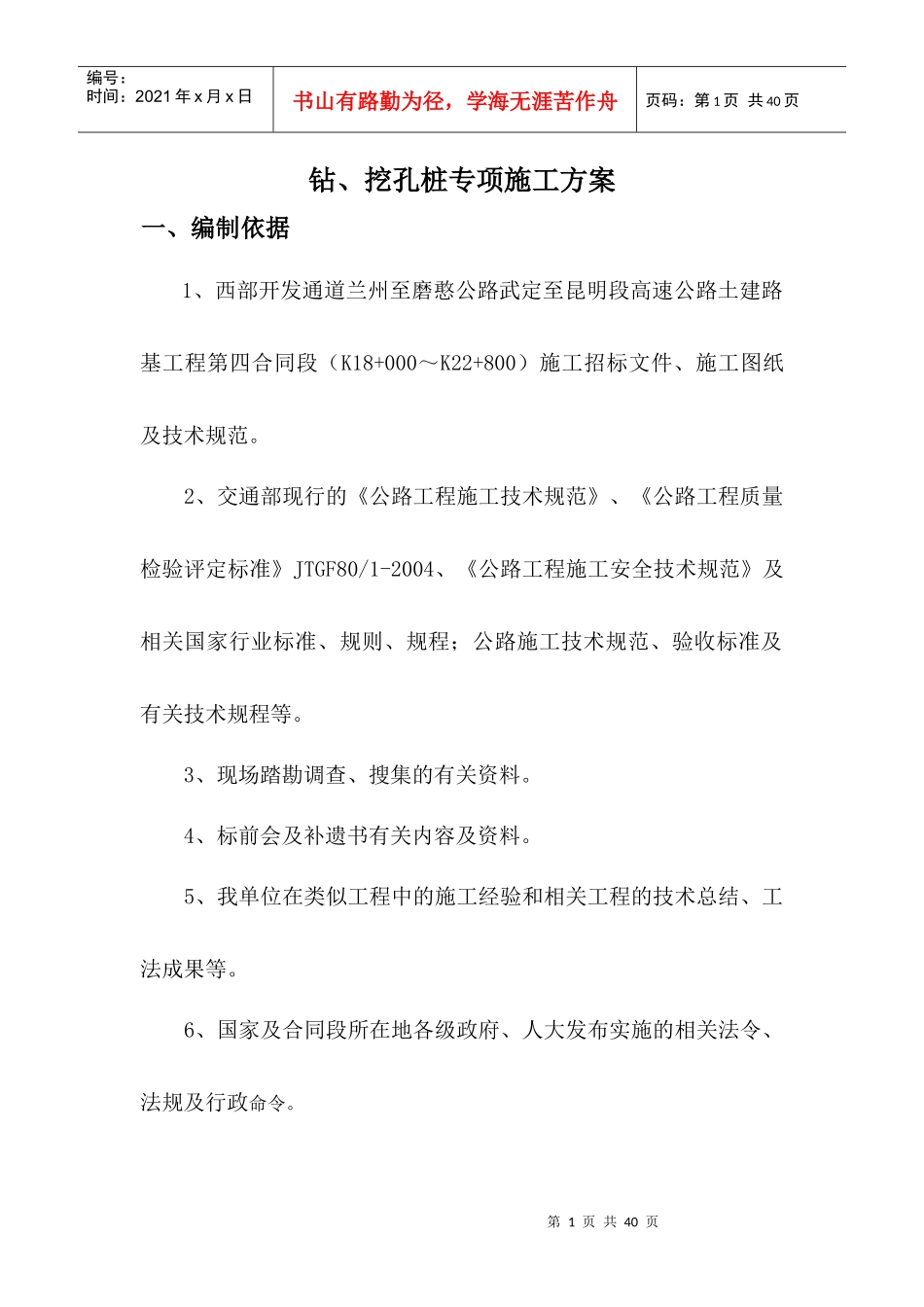

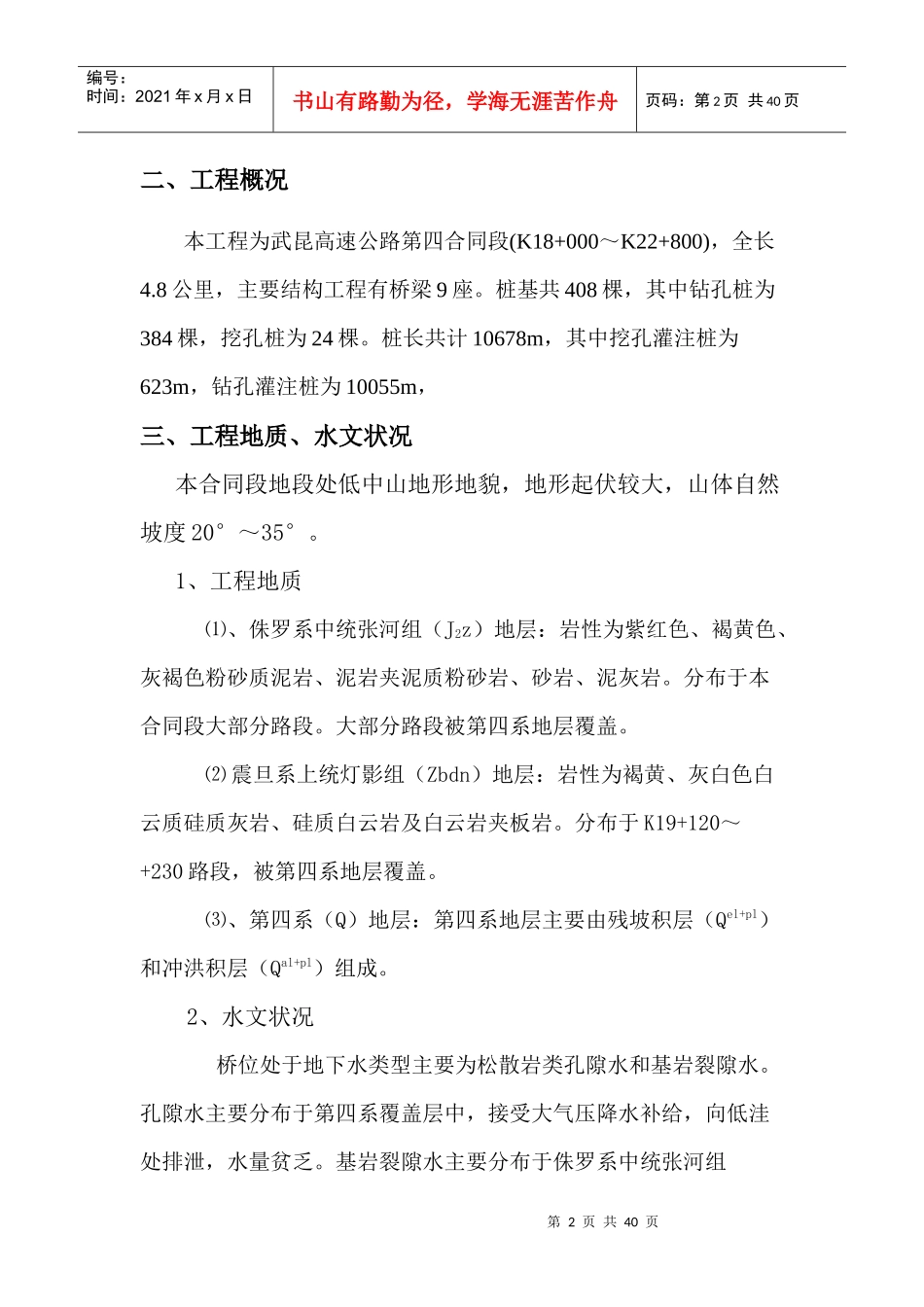

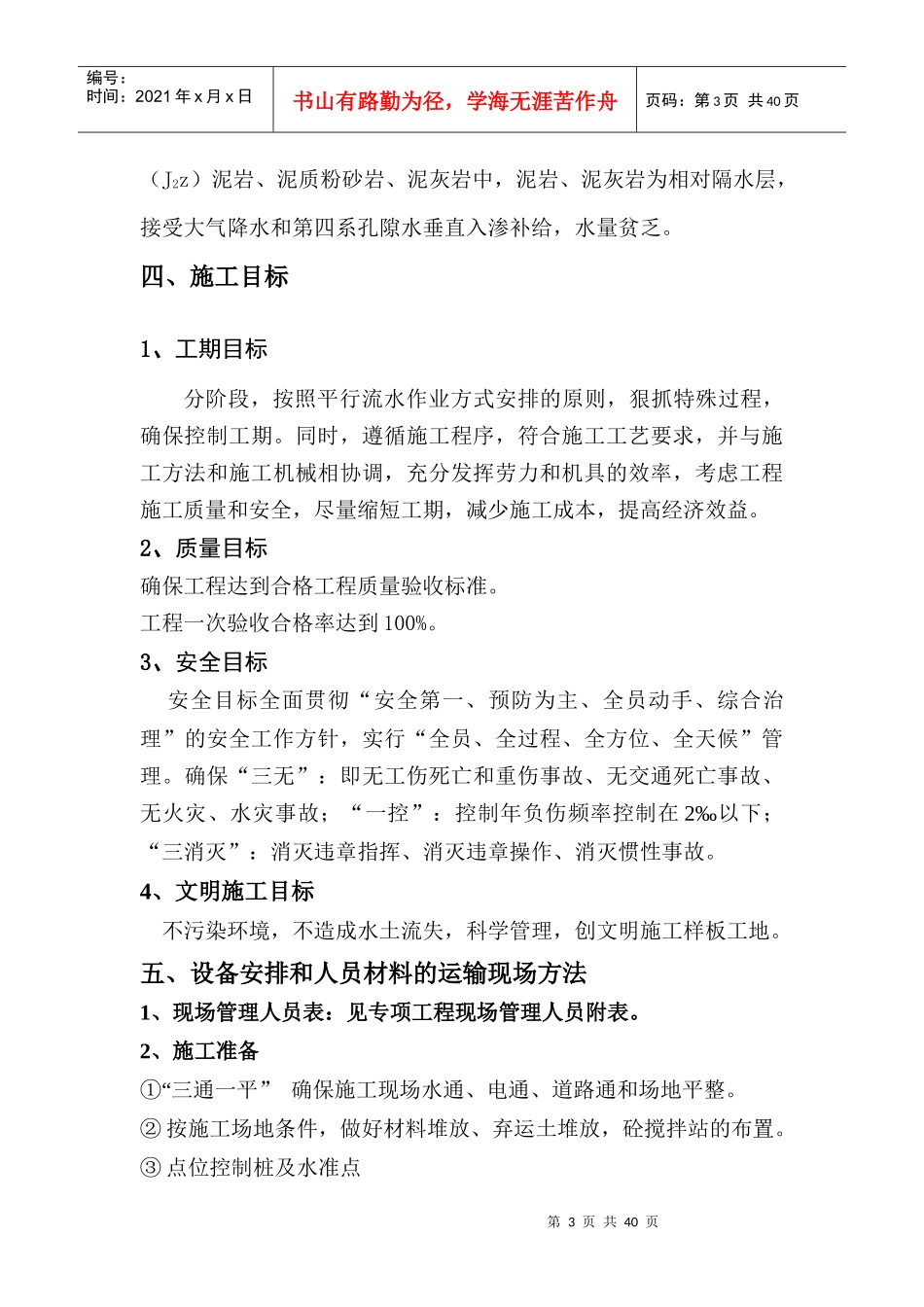

第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共40页钻、挖孔桩专项施工方案一、编制依据1、西部开发通道兰州至磨憨公路武定至昆明段高速公路土建路基工程第四合同段(K18+000~K22+800)施工招标文件、施工图纸及技术规范。2、交通部现行的《公路工程施工技术规范》、《公路工程质量检验评定标准》JTGF80/1-2004、《公路工程施工安全技术规范》及相关国家行业标准、规则、规程;公路施工技术规范、验收标准及有关技术规程等。3、现场踏勘调查、搜集的有关资料。4、标前会及补遗书有关内容及资料。5、我单位在类似工程中的施工经验和相关工程的技术总结、工法成果等。6、国家及合同段所在地各级政府、人大发布实施的相关法令、法规及行政命令。第2页共40页第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共40页二、工程概况本工程为武昆高速公路第四合同段(K18+000~K22+800),全长4.8公里,主要结构工程有桥梁9座。桩基共408棵,其中钻孔桩为384棵,挖孔桩为24棵。桩长共计10678m,其中挖孔灌注桩为623m,钻孔灌注桩为10055m,三、工程地质、水文状况本合同段地段处低中山地形地貌,地形起伏较大,山体自然坡度20°~35°。1、工程地质⑴、侏罗系中统张河组(J2z)地层:岩性为紫红色、褐黄色、灰褐色粉砂质泥岩、泥岩夹泥质粉砂岩、砂岩、泥灰岩。分布于本合同段大部分路段。大部分路段被第四系地层覆盖。⑵震旦系上统灯影组(Zbdn)地层:岩性为褐黄、灰白色白云质硅质灰岩、硅质白云岩及白云岩夹板岩。分布于K19+120~+230路段,被第四系地层覆盖。⑶、第四系(Q)地层:第四系地层主要由残坡积层(Qel+pl)和冲洪积层(Qal+pl)组成。2、水文状况桥位处于地下水类型主要为松散岩类孔隙水和基岩裂隙水。孔隙水主要分布于第四系覆盖层中,接受大气压降水补给,向低洼处排泄,水量贫乏。基岩裂隙水主要分布于侏罗系中统张河组第3页共40页第2页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共40页(J2z)泥岩、泥质粉砂岩、泥灰岩中,泥岩、泥灰岩为相对隔水层,接受大气降水和第四系孔隙水垂直入渗补给,水量贫乏。四、施工目标1、工期目标分阶段,按照平行流水作业方式安排的原则,狠抓特殊过程,确保控制工期。同时,遵循施工程序,符合施工工艺要求,并与施工方法和施工机械相协调,充分发挥劳力和机具的效率,考虑工程施工质量和安全,尽量缩短工期,减少施工成本,提高经济效益。2、质量目标确保工程达到合格工程质量验收标准。工程一次验收合格率达到100%。3、安全目标安全目标全面贯彻“安全第一、预防为主、全员动手、综合治理”的安全工作方针,实行“全员、全过程、全方位、全天候”管理。确保“三无”:即无工伤死亡和重伤事故、无交通死亡事故、无火灾、水灾事故;“一控”:控制年负伤频率控制在2‰以下;“三消灭”:消灭违章指挥、消灭违章操作、消灭惯性事故。4、文明施工目标不污染环境,不造成水土流失,科学管理,创文明施工样板工地。五、设备安排和人员材料的运输现场方法1、现场管理人员表:见专项工程现场管理人员附表。2、施工准备“①三通一平”确保施工现场水通、电通、道路通和场地平整。②按施工场地条件,做好材料堆放、弃运土堆放,砼搅拌站的布置。③点位控制桩及水准点第4页共40页第3页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共40页④施工人员进行图纸、技术和安全交底。⑤进场的钢材、水泥、砂石应有质保书、质量检验合格证及试验报告。⑥钢筋焊接试验报告,砼配合比单。3、主要机械设备见专项工程进场机械设备表。4、施工顺序应先开挖出坡面上的两道截水沟临时排水,挖钻孔桩施工时,先清理出孔桩桩顶工作面,对桩进行人工开挖,开挖时采取跳孔挖桩的方式进行施工。六、施工方法及工艺(一)、挖孔桩1.先按设计图放出桩背坡度宽度、坡率及平台位置,用挖土机配合汽车对该段边坡进行开挖,开挖面内高外低,以便排水。2.挖至桩顶平台时,对场地进行平整,定出桩开挖区域、堆料场、钢筋加工场、施工便道,进行...
