第1页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共54页第一章第一章工程概况工程概况1
1工程概况表表1-1工程概况表第2页共54页第1页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共54页1
2工程概况1
1工程名称青岛红岛-胶南城际轨道交通黄海东路至东方影都段隧道爆破施工工程爆破工程名称青岛红岛-胶南城际轨道交通第四区间隧道爆破工程施工工期24个月爆破施工地点青岛-胶南城际轨道交通(黄海东路~东方影都段)(YCK17+889---YCK16+976)爆破作业类型隧道竖井爆破岩质种类和总土石方量(m3)爆破围岩分级为:ⅣⅤⅥ级稳定性的花岗岩和流纹岩大约7
67万m3单段最大起爆药量隧道3
0kg炸药计划用量100T竖井5
4kg雷管计划用量19万发爆破现场工作领导人庞海波爆破现场技术负责人庞海波安全员姓名王毅、王宏博爆破员姓名陈宏亮、任永强安全警戒半径(m)400m爆破现场爆破器材保管人员姓名贾庆平、王培祝爆破方案编制人及审核人姓名和技术职称编写:郭振峰(高级爆破证)庞海波(中级爆破证)审核:朱建峰(高级爆破证)第3页共54页第2页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共54页1
2工程地点黄岛新区黄海东路至东方影都站之间(YCK17+889---YCK16+976)1

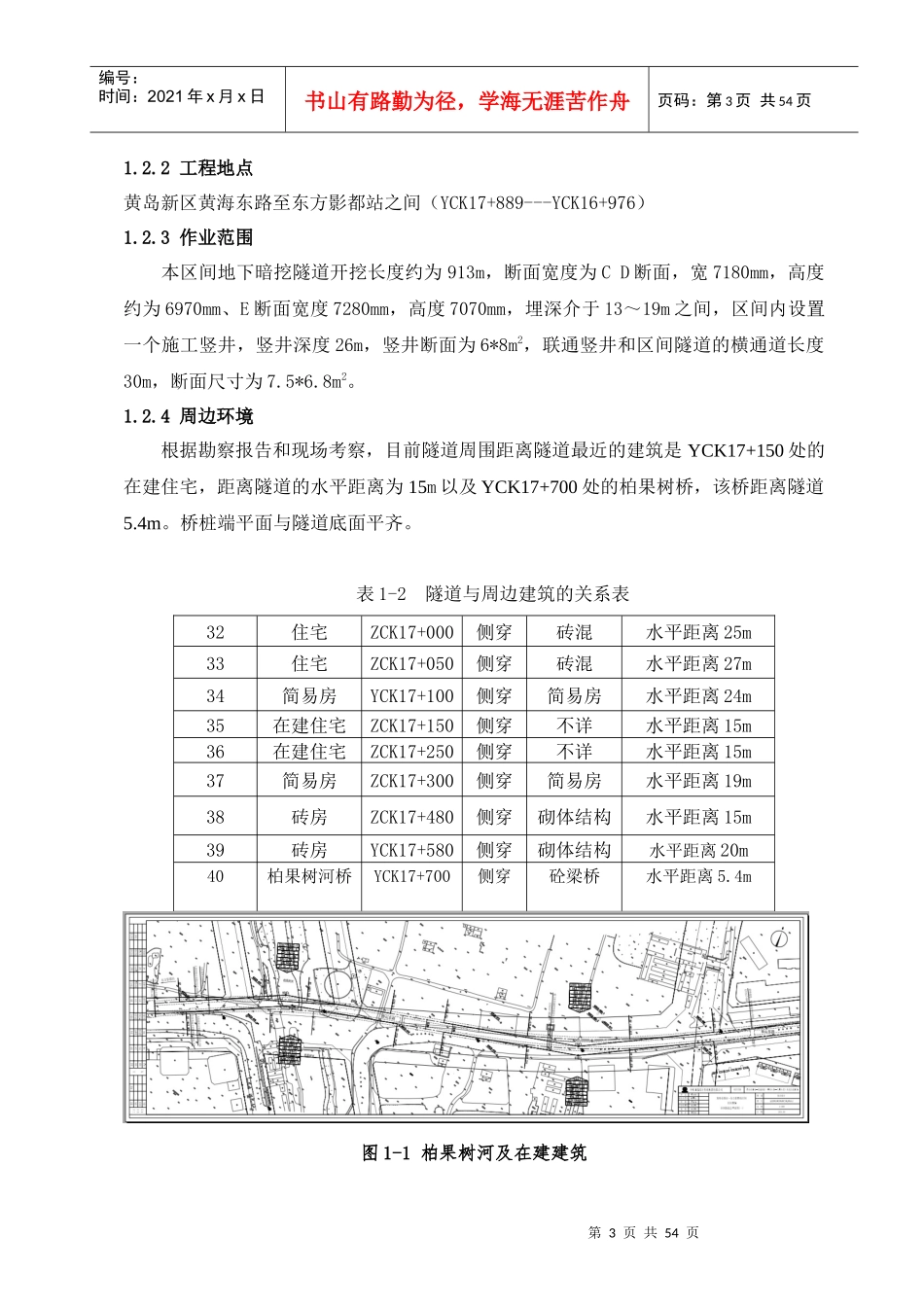

3作业范围本区间地下暗挖隧道开挖长度约为913m,断面宽度为CD断面,宽7180mm,高度约为6970mm、E断面宽度7280mm,高度7070mm,埋深介于13~19m之间,区间内设置一个施工竖井,竖井深度26m,竖井断面为6*8m2,联通竖井和区间隧道的横通道长度30m,断面尺寸为7
4周边环境根据勘察报告和现场考察,目前隧道周围距离隧道最近的建筑是Y
