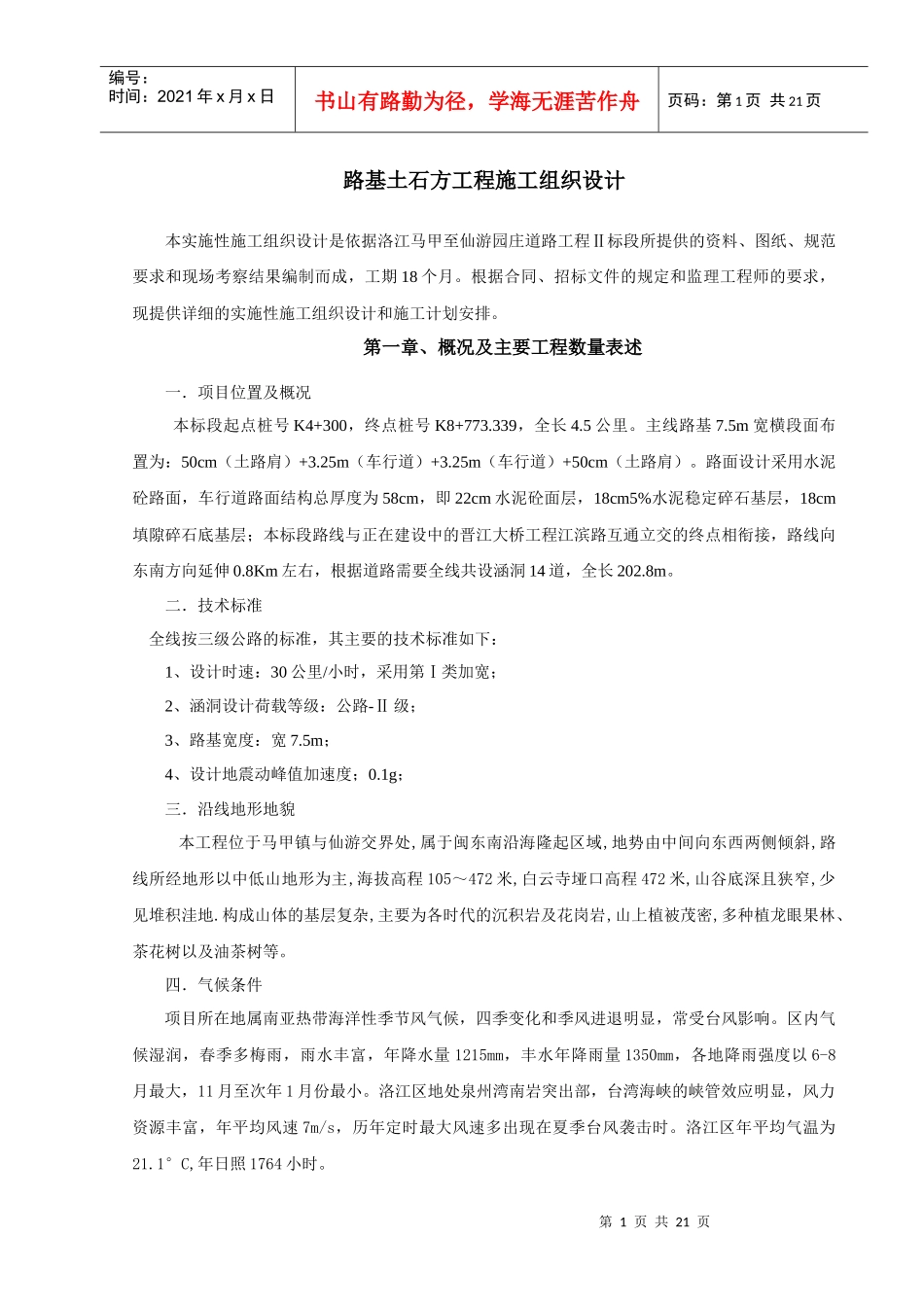

第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共21页路基土石方工程施工组织设计本实施性施工组织设计是依据洛江马甲至仙游园庄道路工程Ⅱ标段所提供的资料、图纸、规范要求和现场考察结果编制而成,工期18个月
根据合同、招标文件的规定和监理工程师的要求,现提供详细的实施性施工组织设计和施工计划安排
第一章、概况及主要工程数量表述一.项目位置及概况本标段起点桩号K4+300,终点桩号K8+773
339,全长4
5m宽横段面布置为:50cm(土路肩)+3
25m(车行道)+3
25m(车行道)+50cm(土路肩)
路面设计采用水泥砼路面,车行道路面结构总厚度为58cm,即22cm水泥砼面层,18cm5%水泥稳定碎石基层,18cm填隙碎石底基层;本标段路线与正在建设中的晋江大桥工程江滨路互通立交的终点相衔接,路线向东南方向延伸0
8Km左右,根据道路需要全线共设涵洞14道,全长202
二.技术标准全线按三级公路的标准,其主要的技术标准如下:1、设计时速:30公里/小时,采用第Ⅰ类加宽;2、涵洞设计荷载等级:公路-Ⅱ级;3、路基宽度:宽7
5m;4、设计地震动峰值加速度;0
1g;三.沿线地形地貌本工程位于马甲镇与仙游交界处,属于闽东南沿海隆起区域,地势由中间向东西两侧倾斜,路线所经地形以中低山地形为主,海拔高程105~472米,白云寺垭口高程472米,山谷底深且狭窄,少见堆积洼地
构成山体的基层复杂,主要为各时代的沉积岩及花岗岩,山上植被茂密,多种植龙眼果林、茶花树以及油茶树等
四.气候条件项目所在地属南亚热带海洋性季节风气候,四季变化和季风进退明显,常受台风影响
区内气候湿润,春季多梅雨,雨水丰富,年降水量1215mm,丰水年降雨量1350mm,各地降雨强度以6-8月最大,11月至次年1月份最小
洛江区地处泉州湾南岩
