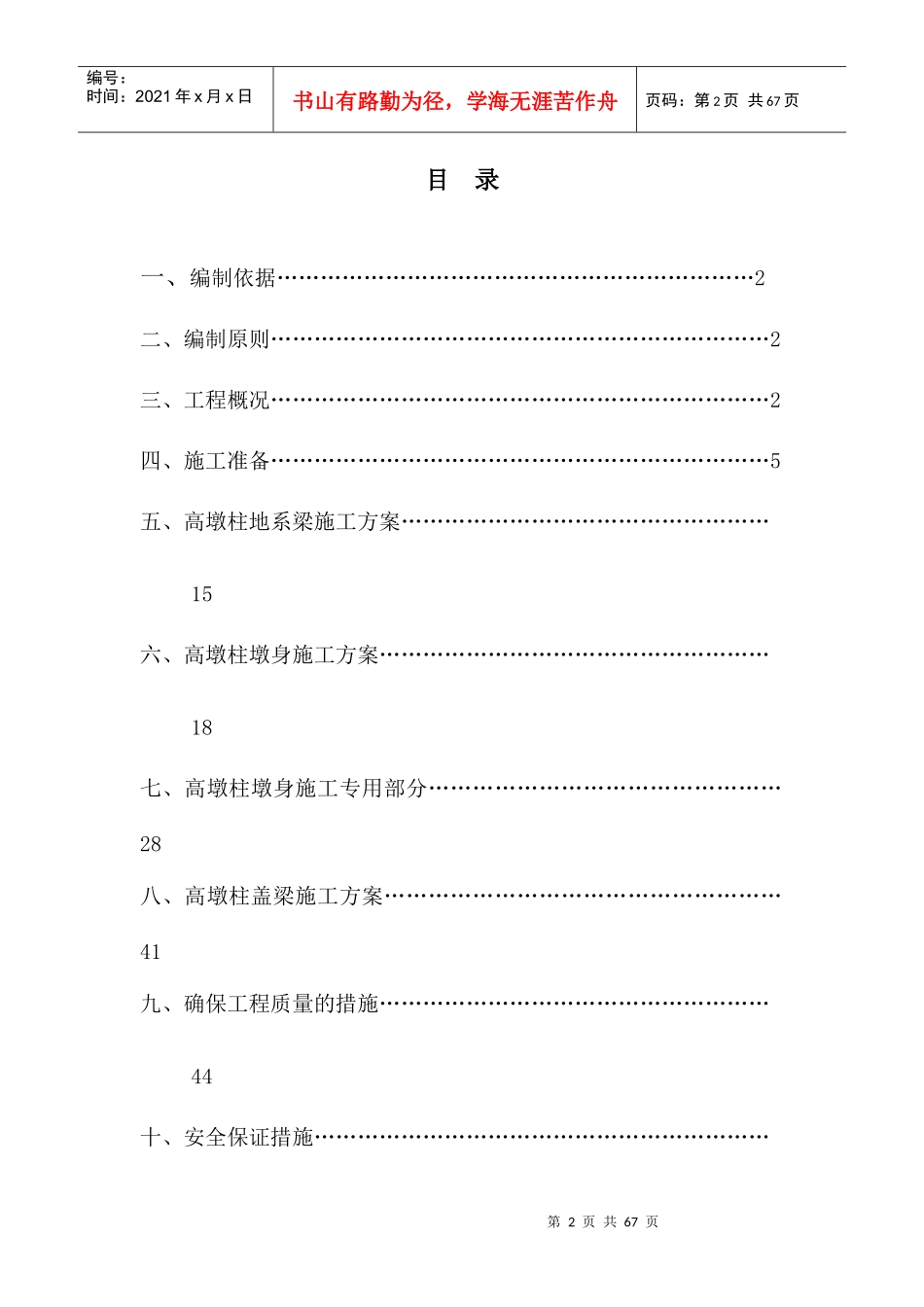

宜宾至彝良高速公路高墩柱施工方案二分部(K14+053~K20+702
53)编制:复核:审核:邢台路桥建设总公司宜宾至彝良高速公路(四川境)赵场互通至绥庆互通段项目经理部二分部2016年7月第2页共67页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共67页目录一、编制依据…………………………………………………………2二、编制原则……………………………………………………………2三、工程概况……………………………………………………………2四、施工准备……………………………………………………………5五、高墩柱地系梁施工方案……………………………………………15六、高墩柱墩身施工方案………………………………………………18七、高墩柱墩身施工专用部分…………………………………………28八、高墩柱盖梁施工方案………………………………………………41九、确保工程质量的措施………………………………………………44十、安全保证措施………………………………………………………第3页共67页第2页共67页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共67页46十一、文明施工及环境保护措施………………………………………54高墩柱施工方案针对宜宾至彝良高速公路(四川境)赵场互通至绥庆互通段(K14+053~K20+702
53)合同段内20m以上的高墩柱特制订本方案
本方案内容主要涉及承台、墩柱、盖梁三个部分
一、编制依据1、宜宾至彝良高速公路(四川境)《两阶段施工图设计文件》;2、《公路桥涵施工技术规范》JTG/TF50-2011;3、《公路工程质量检验评定标准》JTGF80/1-2004;第3页共67页第4页共67页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共67页4、现场实际情况和通过调查所掌握的有关资料信息
