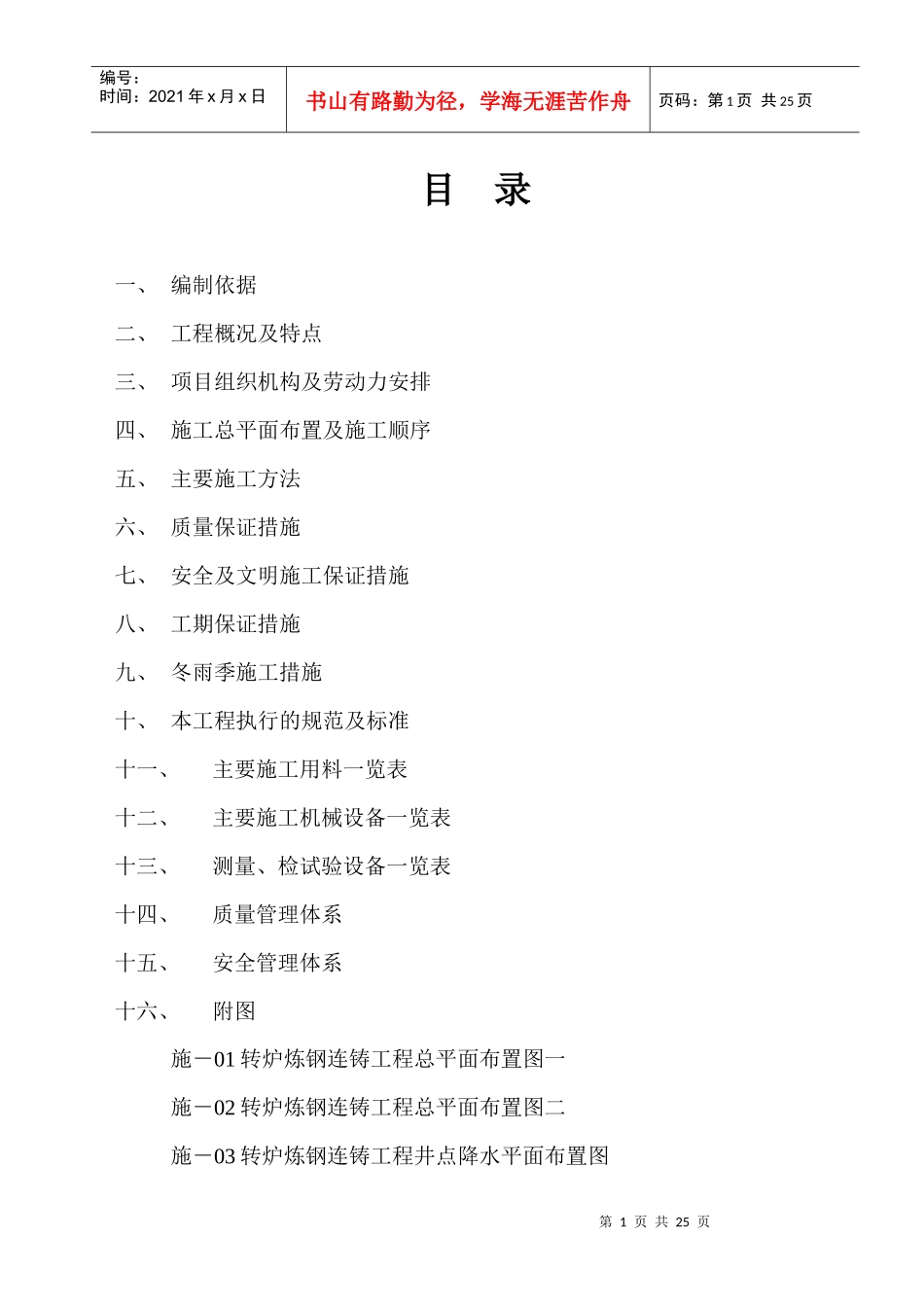

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页目录一、编制依据二、工程概况及特点三、项目组织机构及劳动力安排四、施工总平面布置及施工顺序五、主要施工方法六、质量保证措施七、安全及文明施工保证措施八、工期保证措施九、冬雨季施工措施十、本工程执行的规范及标准十一、主要施工用料一览表十二、主要施工机械设备一览表十三、测量、检试验设备一览表十四、质量管理体系十五、安全管理体系十六、附图施-01转炉炼钢连铸工程总平面布置图一施-02转炉炼钢连铸工程总平面布置图二施-03转炉炼钢连铸工程井点降水平面布置图第2页共25页第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页施-04转炉炼钢连铸工程临时施工道路平面布置图施-05转炉炼钢连铸工程施工进度计划表一、编制依据1
北钢院提供的设计蓝图、变更、图纸标明的规范、标准、图集等
现行的国家建筑施工及验收规范、规程和标准
原冶金部宁波勘察研究院2003-12提供的《江阴兴澄特种钢铁有限公司滨江二期岩土工程勘察报告》
施工现场实际情况
本公司历年施工经验
二、工程概况及特点(一)、工程概况本工程位于滨江开发区,滨江路以北
东邻兴澄特钢一期电炉炼钢工程,北为新建成投产的1#、2#高炉系统,西侧为在建的3#高炉系统,南边为规划设计中的轧钢工程
主厂房为独立钢筋砼杯口基础,上部主体为钢排架装配式结构
自北往南由铁水预处理及废钢配料跨、加料跨、转炉跨、钢水接受跨、浇注跨、出坯跨、加热炉跨构成
东西向1~13线全长294米,南北向2/0A~H列宽240米
厂房内设计有100t转炉两座,100tVOD炉一座,100tLF炉两座,100tRH炉一座,小方坯连铸机一台,大方坯连铸机一台,漩流沉淀池两座,外加烘烤器基础,钢包修砌坑,中间罐维修区、倾翻台、干燥
