第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页海昌路东侧区块安置房桩基工程防挤专项方第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页案编制人:审核人:批准人:施工单位:海宁市鼎隆建设有限公司编制日期:二0一0年十二月三日海昌路东侧区块安置房工程应力释放孔施工方案一.工程概况海昌路东侧区块安置房工程位于海宁市海昌路东侧
其中1#、2#建筑东侧为已建建筑物,由于建筑物距离较近(距离打桩中心线约为21米),本工程部分采用预应力管桩,为了减少在施工过第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页程中对已有建筑物的影响,防止土体挤压对已有建筑产生变形,我们特制定了本应力释放孔施工方案

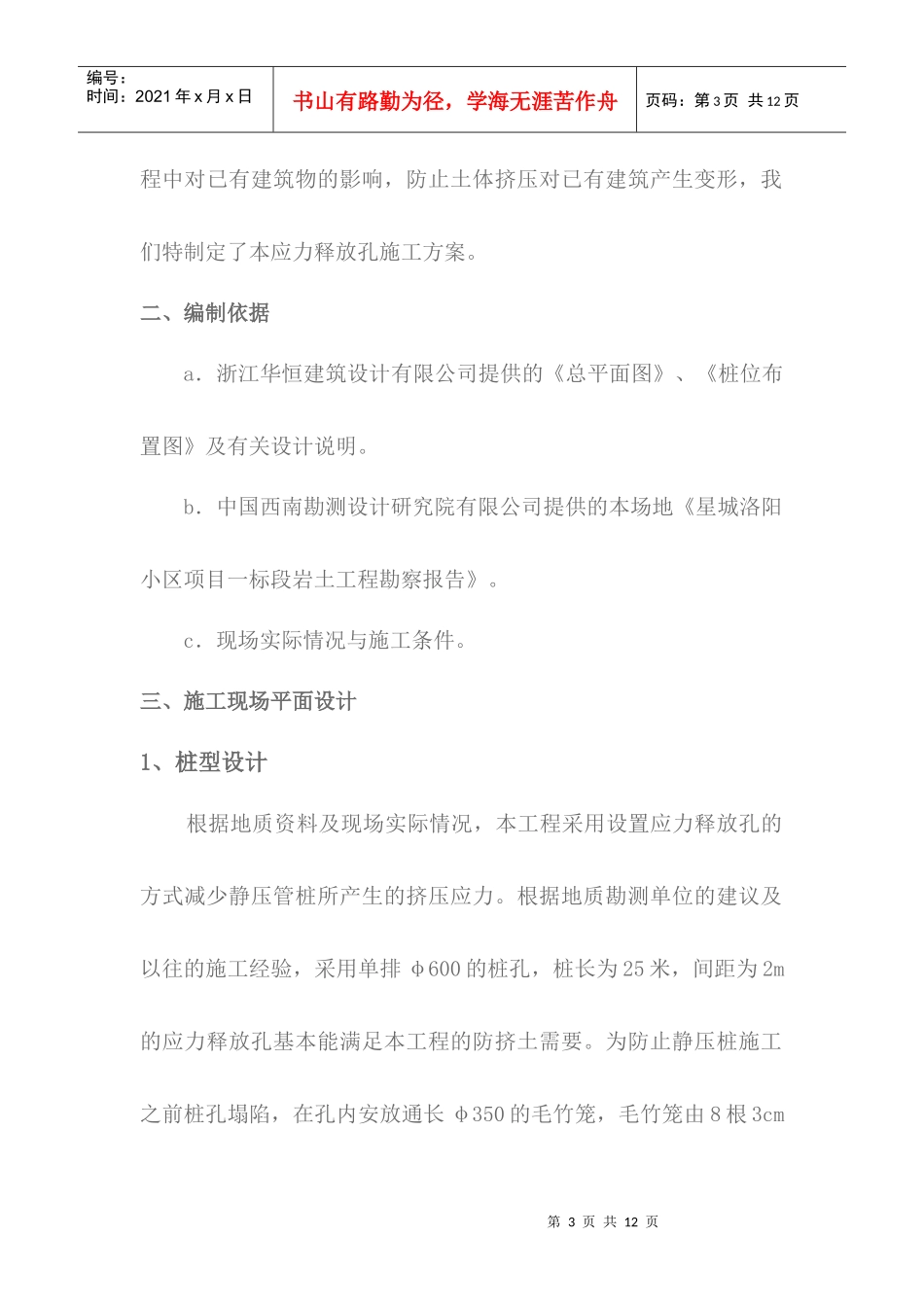

二、编制依据a.浙江华恒建筑设计有限公司提供的《总平面图》、《桩位布置图》及有关设计说明
b.中国西南勘测设计研究院有限公司提供的本场地《星城洛阳小区项目一标段岩土工程勘察报告》
c.现场实际情况与施工条件
三、施工现场平面设计1、桩型设计根据地质资料及现场实际情况,本工程采用设置应力释放孔的方式减少静压管桩所产生的挤压应力
根据地质勘测单位的建议及以往的施工经验,采用单排φ600的桩孔,桩长为25米,间距为2m的应力释放孔基本能满足本工程的防挤土需要
为防止静压桩施工之前桩孔塌陷,在孔内安放通长φ350的毛竹笼,毛竹笼由8根3cm第4页共12页第3页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共12页宽的毛竹片扎成,毛竹笼内部用间距为0
5m直径为12mm的钢筋做圆箍,竹笼外面包塑料编织袋,在安放过程中必须在底部安放块石,防止毛竹笼的上浮2、施工顺序由于预应力管桩对已有建筑物的影响,暂停施工1#、2
