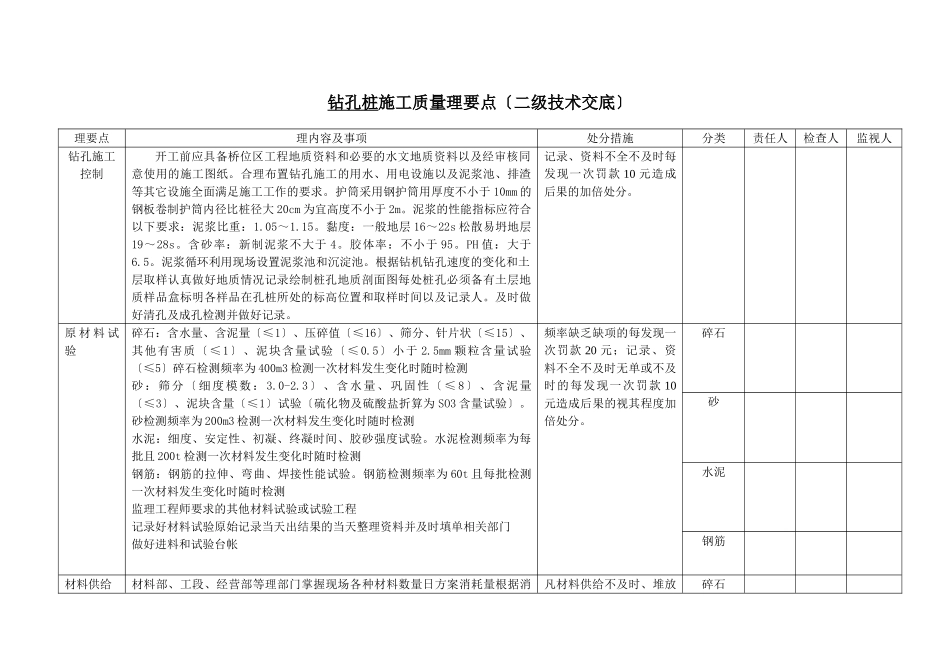

钻孔桩施工〔二级技术交底〕丹至昆山特大桥澄湖桥段六标五工区第二作业区工程经理部二00八年三月钻孔桩施工质量理要点〔二级技术交底〕理要点理内容及事项处分措施分类责任人检查人监视人钻孔施工控制开工前应具备桥位区工程地质资料和必要的水文地质资料以及经审核同意使用的施工图纸。合理布置钻孔施工的用水、用电设施以及泥浆池、排渣等其它设施全面满足施工工作的要求。护筒采用钢护筒用厚度不小于10mm的钢板卷制护筒内径比桩径大20cm为宜高度不小于2m。泥浆的性能指标应符合以下要求:泥浆比重:1.05~1.15。黏度:一般地层16~22s松散易坍地层19~28s。含砂率:新制泥浆不大于4。胶体率:不小于95。PH值:大于6.5。泥浆循环利用现场设置泥浆池和沉淀池。根据钻机钻孔速度的变化和土层取样认真做好地质情况记录绘制桩孔地质剖面图每处桩孔必须备有土层地质样品盒标明各样品在孔桩所处的标高位置和取样时间以及记录人。及时做好清孔及成孔检测并做好记录。记录、资料不全不及时每发现一次罚款10元造成后果的加倍处分。原材料试验碎石:含水量、含泥量〔≤1〕、压碎值〔≤16〕、筛分、针片状〔≤15〕、其他有害质〔≤1〕、泥块含量试验〔≤0.5〕小于2.5mm颗粒含量试验〔≤5〕碎石检测频率为400m3检测一次材料发生变化时随时检测砂:筛分〔细度模数:3.0-2.3〕、含水量、巩固性〔≤8〕、含泥量〔≤3〕、泥块含量〔≤1〕试验〔硫化物及硫酸盐折算为SO3含量试验〕。砂检测频率为200m3检测一次材料发生变化时随时检测水泥:细度、安定性、初凝、终凝时间、胶砂强度试验。水泥检测频率为每批且200t检测一次材料发生变化时随时检测钢筋:钢筋的拉伸、弯曲、焊接性能试验。钢筋检测频率为60t且每批检测一次材料发生变化时随时检测监理工程师要求的其他材料试验或试验工程记录好材料试验原始记录当天出结果的当天整理资料并及时填单相关部门做好进料和试验台帐频率缺乏缺项的每发现一次罚款20元;记录、资料不全不及时无单或不及时的每发现一次罚款10元造成后果的视其程度加倍处分。碎石砂水泥钢筋材料供给材料部、工段、经营部等理部门掌握现场各种材料数量日方案消耗量根据消凡材料供给不及时、堆放碎石费情况确保材料供给满足消费需要制定材料采购方案及时反映材料数量种类的动态变化理现场各种材料的存储分类堆放覆盖。不标准、方案不明确统计不及时的每次罚款20元砂水泥钢筋外加剂钢筋加工场地硬化和规划保证现场水电供给保证进场道路畅通原材料加工区场地要全部硬化搭建钢筋棚材料及加工场地统一规划分类隔开堆放整齐有序一个指标达不到的罚款20元机械设备供给200KW以上发电机1台电焊机30台对焊机3台弯曲机3台切割机6台切割机3台调直机3台其他设备应满足消费需要。因设备缺乏造成进度滞后和质量问题的每次罚款500元用电理安排专人理用电线路和发电机等保证电力供给和用电平安使用专用电闸箱。没有专人或专人理不到位的每次罚款100元钢筋焊接质量钢筋加工及安装钢筋的接头〔焊接〕位置、间距〔绑扎1.3倍搭接长度同一截面上的焊接接头数量不超过50〕、长度〔单面10d双面5d〕、焊缝质量〔饱满无焊渣〕。钢筋种类、加工的长度〔±10〕、受力筋间距±5、箍筋间距〔±10〕、钢筋骨架尺寸〔长±10宽高±5〕、弯起钢筋位置±20、保护层厚度〔+10-5〕其他应满足。及时做好施工检测记录。每有一项不合格罚款30元施工记录不及时、不全的每次罚款10元钢筋加工和安装质量配合比控制混凝土拌和混凝土由拌和站统一提供。使用检测合格的原材料按照理配合比及材料含水量情况现场调整为施工配合比悬挂施工配合比牌明确材料种类和每拌材料用量并用检定的仪器计量。试验室对此负责。严格控制混凝土的坍落度、拌和时间不小于90秒、拌和的均匀性及时做好施工检测记录混凝土配比:C30:水泥:砂:碎石:水:粉煤灰:矿粉:减水剂185:831:1015:152:130:55:3.70每有一种材料计量错误罚款20元累计超过3次的遣走放料人每有不合格罚款20元超过5次遣走操作手试验工和工段不控制拌和质量的每次各罚款50元试验混凝土运输混凝土运输采用8m3混凝土搅拌车运输在装运混凝土前认真检查运输设备内是否存留有积水...
