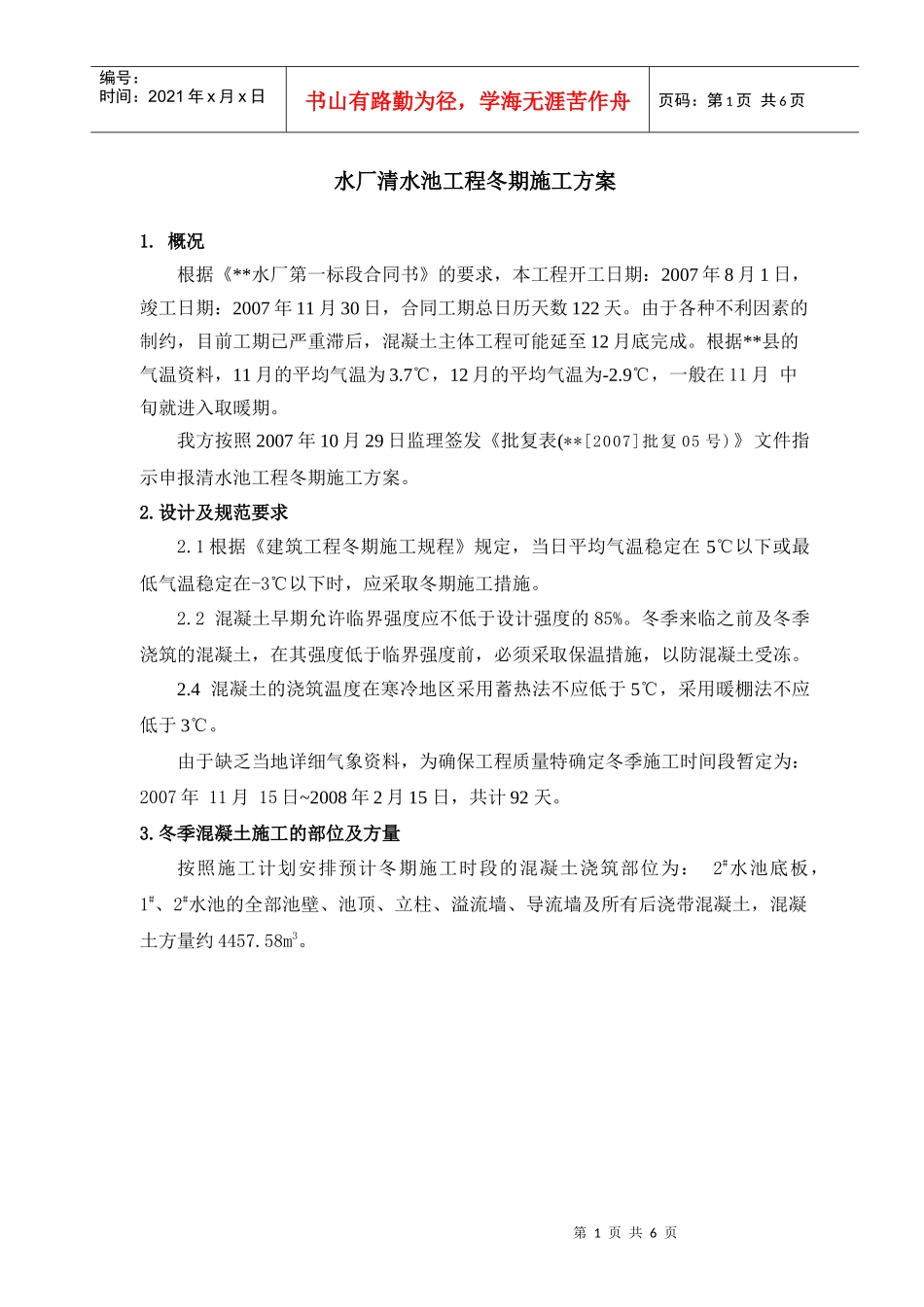

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页水厂清水池工程冬期施工方案1
概况根据《**水厂第一标段合同书》的要求,本工程开工日期:2007年8月1日,竣工日期:2007年11月30日,合同工期总日历天数122天
由于各种不利因素的制约,目前工期已严重滞后,混凝土主体工程可能延至12月底完成
根据**县的气温资料,11月的平均气温为3
7℃,12月的平均气温为-2
9℃,一般在11月中旬就进入取暖期
我方按照2007年10月29日监理签发《批复表(**[2007]批复05号)》文件指示申报清水池工程冬期施工方案
设计及规范要求2
1根据《建筑工程冬期施工规程》规定,当日平均气温稳定在5℃以下或最低气温稳定在-3℃以下时,应采取冬期施工措施
2混凝土早期允许临界强度应不低于设计强度的85%
冬季来临之前及冬季浇筑的混凝土,在其强度低于临界强度前,必须采取保温措施,以防混凝土受冻
4混凝土的浇筑温度在寒冷地区采用蓄热法不应低于5℃,采用暖棚法不应低于3℃
由于缺乏当地详细气象资料,为确保工程质量特确定冬季施工时间段暂定为:2007年11月15日~2008年2月15日,共计92天
冬季混凝土施工的部位及方量按照施工计划安排预计冬期施工时段的混凝土浇筑部位为:2#水池底板,1#、2#水池的全部池壁、池顶、立柱、溢流墙、导流墙及所有后浇带混凝土,混凝土方量约4457

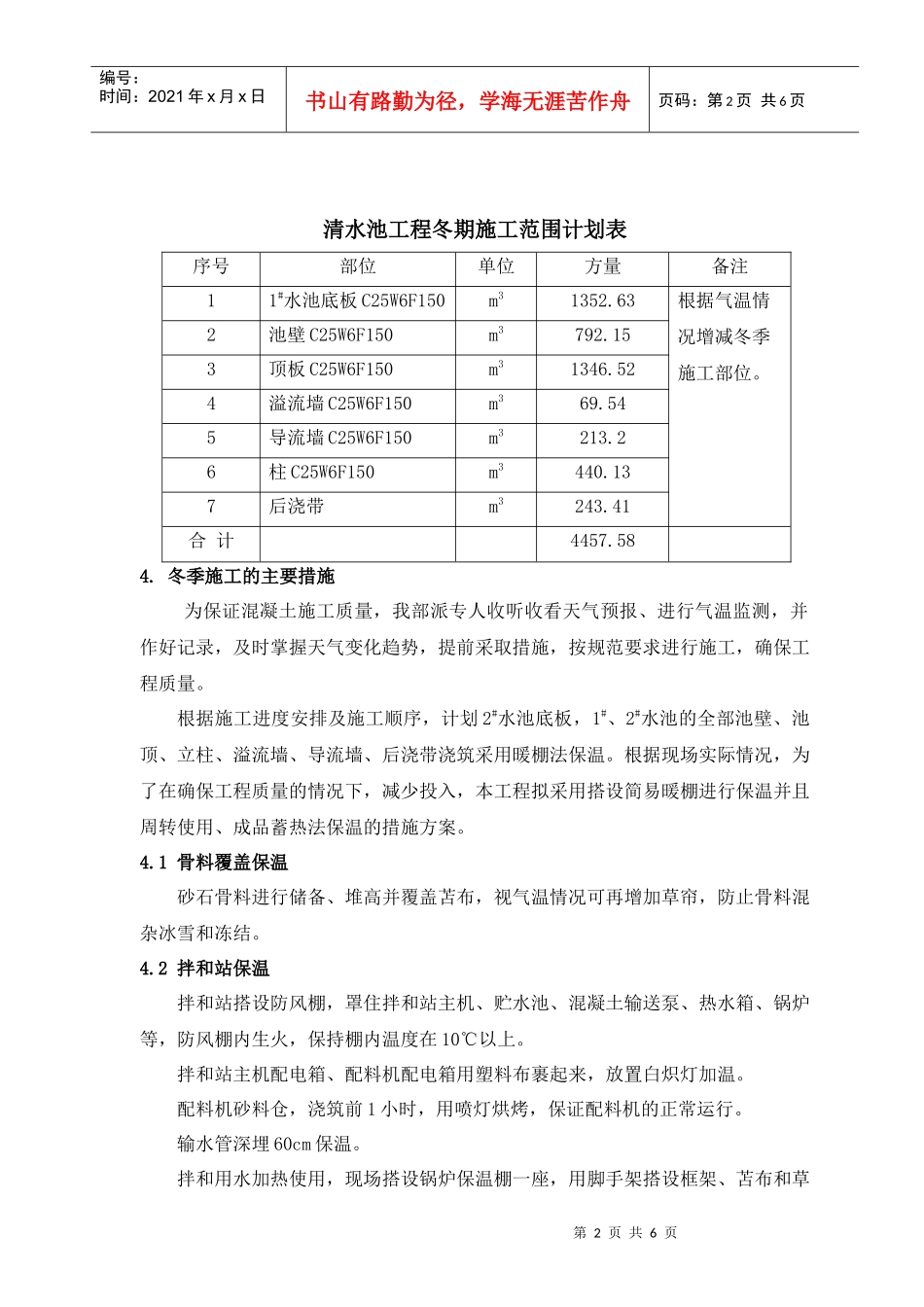

第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页清水池工程冬期施工范围计划表序号部位单位方量备注11#水池底板C25W6F150m31352
63根据气温情况增减冬季施工部位
2池壁C25W6F150m3792
153顶板C25W6F150m31346
524溢流墙C25W6F150m369
