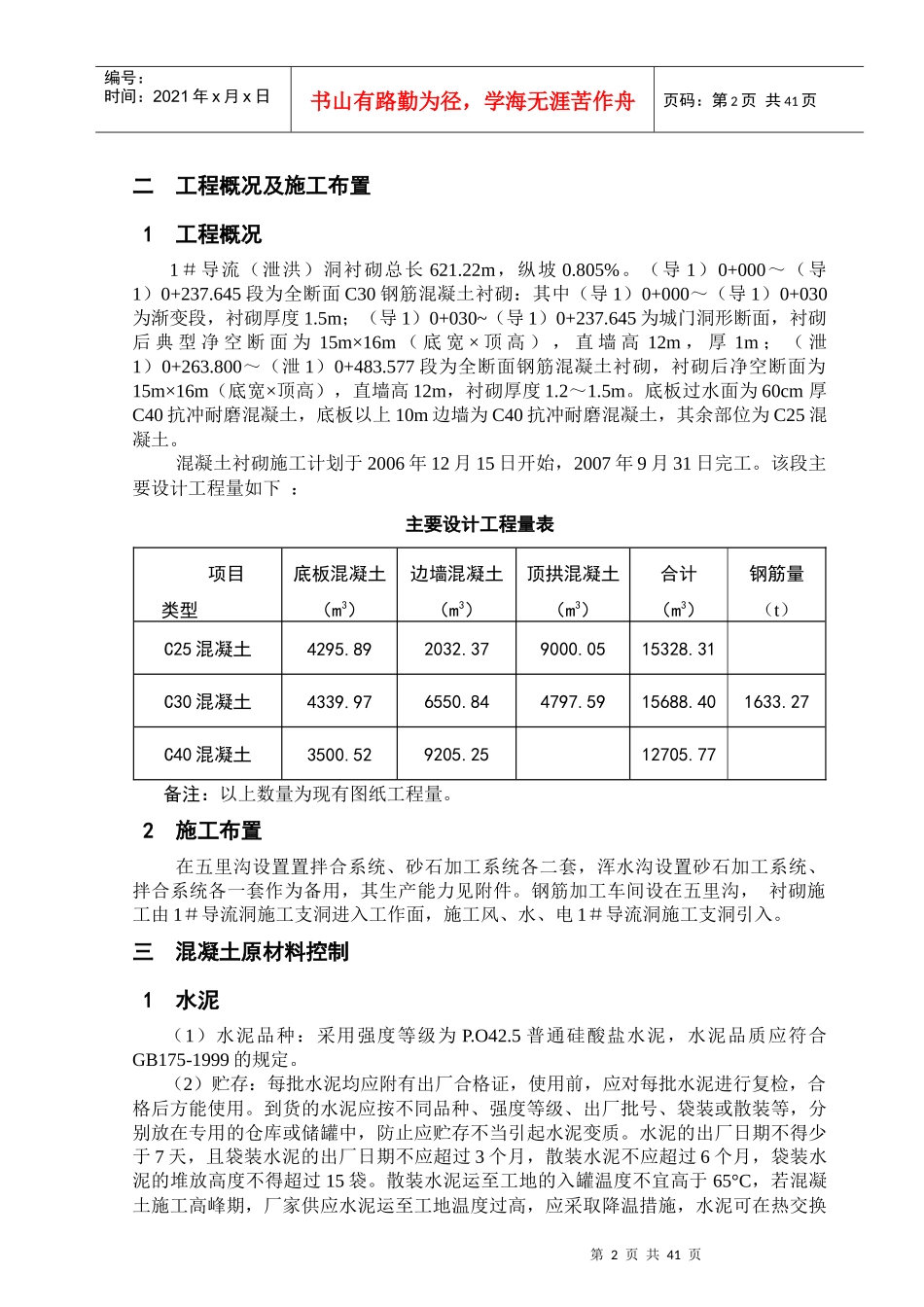

第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共41页1#导流(泄洪)洞洞身段混凝土施工技术方案一施工依据1现有相关设计图纸①1#导流洞洞身衬砌钢筋图[(1导)0+000~(1导)0+030段],图纸编号CD205SG-612-2(4);②1#导流洞0+030~0+186段衬砌钢筋图,图纸编号CD205SG-612-2(1);③1#导流洞0+186~0+234段衬砌钢筋图,图纸编号CD205SG-612-2(2);④1#导流洞0+234~0+237.645段衬砌钢筋图,图纸编号CD205SG-612-2(3);⑤1#泄洪洞(泄1)0+263.800~(泄1)0+483.577衬砌结构图,图纸编号CD205SG-421-1(06);⑥1#泄洪洞(泄1)0+263.800~(泄1)0+483.577监测布置图,图纸编号CD205SG-47-2(4);⑦1#导流洞洞身灌浆布置图,图纸编号CD205SG-612-1(7~9);⑧1#导流洞0+000.000m~0+237.645m段洞身开挖支护结构图,图纸编号CD206SG-612-1(3~6);⑨1#泄洪洞结合段洞身开挖支护图,图纸编号CD205SG-421-1(05)。2现有相关主要标准、规范①《水工混凝土施工技术规范》DL/T5144-2001;②《水工混凝土试验规程》DL/T5150-2001;③《水工混凝土外加剂技术规程》DL/T5100-1999;④《钢筋混凝土用热轧钢筋》GB1499-1998;⑤《混凝土强度检验评定标准》GBJ107-87;⑥《混凝土拌合水标准》JGJ63-89;⑦《混凝土结构工程施工及验收规范》GB50204-2002;⑧《混凝土质量控制标准》GB50164-92;⑨《硅酸盐水泥、普通硅酸盐水泥》GB175-1999;⑩《钢筋焊接及验收规程》JGJ18-2003;⑾《水电水利工程模板施工规范》DL/T5110-2000;⑿《水工混凝土钢筋施工规范》DL/T5169-2002;⒀《水工建筑物止水带技术规范》DL/T5215-2005;⒁《水电水利工程施工测量规范》DL/T5173-2003。3相关技术文件资料《四川大渡河泸定水电站LD/C-1Ⅰ#导流洞工程施工合同技术条款》、中铁五局NO.38、NO.39工程联系单、泸定DL[2006]字第(1)号总001号工程设计修改通知。第2页共41页第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共41页二工程概况及施工布置1工程概况1#导流(泄洪)洞衬砌总长621.22m,纵坡0.805%。(导1)0+000~(导1)0+237.645段为全断面C30钢筋混凝土衬砌:其中(导1)0+000~(导1)0+030为渐变段,衬砌厚度1.5m;(导1)0+030~(导1)0+237.645为城门洞形断面,衬砌后典型净空断面为15m×16m(底宽×顶高),直墙高12m,厚1m;(泄1)0+263.800~(泄1)0+483.577段为全断面钢筋混凝土衬砌,衬砌后净空断面为15m×16m(底宽×顶高),直墙高12m,衬砌厚度1.2~1.5m。底板过水面为60cm厚C40抗冲耐磨混凝土,底板以上10m边墙为C40抗冲耐磨混凝土,其余部位为C25混凝土。混凝土衬砌施工计划于2006年12月15日开始,2007年9月31日完工。该段主要设计工程量如下:主要设计工程量表项目类型底板混凝土(m3)边墙混凝土(m3)顶拱混凝土(m3)合计(m3)钢筋量(t)C25混凝土4295.892032.379000.0515328.31C30混凝土4339.976550.844797.5915688.401633.27C40混凝土3500.529205.2512705.77备注:以上数量为现有图纸工程量。2施工布置在五里沟设置置拌合系统、砂石加工系统各二套,浑水沟设置砂石加工系统、拌合系统各一套作为备用,其生产能力见附件。钢筋加工车间设在五里沟,衬砌施工由1#导流洞施工支洞进入工作面,施工风、水、电1#导流洞施工支洞引入。三混凝土原材料控制1水泥(1)水泥品种:采用强度等级为P.O42.5普通硅酸盐水泥,水泥品质应符合GB175-1999的规定。(2)贮存:每批水泥均应附有出厂合格证,使用前,应对每批水泥进行复检,合格后方能使用。到货的水泥应按不同品种、强度等级、出厂批号、袋装或散装等,分别放在专用的仓库或储罐中,防止应贮存不当引起水泥变质。水泥的出厂日期不得少于7天,且袋装水泥的出厂日期不应超过3个月,散装水泥不应超过6个月,袋装水泥的堆放高度不得超过15袋。散装水泥运至工地的入罐温度不宜高于65°C,若混凝土施工高峰期,厂家供应水泥运至工地温度过高,应采取降温措施,水泥可在热交换第3页共41页第2页共41页编号:时间:2021年x月x日书山有路勤为径,学海...
