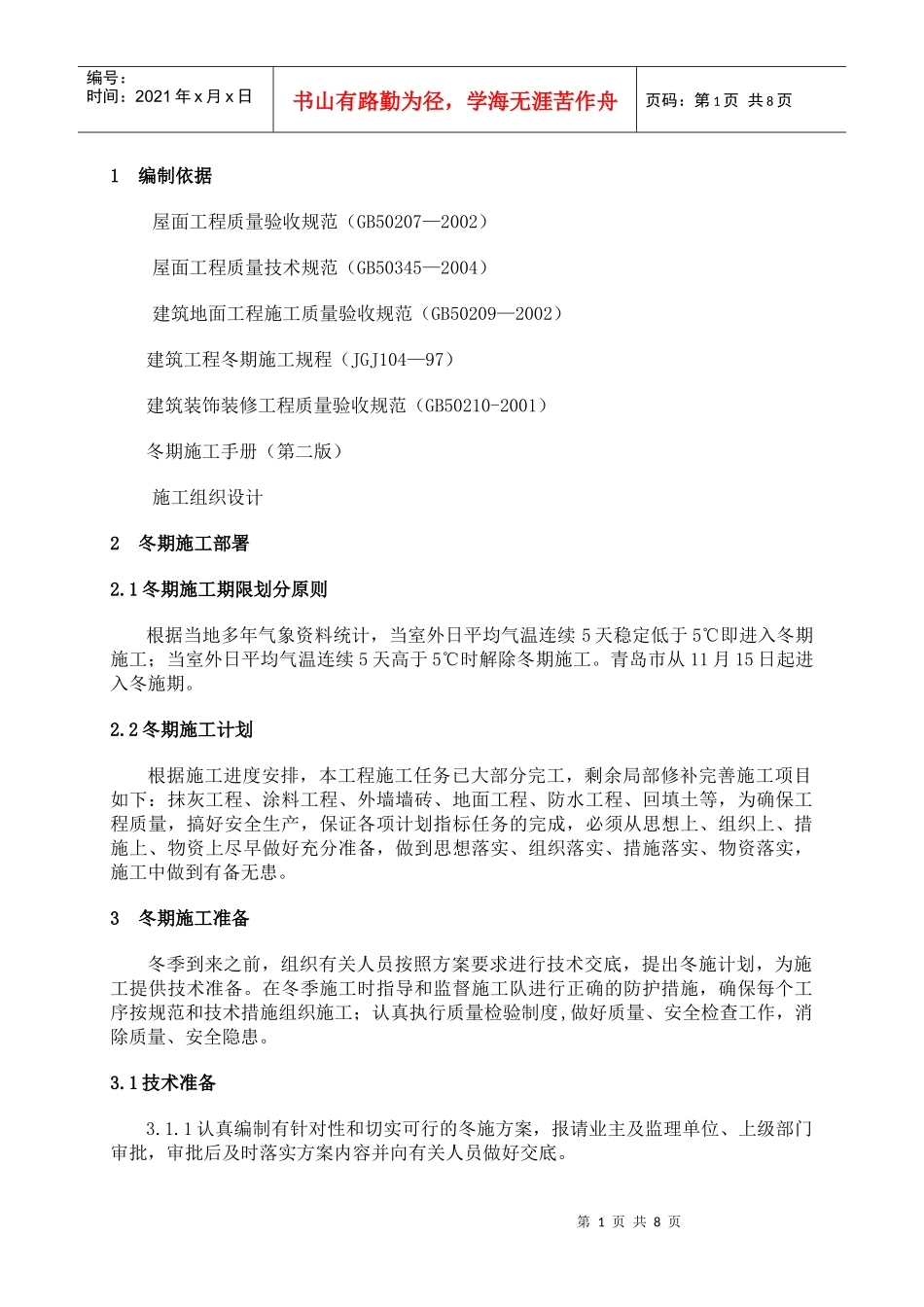

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页1编制依据屋面工程质量验收规范(GB50207—2002)屋面工程质量技术规范(GB50345—2004)建筑地面工程施工质量验收规范(GB50209—2002)建筑工程冬期施工规程(JGJ104—97)建筑装饰装修工程质量验收规范(GB50210-2001)冬期施工手册(第二版)施工组织设计2冬期施工部署2
1冬期施工期限划分原则根据当地多年气象资料统计,当室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天高于5℃时解除冬期施工
青岛市从11月15日起进入冬施期
2冬期施工计划根据施工进度安排,本工程施工任务已大部分完工,剩余局部修补完善施工项目如下:抹灰工程、涂料工程、外墙墙砖、地面工程、防水工程、回填土等,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实,施工中做到有备无患
3冬期施工准备冬季到来之前,组织有关人员按照方案要求进行技术交底,提出冬施计划,为施工提供技术准备
在冬季施工时指导和监督施工队进行正确的防护措施,确保每个工序按规范和技术措施组织施工;认真执行质量检验制度,做好质量、安全检查工作,消除质量、安全隐患
1技术准备3
1认真编制有针对性和切实可行的冬施方案,报请业主及监理单位、上级部门审批,审批后及时落实方案内容并向有关人员做好交底

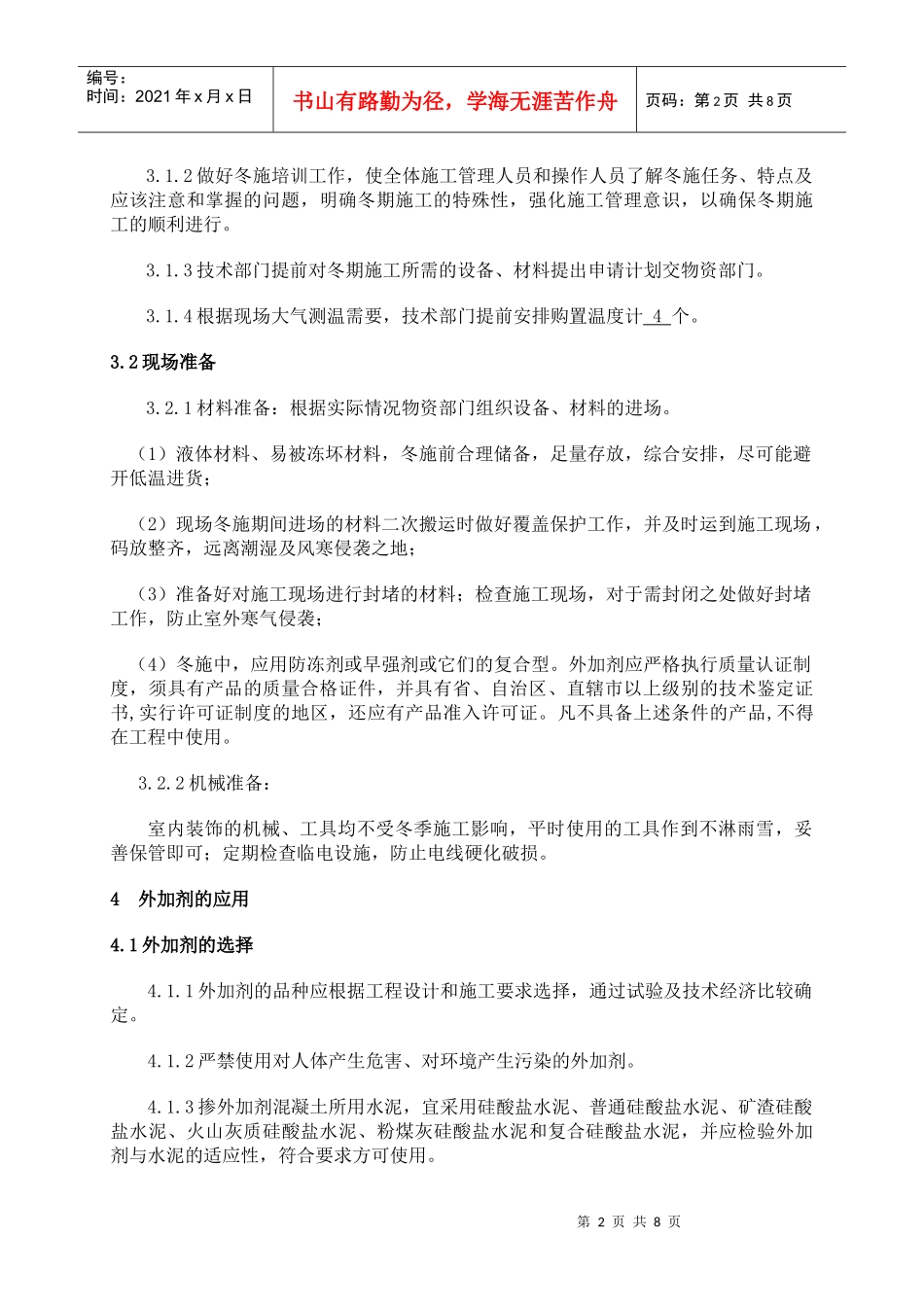

第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页3
2做好冬施培训工作,使全体施工管理人员和操作人员了解冬施任务、特点及应该注意和掌握的问题,明确冬期施工的特殊性,强化施工管理意识,以确保冬期施工的顺利进行
3技术部门提前对冬期
