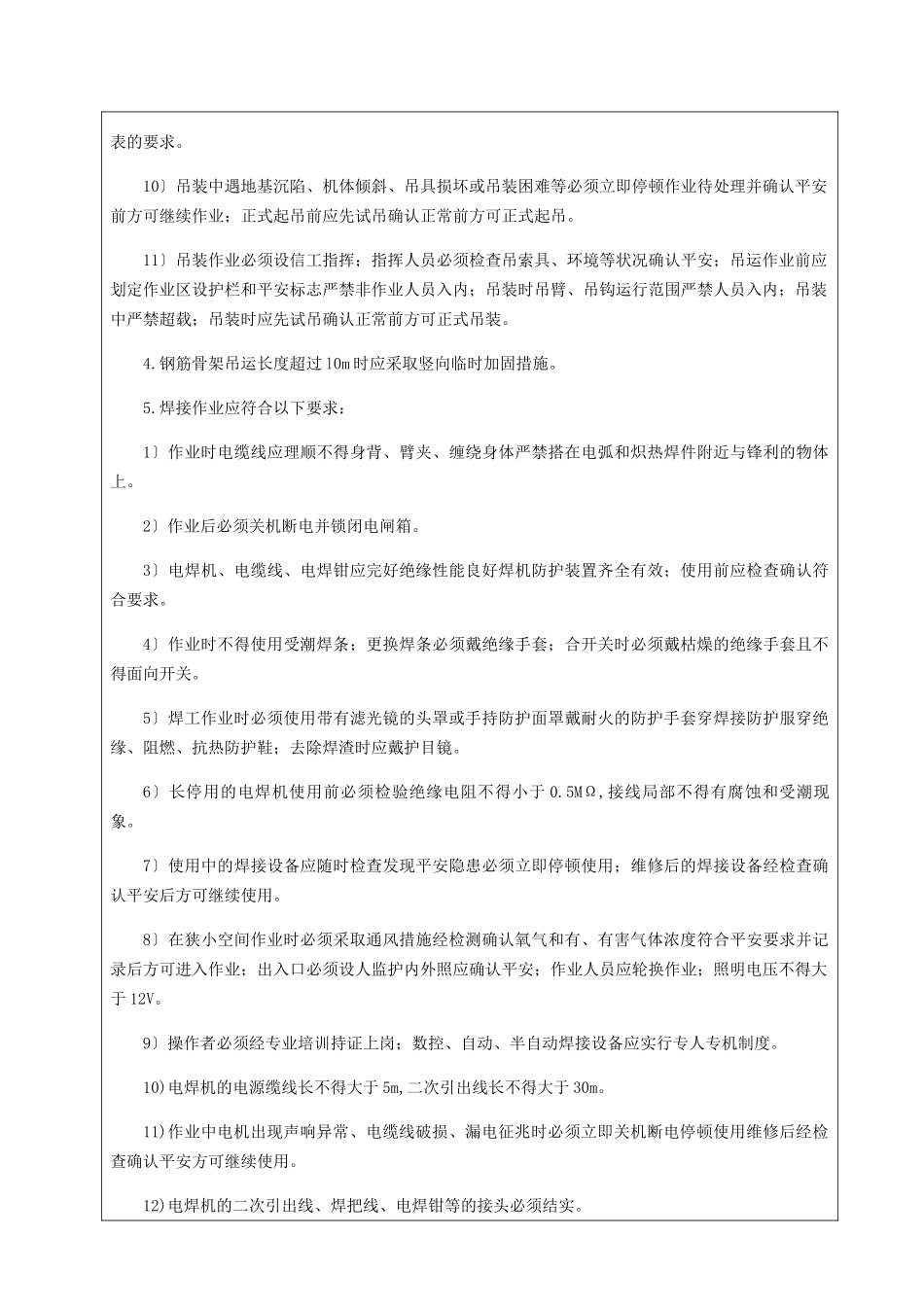

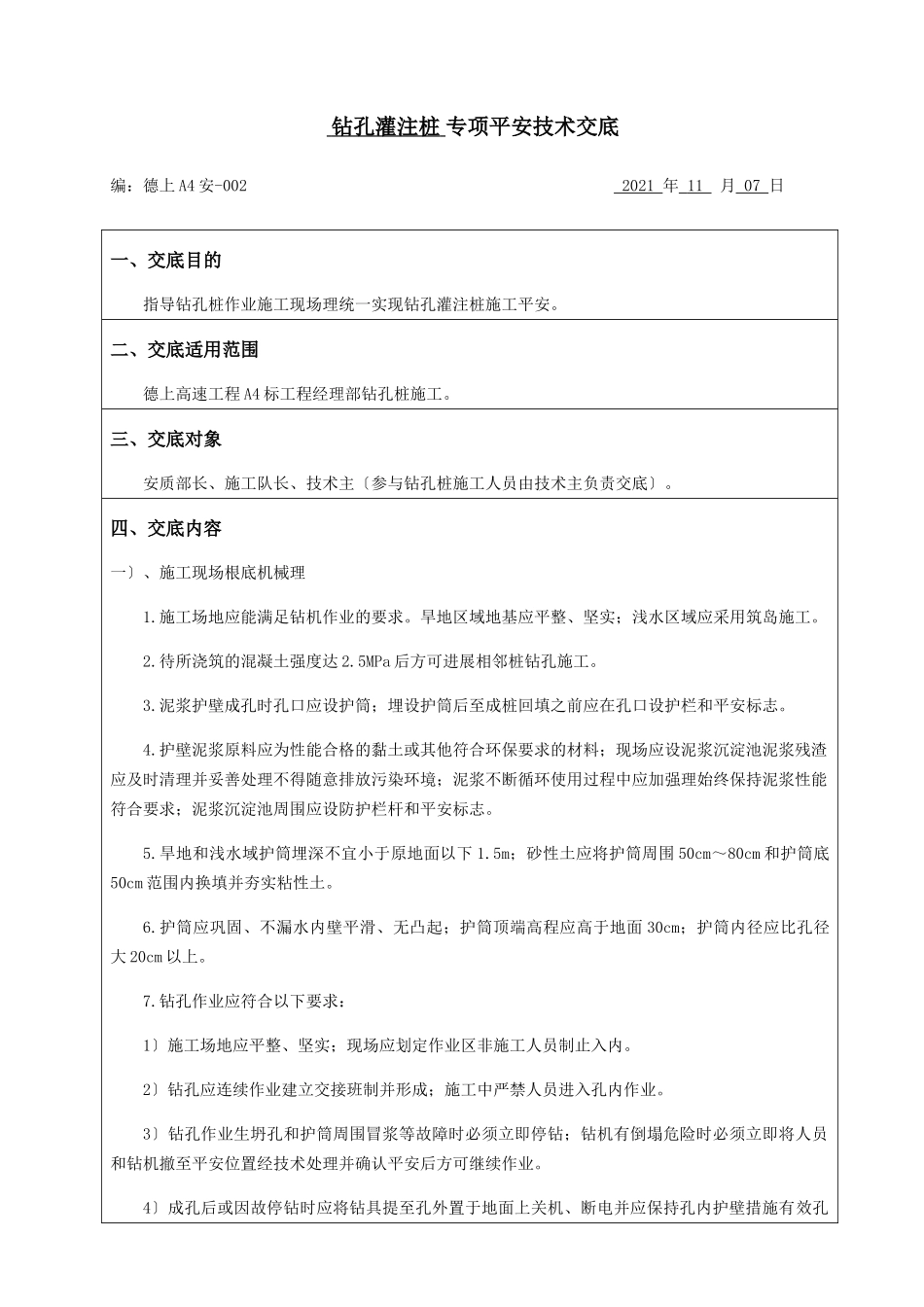

钻孔灌注桩专项平安技术交底编:德上A4安-0022021年11月07日一、交底目的指导钻孔桩作业施工现场理统一实现钻孔灌注桩施工平安。二、交底适用范围德上高速工程A4标工程经理部钻孔桩施工。三、交底对象安质部长、施工队长、技术主〔参与钻孔桩施工人员由技术主负责交底〕。四、交底内容一〕、施工现场根底机械理1.施工场地应能满足钻机作业的要求。旱地区域地基应平整、坚实;浅水区域应采用筑岛施工。2.待所浇筑的混凝土强度达2.5MPa后方可进展相邻桩钻孔施工。3.泥浆护壁成孔时孔口应设护筒;埋设护筒后至成桩回填之前应在孔口设护栏和平安标志。4.护壁泥浆原料应为性能合格的黏土或其他符合环保要求的材料;现场应设泥浆沉淀池泥浆残渣应及时清理并妥善处理不得随意排放污染环境;泥浆不断循环使用过程中应加强理始终保持泥浆性能符合要求;泥浆沉淀池周围应设防护栏杆和平安标志。5.旱地和浅水域护筒埋深不宜小于原地面以下1.5m;砂性土应将护筒周围50cm~80cm和护筒底50cm范围内换填并夯实粘性土。6.护筒应巩固、不漏水内壁平滑、无凸起;护筒顶端高程应高于地面30cm;护筒内径应比孔径大20cm以上。7.钻孔作业应符合以下要求:1〕施工场地应平整、坚实;现场应划定作业区非施工人员制止入内。2〕钻孔应连续作业建立交接班制并形成;施工中严禁人员进入孔内作业。3〕钻孔作业生坍孔和护筒周围冒浆等故障时必须立即停钻;钻机有倒塌危险时必须立即将人员和钻机撤至平安位置经技术处理并确认平安后方可继续作业。4〕成孔后或因故停钻时应将钻具提至孔外置于地面上关机、断电并应保持孔内护壁措施有效孔口应采取防护措施。5〕钻机运行中作业人员应位于平安处严禁人员靠近和触摸钻杆;钻具悬空时严禁下方有人。6〕钻孔过程中应经常检查钻渣并与地质剖面图核对发现不符时应及时采取平安技术措施。7〕施工现场附近有电力架空线路时施工中应设专人监护确认机械与电力架空线路的最小间隔必须符合下表的要求。钻机机与电力架空线路的最小间隔电力架空线路电压(kV)11~1520~4060~100220间隔(m)垂直方向1.53.04.05.06.0程度方向1.01.52.04.06.0二〕、钢筋笼加工平安考前须知1.钢筋焊接现场必须装备足够消防设施并经历收合格前方可进展施焊。所有焊缝必须进展外观检查不得有裂纹、未熔合、夹碴、未填满弧坑和超出规定的缺陷;零部〔杆〕件的焊缝应在焊接24h后按技术规定进展无损检验。2.钢筋骨架制作和运输应按照钢筋工平安技术交底相关要求施工。3.使用起重机吊装钢筋笼入孔时不得碰撞孔壁;就位后应采取固定措施;使用起重机现场作业应符合以下要求:1〕大雨、大雪、大雾、沙尘暴和风力六级〔含〕以上等恶劣天气不得进展露天吊装。2〕吊装时吊臂、吊钩运行范围严禁人员入内;吊装中严禁超载。3〕作业场地应平整、坚实地面承载力不能满足起重机作业要求时必须对地基进展加固处理并经历收确认合格。4〕吊装作业必须设信工指挥;指挥人员必须检查吊索具、环境等状况确认平安。5〕现场配合吊运的全体作业人员应站位于平安地方待吊钩和所吊运的材料离就位点间隔50cm时方可靠近作业严禁位于起重机臂下。6〕构件吊装就位必须待构件稳固后作业人员方可分开现场。7〕吊运作业前应划定作业区设护栏和平安标志严禁非作业人员入内。8〕作业前施工技术人员应理解现场环境、电力和等架空线路、附近建〔构〕筑物等状况选择适宜的起重机并确定对吊装影响范围的架空线、建〔构〕筑物采取的挪移或保护措施。9〕现场及其附近有电力架空线路时应设专人监护认机械与电力架空线路的最小间隔必须符合上表的要求。10〕吊装中遇地基沉陷、机体倾斜、吊具损坏或吊装困难等必须立即停顿作业待处理并确认平安前方可继续作业;正式起吊前应先试吊确认正常前方可正式起吊。11〕吊装作业必须设信工指挥;指挥人员必须检查吊索具、环境等状况确认平安;吊运作业前应划定作业区设护栏和平安标志严禁非作业人员入内;吊装时吊臂、吊钩运行范围严禁人员入内;吊装中严禁超载;吊装时应先试吊确认正常前方可正式吊装。4.钢筋骨架吊运长度超过l0m时应采取竖向临时加固措施。5.焊接作业应符合以下要求:1〕作业时电缆线应理顺不...
