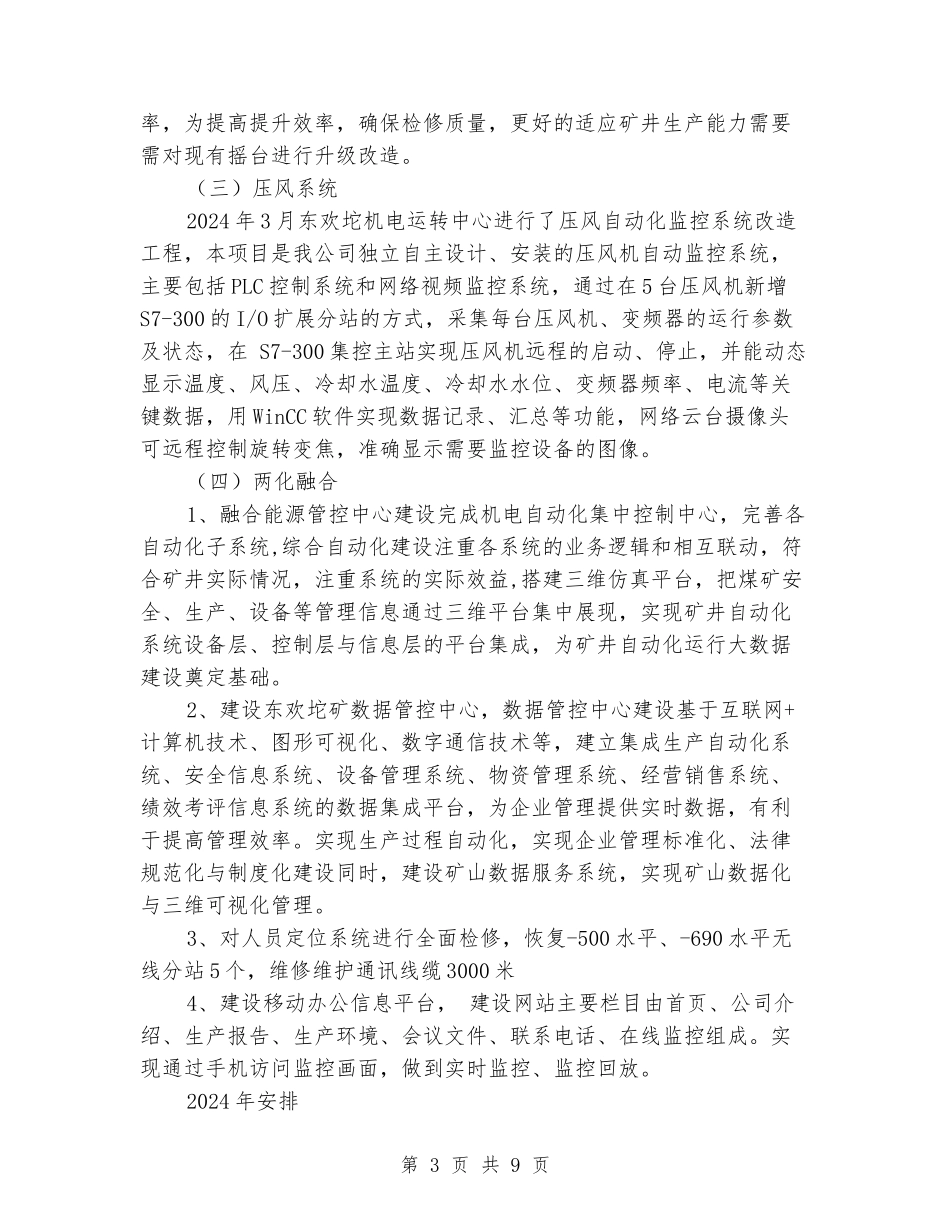

2024年机电技术工作总结及2024年计划一、机电技术基础工作,各单位规章、制度、标准、规程等完善、修订情况和2024年计划安排
2024年完善大型设备一台一档工作2
制定完善2024年《机电设备管理制度汇编》3
制定完善了2024年《安全质量标准化机电制度汇编》4
完善了主提升、供电、排水、运输系统的日常检修措施5
编制了提升、主扇、供电、主运系统《事故应急处理预案》6
编制了《能源隔离管理制度》二、技术创新项目实施、职工创新项目、“四新”项目推广应用生产、安全等情况和2024年计划安排2024年我矿机电专业完成技术创新项目22项,其中包括自动化两化融合方面4项,包括水泵远程集控系统,安全会监控远程录像系统,皮带远程自动化集控,建立东欢坨自动化集控系统,提高了东欢坨自动化水平,实现了自动化集中控制
提升系统8项,主井及副井小罐闸盘监控报警接入主控系统,通过讨论闸盘监视系统图纸程序,利用原有的声音报警继电器,敷设至主控PLC的电缆,把继电器的常开结点接入主控保护PLC的空闲输入点,修改保护程序中的井口施闸程序,把闸盘报警串入程序中,实现了《煤矿安全规程》中对闸控系统要求;风机变频器显示控制触摸屏修复,成功写进了新触摸屏,经过实际安装到变频器上测试,所有功能完全正常,达到了原有的控制功能,解决了无法调整及监控风机运行参数的问题;装载系统液压站升级改造,新液压站动作灵敏可靠,方便检修并且减少了设备的故障率,节约维护成本
减少安全隐患带来的损失;风井上井口安全门液压改造,并将闭锁关系写入程序,实现信号台远程操作,节约了人力,节约了运行时间,增加了设备运行的安全系数;副井关键部位加装视频监控,便于及时发觉设备的异常情况,减少安全隐患带来的损失
主运系统7项,其中《主运输胶带注煤点缓冲装置讨论》每年节约材料费295万元,《钢丝绳胶带新老带搭接过渡装置》、《主运皮带机架基础由于巷道
