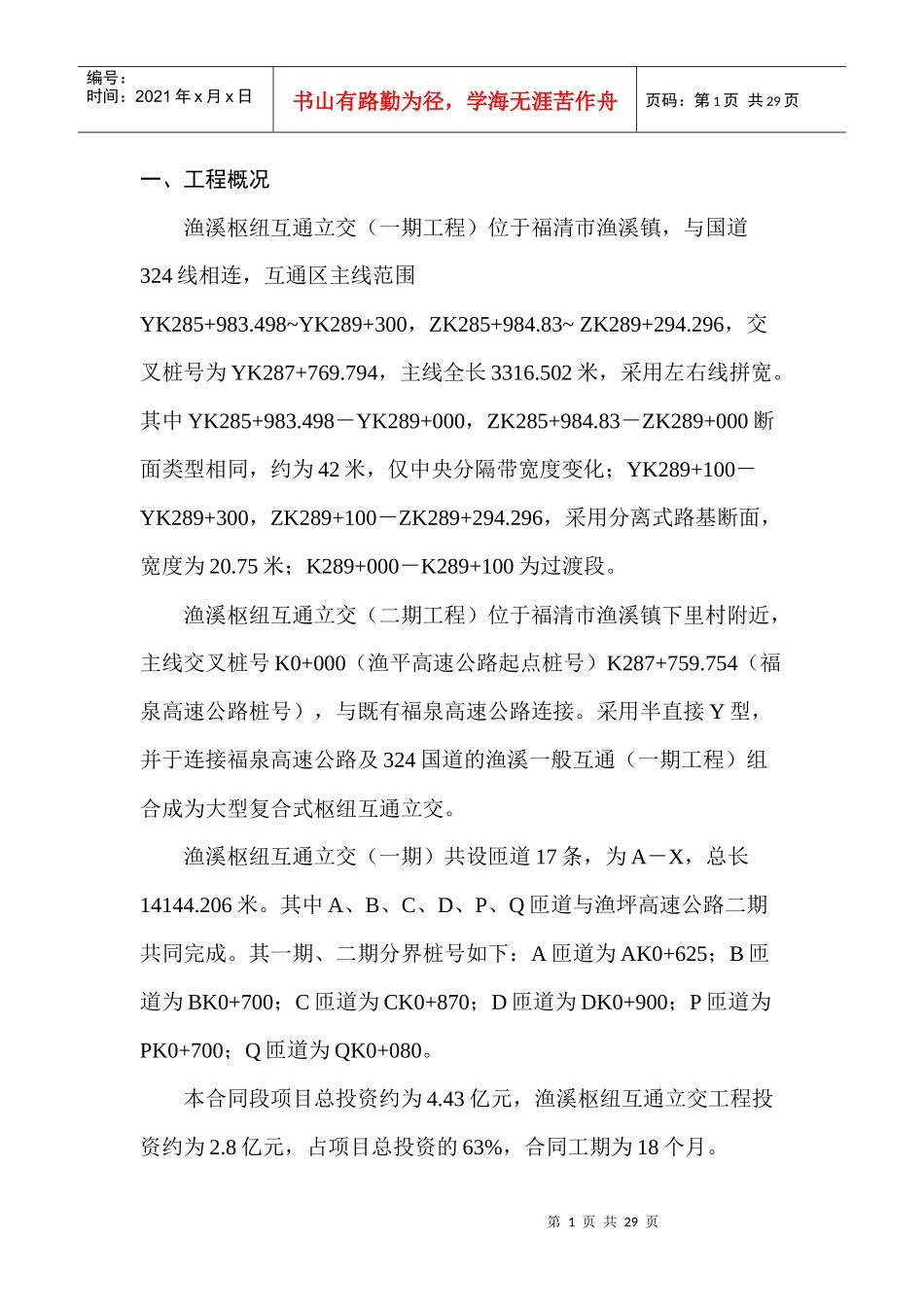

第1页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共29页一、工程概况渔溪枢纽互通立交(一期工程)位于福清市渔溪镇,与国道324线相连,互通区主线范围YK285+983
498~YK289+300,ZK285+984
83~ZK289+294
296,交叉桩号为YK287+769
794,主线全长3316
502米,采用左右线拼宽
其中YK285+983
498-YK289+000,ZK285+984
83-ZK289+000断面类型相同,约为42米,仅中央分隔带宽度变化;YK289+100-YK289+300,ZK289+100-ZK289+294
296,采用分离式路基断面,宽度为20
75米;K289+000-K289+100为过渡段
渔溪枢纽互通立交(二期工程)位于福清市渔溪镇下里村附近,主线交叉桩号K0+000(渔平高速公路起点桩号)K287+759
754(福泉高速公路桩号),与既有福泉高速公路连接
采用半直接Y型,并于连接福泉高速公路及324国道的渔溪一般互通(一期工程)组合成为大型复合式枢纽互通立交
渔溪枢纽互通立交(一期)共设匝道17条,为A-X,总长14144
其中A、B、C、D、P、Q匝道与渔坪高速公路二期共同完成
其一期、二期分界桩号如下:A匝道为AK0+625;B匝道为BK0+700;C匝道为CK0+870;D匝道为DK0+900;P匝道为PK0+700;Q匝道为QK0+080
本合同段项目总投资约为4
43亿元,渔溪枢纽互通立交工程投资约为2
8亿元,占项目总投资的63%,合同工期为18个月
第2页共29页第1页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共29页1
1主要工程数量:本工区总设计挖方285195
5m3,其中主线挖方145450
8m3、一期挖方13
