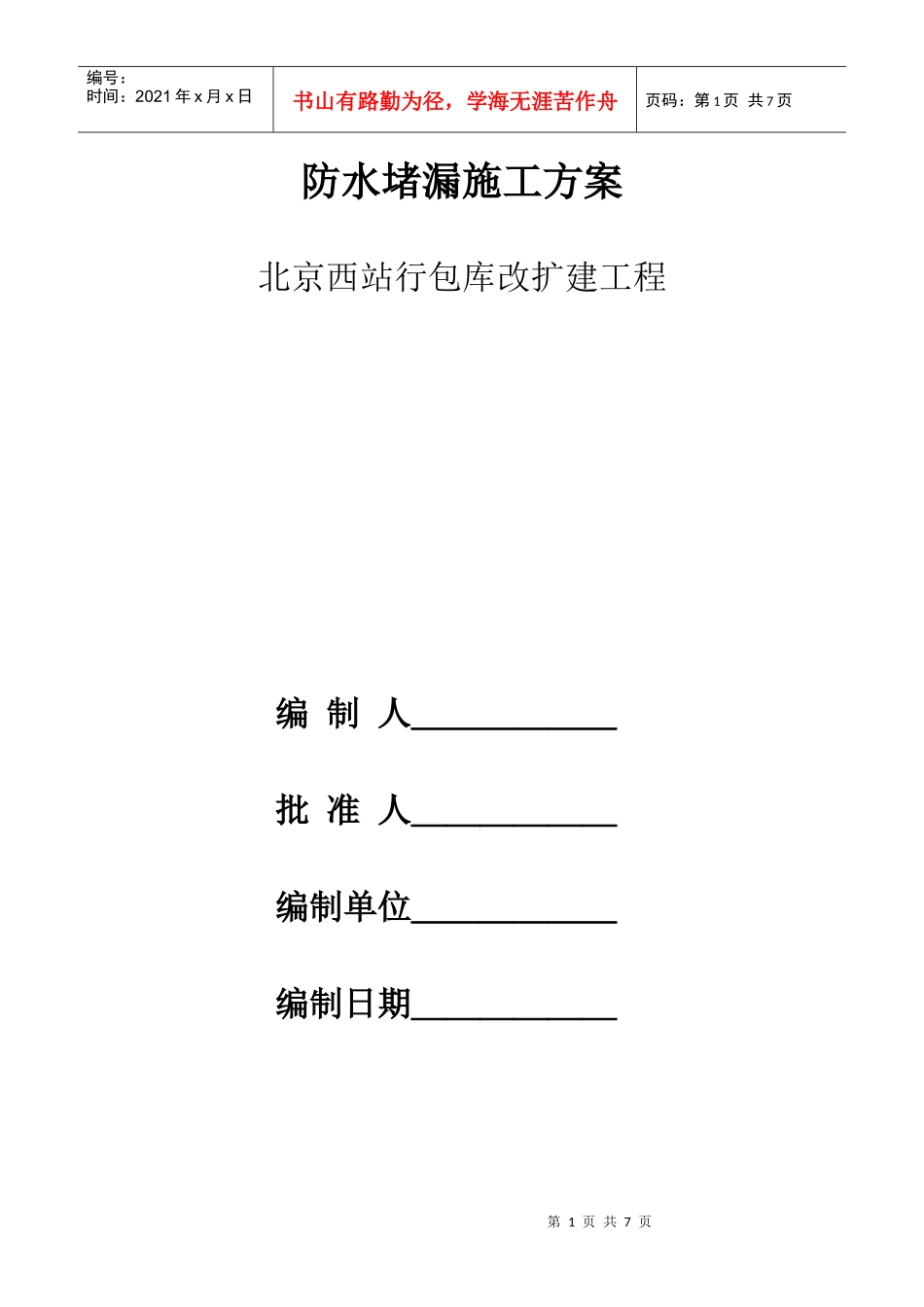

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页防水堵漏施工方案北京西站行包库改扩建工程编制人______批准人______编制单位______编制日期______第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页太原铁建西黄项目部第三作业队北京西站行包库改扩建工程防水堵漏施工方案一、现场调查经过现场实际调查后,共出现6处现象,各个渗水处具体位置如下(详图及编号附后):1#渗水处位于5—6轴、D—F轴间,加强带接缝处
2#渗水处位于7轴、E轴柱西侧
3#渗水处位于、8轴D—E轴梁西侧4#渗水处位于9轴侧、C轴侧墙
5#渗水处位于7—8轴、B—C轴间顶板
6#渗水处位于6—7轴、B—C轴间立柱基础顶板
二、原因分析1#渗水处位于加强带接缝处,属于施工缝部位,混凝土浇筑为分层分段浇筑方法,在浇筑过程中工人震捣不密实再加上防水层某部位在后期施工过程中有损坏地方,有可能导致渗水现象发生;2#、3#、4#渗水处由于在防水施工时工期紧张,混凝第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页土结构层未干的情况下做的防水,基层潮湿,粘结不牢,混凝土浇筑过程中工人震捣不密实产生细微孔而渗水
5#渗水处由于位置特殊,位于原来的钢立柱接缝处,此处混凝土是后浇带,接缝处不严密而漏水
6#渗水处位于钢立柱基础下方接缝处,混凝土振捣不密实产生渗水
三、防水补救措施由于渗水部位在平面图上位于线路中间,从外面处理难度特别大,所以采用高压化学注浆法处理
四、施工工艺高压化学灌浆堵漏施工应由受过专业培训的人员且有专业施工设备的施工队伍进行施工,水溶性和油溶性聚氨酯化学灌浆材料;高压化学灌浆堵漏技术就是利用灌浆机产生的持续高压,将化学料液灌注到砼内部的缝隙中,并将缝
