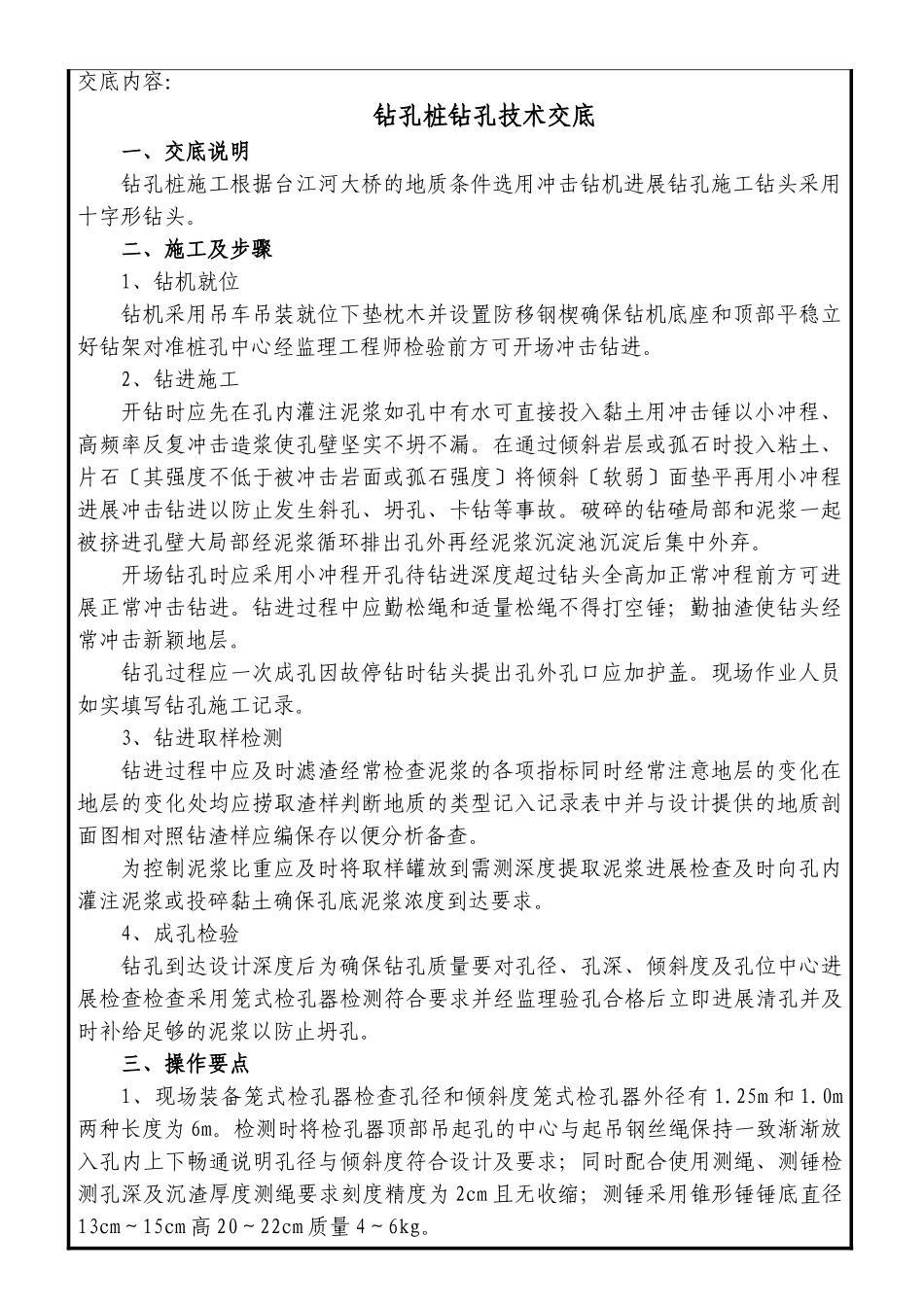

交底内容:钻孔桩钻孔技术交底一、交底说明钻孔桩施工根据台江河大桥的地质条件选用冲击钻机进展钻孔施工钻头采用十字形钻头
二、施工及步骤1、钻机就位钻机采用吊车吊装就位下垫枕木并设置防移钢楔确保钻机底座和顶部平稳立好钻架对准桩孔中心经监理工程师检验前方可开场冲击钻进
2、钻进施工开钻时应先在孔内灌注泥浆如孔中有水可直接投入黏土用冲击锤以小冲程、高频率反复冲击造浆使孔壁坚实不坍不漏
在通过倾斜岩层或孤石时投入粘土、片石〔其强度不低于被冲击岩面或孤石强度〕将倾斜〔软弱〕面垫平再用小冲程进展冲击钻进以防止发生斜孔、坍孔、卡钻等事故
破碎的钻碴局部和泥浆一起被挤进孔壁大局部经泥浆循环排出孔外再经泥浆沉淀池沉淀后集中外弃
开场钻孔时应采用小冲程开孔待钻进深度超过钻头全高加正常冲程前方可进展正常冲击钻进
钻进过程中应勤松绳和适量松绳不得打空锤;勤抽渣使钻头经常冲击新颖地层
钻孔过程应一次成孔因故停钻时钻头提出孔外孔口应加护盖
现场作业人员如实填写钻孔施工记录
3、钻进取样检测钻进过程中应及时滤渣经常检查泥浆的各项指标同时经常注意地层的变化在地层的变化处均应捞取渣样判断地质的类型记入记录表中并与设计提供的地质剖面图相对照钻渣样应编保存以便分析备查
为控制泥浆比重应及时将取样罐放到需测深度提取泥浆进展检查及时向孔内灌注泥浆或投碎黏土确保孔底泥浆浓度到达要求
4、成孔检验钻孔到达设计深度后为确保钻孔质量要对孔径、孔深、倾斜度及孔位中心进展检查检查采用笼式检孔器检测符合要求并经监理验孔合格后立即进展清孔并及时补给足够的泥浆以防止坍孔

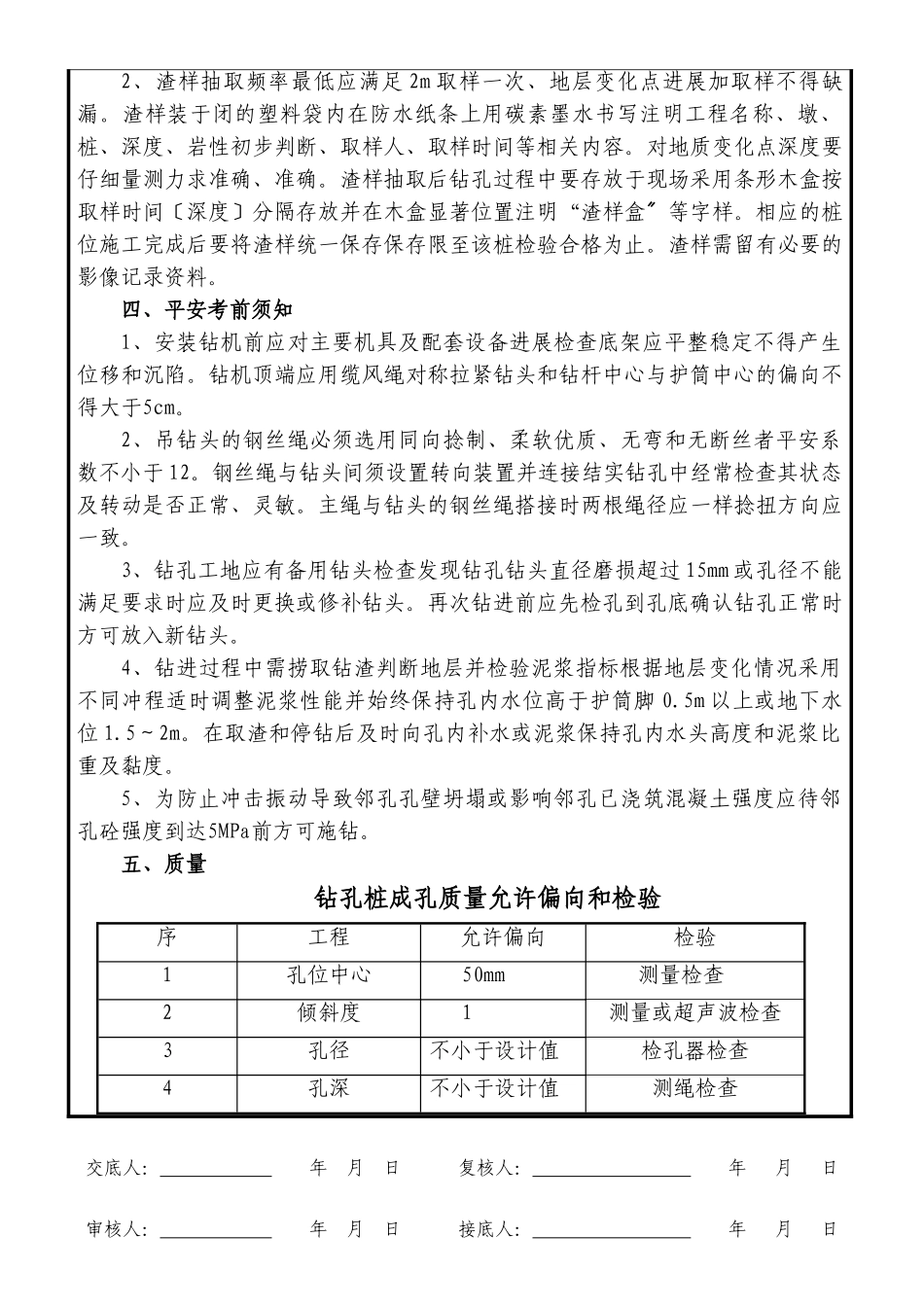

三、操作要点1、现场装备笼式检孔器检查孔径和倾斜度笼式检孔器外径有1
0m两种长度为6m
检测时将检孔器顶部吊起孔的中心与起吊钢丝绳保持一致渐渐放入孔内上下畅通说明孔径与倾斜度符合设计及要求;同时配合使用测绳、测锤检测孔深及沉渣厚度测绳要求刻度精度为2cm
