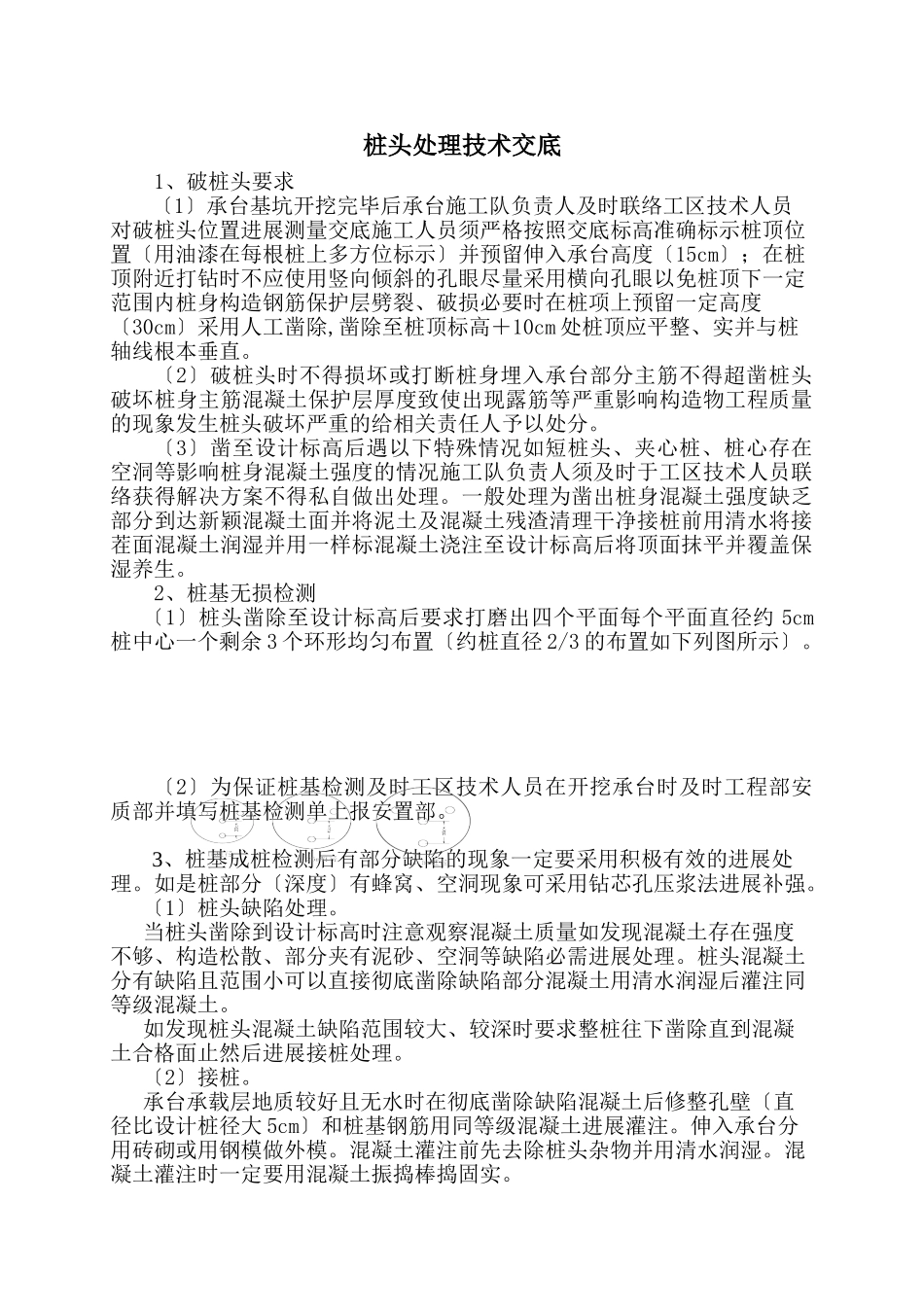

桩头处理技术交底1、破桩头要求〔1〕承台基坑开挖完毕后承台施工队负责人及时联络工区技术人员对破桩头位置进展测量交底施工人员须严格按照交底标高准确标示桩顶位置〔用油漆在每根桩上多方位标示〕并预留伸入承台高度〔15cm〕;在桩顶附近打钻时不应使用竖向倾斜的孔眼尽量采用横向孔眼以免桩顶下一定范围内桩身构造钢筋保护层劈裂、破损必要时在桩项上预留一定高度〔30cm〕采用人工凿除,凿除至桩顶标高+10cm处桩顶应平整、实并与桩轴线根本垂直
〔2〕破桩头时不得损坏或打断桩身埋入承台部分主筋不得超凿桩头破坏桩身主筋混凝土保护层厚度致使出现露筋等严重影响构造物工程质量的现象发生桩头破坏严重的给相关责任人予以处分
〔3〕凿至设计标高后遇以下特殊情况如短桩头、夹心桩、桩心存在空洞等影响桩身混凝土强度的情况施工队负责人须及时于工区技术人员联络获得解决方案不得私自做出处理
一般处理为凿出桩身混凝土强度缺乏部分到达新颖混凝土面并将泥土及混凝土残渣清理干净接桩前用清水将接茬面混凝土润湿并用一样标混凝土浇注至设计标高后将顶面抹平并覆盖保湿养生
2、桩基无损检测〔1〕桩头凿除至设计标高后要求打磨出四个平面每个平面直径约5cm桩中心一个剩余3个环形均匀布置〔约桩直径2/3的布置如下列图所示〕
〔2〕为保证桩基检测及时工区技术人员在开挖承台时及时工程部安质部并填写桩基检测单上报安置部
3、桩基成桩检测后有部分缺陷的现象一定要采用积极有效的进展处理
如是桩部分〔深度〕有蜂窝、空洞现象可采用钻芯孔压浆法进展补强
〔1〕桩头缺陷处理
当桩头凿除到设计标高时注意观察混凝土质量如发现混凝土存在强度不够、构造松散、部分夹有泥砂、空洞等缺陷必需进展处理
桩头混凝土分有缺陷且范围小可以直接彻底凿除缺陷部分混凝土用清水润湿后灌注同等级混凝土
如发现桩头混凝土缺陷范围较大、较深时要求整桩往下凿除直到混凝土合格面止然后进展接桩处理
