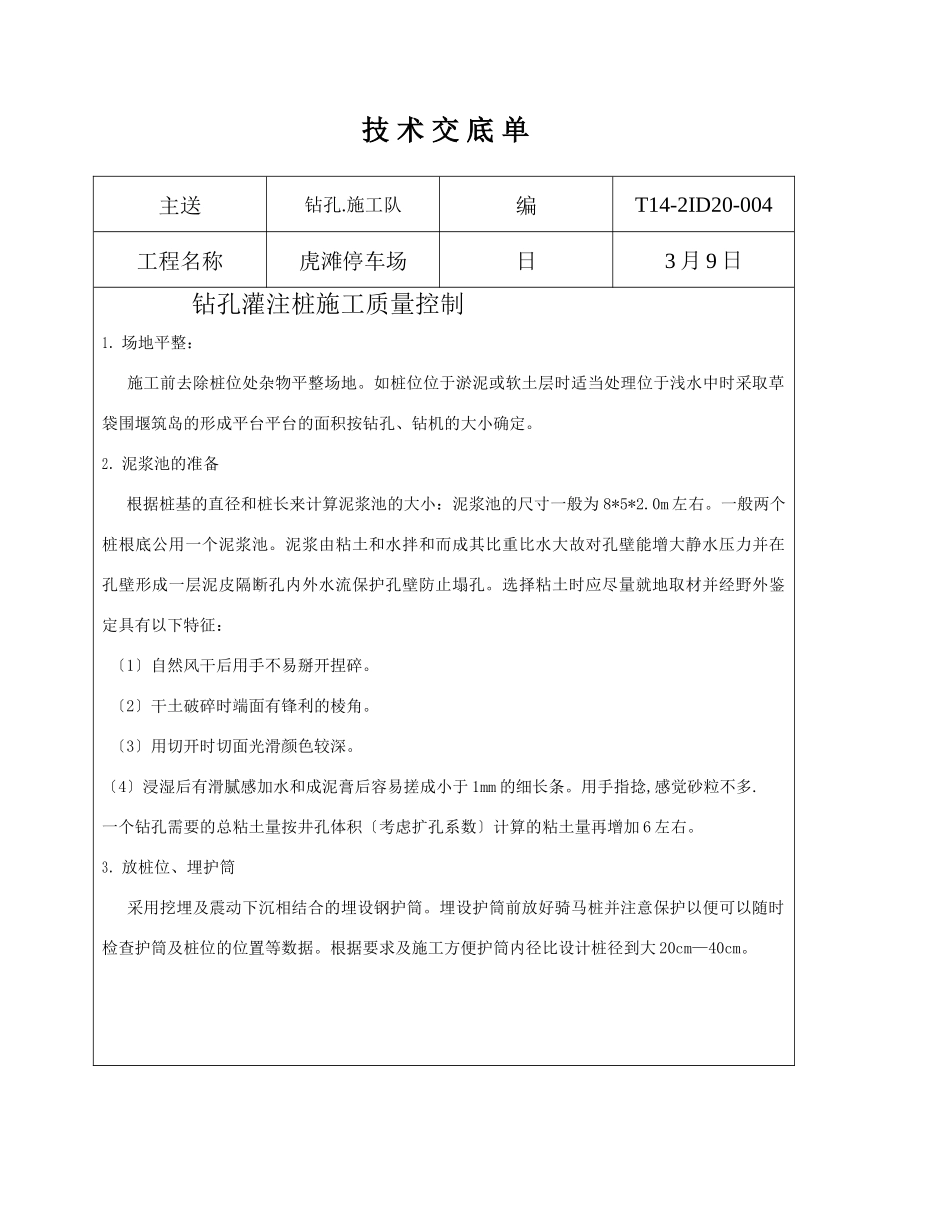

技术交底单主送钻孔
施工队编T14-2ID20-004工程名称虎滩停车场日3月9日钻孔灌注桩施工质量控制1.场地平整:施工前去除桩位处杂物平整场地
如桩位位于淤泥或软土层时适当处理位于浅水中时采取草袋围堰筑岛的形成平台平台的面积按钻孔、钻机的大小确定
2.泥浆池的准备根据桩基的直径和桩长来计算泥浆池的大小:泥浆池的尺寸一般为8*5*2
一般两个桩根底公用一个泥浆池
泥浆由粘土和水拌和而成其比重比水大故对孔壁能增大静水压力并在孔壁形成一层泥皮隔断孔内外水流保护孔壁防止塌孔
选择粘土时应尽量就地取材并经野外鉴定具有以下特征:〔1〕自然风干后用手不易掰开捏碎
〔2〕干土破碎时端面有锋利的棱角
〔3〕用切开时切面光滑颜色较深
〔4〕浸湿后有滑腻感加水和成泥膏后容易搓成小于1mm的细长条
用手指捻,感觉砂粒不多
一个钻孔需要的总粘土量按井孔体积〔考虑扩孔系数〕计算的粘土量再增加6左右

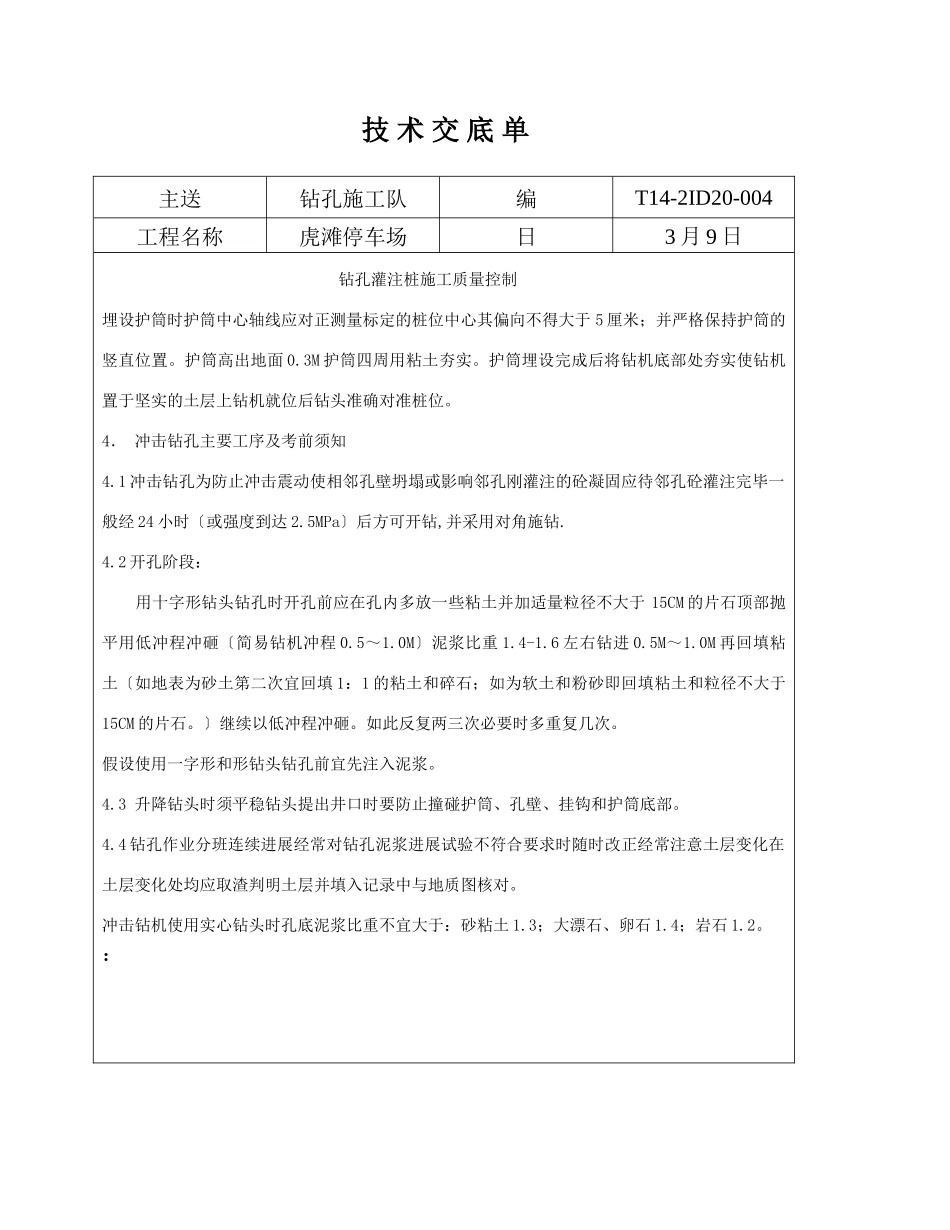

3.放桩位、埋护筒采用挖埋及震动下沉相结合的埋设钢护筒
埋设护筒前放好骑马桩并注意保护以便可以随时检查护筒及桩位的位置等数据
根据要求及施工方便护筒内径比设计桩径到大20cm—40cm
技术交底单主送钻孔施工队编T14-2ID20-004工程名称虎滩停车场日3月9日钻孔灌注桩施工质量控制埋设护筒时护筒中心轴线应对正测量标定的桩位中心其偏向不得大于5厘米;并严格保持护筒的竖直位置
护筒高出地面0
3M护筒四周用粘土夯实
护筒埋设完成后将钻机底部处夯实使钻机置于坚实的土层上钻机就位后钻头准确对准桩位

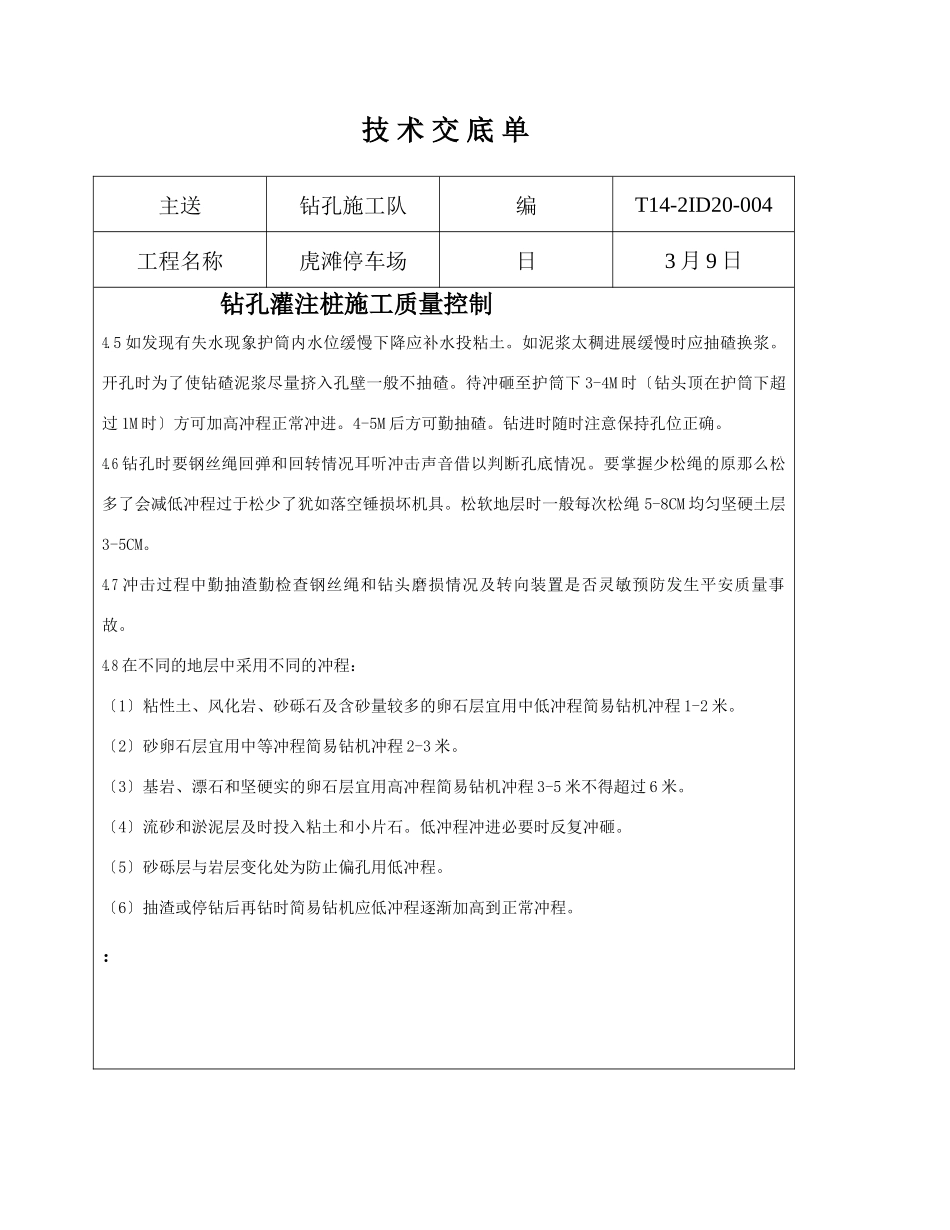

4.冲击钻孔主要工序及考前须知4
1冲击钻孔为防止冲击震动使相邻孔壁坍塌或影响邻孔刚灌注的砼凝固应待邻孔砼灌注完毕一般经24小时〔或强度到达2
5MPa〕后方可开钻,并采用对角施钻
2开孔阶段:用十字形钻头钻孔时开孔前应在孔内多放一些粘土并加适量粒径不大于15CM的片石顶部抛平用低冲程冲砸〔简易钻
